生產排程一直變更?如何建立彈性排程機制,降低插單對產線的影響

彈性排程驅動智慧製造

製造業經常面臨客戶急單、插單、設備故障及原料延遲等挑戰,若仍依賴人工調整生產排程,不僅容易造成產線混亂,也會影響交期與產能利用率。本文將分享如何建立彈性的生產排程管理機制,結合 MES 即時生產資訊,快速調整工單優先順序、掌握設備負荷與產能狀況,降低插單衝擊,提升交貨準時率與整體生產效率。

為什麼生產排程總是需要重新安排?

生產排程並不是制定完成後就能完全照表執行。製造現場每天都可能出現訂單、物料、設備、人員、品質及製程進度等變化,只要其中一個環節發生異常,就可能影響原定的生產順序、機台配置與交貨時間。

傳統以 Excel、紙本或人工經驗進行排程時,管理人員通常無法即時掌握現場狀況,只能等到問題發生後再重新調整。當異常事件接連出現,排程人員便需要不斷插單、換線、調整機台與重新分配人力,容易形成「排程永遠追不上現場變化」的情況。

生產排程系統儀表板
生產排程系統儀表板

製造現場最常遇到的排程變數包括以下幾項:

客戶急單或 VIP 訂單

當客戶臨時提出急單,或重要客戶的訂單需要提前交貨時,生產單位通常必須將該訂單插入原有排程。插單不只是改變一張工單的生產順序,還可能影響原料準備、模具安排、機台換線、人員配置及後續製程。

若沒有完整評估產能與工單關聯,急單可能順利完成,卻造成其他原定訂單延遲,甚至產生更多換線與等待時間。

原物料延遲到貨

工單已經排入生產計畫,但原物料、外購件或包裝材料未能準時到貨,現場就無法依照原定時間開工。排程人員必須立即尋找其他物料齊備的工單遞補,避免設備與人員閒置。

若物料資訊未與生產排程整合,可能直到準備投產時才發現缺料,導致排程臨時中斷,並增加現場等待與重排次數。

設備故障停機

設備故障是造成排程變動的重要原因之一。當關鍵設備突然停機,原本安排於該設備上的工單便無法繼續生產,必須評估是否轉移至其他機台、等待設備修復,或調整後續工單順序。

如果替代設備的產能、規格或加工條件不同,還需要重新確認模具、參數、品質標準及生產時間,排程調整的複雜度也會提高。

人力不足或臨時請假

製造現場的生產能力除了取決於設備,也與人員出勤及技能密切相關。當操作人員臨時請假、換班人力不足,或具備特殊技能的人員無法到班時,即使設備與物料皆已準備完成,工單仍可能無法順利生產。

此時管理人員必須重新安排人員、調整班別或延後工單。若未建立人員技能矩陣,就很難快速找到可替代的合適人員。

品質異常需重工

生產過程若發生尺寸超差、外觀缺陷、製程參數異常或檢驗不合格,可能需要進行重工、挑選、返修或重新生產。

重工工單通常具有較高的時間壓力,且會占用原本安排給正常工單的設備、人員與產能。如果品質異常未即時回報,排程人員可能仍依照錯誤的完工進度安排後續作業,造成排程與實際狀況落差擴大。

前製程延誤影響後製程

製造流程通常包含多個相互連結的製程,例如打頭、夾尾、輾牙、熱處理、電鍍、塗裝及包裝等。只要前製程發生延誤,後製程即使已排定設備與人員,也可能因為半成品尚未完成而無法開工。

這種連鎖影響容易造成後製程待料、設備空轉,或多張工單同時集中到站,形成產能壅塞。若缺乏即時進度資訊,排程人員往往只能透過電話、紙本或現場詢問確認,無法快速判斷真正的延誤原因與影響範圍。

因此,生產排程需要重新安排並不代表排程人員能力不足,而是製造現場本身就存在大量動態變數。企業應建立即時透明的生產資訊,整合訂單優先順序、物料到貨、設備狀態、人員出勤、品質異常及各製程進度,才能在異常發生時快速評估影響,做出較合理的排程調整,降低插單、待料、停機與交期延誤造成的損失。

插單對工廠有哪些影響?

插單是製造現場常見的管理情境。當客戶臨時要求提前交貨、重要客戶訂單需要優先處理,或原訂單發生缺料、品質異常等狀況時,企業可能需要將新的工單插入既有生產排程。

適度插單可以協助企業回應客戶需求,但如果缺乏完整的產能評估與排程管理,頻繁插單可能造成生產現場持續變動。表面上只是將一張工單提前生產,實際上卻可能牽動物料、人力、機台、模具、製程與交期等多個環節。

原有排程被打亂

當急單插入後,原先已安排的工單通常必須延後、暫停或轉移至其他設備。排程人員需要重新調整生產順序、機台配置、預計開工時間與完工時間。

如果插單影響多個製程,後續的熱處理、電鍍、塗裝、包裝及出貨計畫也可能需要同步修改。若各部門取得的排程版本不一致,便容易發生現場依照舊排程生產、物料準備錯誤或人員到錯機台等問題。

在製品(WIP)增加

原工單生產到一半時突然讓位給急單,尚未完成的半成品就必須暫時等待,造成在製品數量增加。

在製品增加不只占用現場空間,也會提高批次混料、標示錯誤、遺失及品質追溯的風險。若插單次數過多,現場可能同時存在大量未完成工單,使管理人員難以掌握哪些工單正在生產、哪些正在等待,以及哪些應優先恢復。

換線、換模次數增加

不同產品可能需要使用不同的模具、治具、刀具、製程參數與原材料。每次插單都可能造成原有產品提前停機,並進行換線、換模、清機、試車及首件檢驗。

這些準備作業本身不會直接產生可交付產品,卻會消耗設備時間與人力。急單完成後,若還要恢復原產品生產,又需要再次進行換模與調機,使原本一次即可完成的換線作業變成兩次甚至更多次。

生產效率下降

頻繁插單會使設備無法長時間穩定生產相同產品,增加等待、切換、調機與確認時間。操作人員也必須不斷重新確認工單、材料、圖面、參數及品質要求,降低實際有效生產時間。

當設備稼動率看似維持正常,但大量時間用於換線、試車或等待確認時,真正的產出效率仍可能下降,進而影響每小時產量、設備綜合效率(OEE)與單位製造成本。

交期風險提高

急單通常可以獲得優先處理,但原先已排定的訂單會因此延後。若排程人員只關注急單能否準時完成,沒有同步計算其他工單的交期影響,就可能出現「完成一張急單,卻延誤多張正常訂單」的情況。

當插單影響逐步累積,企業可能需要安排加班、委外加工或緊急運輸才能補回進度,使原本可控的生產計畫轉變為高風險交付狀態。

現場溝通成本增加

插單後,生管人員需要通知製造、物料、倉庫、品保、模具、設備、採購及業務等相關單位。每個部門都必須確認新的生產順序與工作內容。

如果仍使用電話、通訊軟體、紙本或口頭方式通知,資訊容易遺漏或產生版本差異。例如倉庫已按照新排程備料,但現場仍依照舊排程生產;品保人員尚未收到通知,導致首件檢驗等待;或業務已答應客戶新交期,但生產單位並不知道訂單已被調整。

什麼是「插單成本」?

插單成本是指企業為了讓某張急單提前生產,所增加的直接與間接營運成本。這些成本通常不會完整呈現在單一工單中,因此容易被管理者忽略。

插單成本不只是急單本身的材料費與人工費,而是所有受到排程變動影響的額外損失總和,包括:

  • 換線、換模與調機工時
  • 試車材料與首件檢驗成本
  • 原工單暫停造成的在製品管理成本
  • 設備等待與人員等待成本
  • 額外加班與臨時人力成本
  • 緊急採購、委外加工及加急運輸費用
  • 原訂單延遲造成的違約、客訴或商譽損失
  • 生管與現場人員重新溝通、確認及排程的行政成本

企業可使用以下概念估算單次插單的實際影響:

插單成本=換線換模成本+停機等待成本+額外人工成本+在製品成本+加急物流或委外成本+其他訂單延誤損失

例如,業務部門為了滿足客戶需求而接受一張金額較高的急單,但若該急單造成多次換模、兩個班別加班、三張原訂單延後,以及額外的加急運費,最終增加的營收未必能抵銷整體營運成本。

因此,管理者不應只判斷「是否有產能可以插單」,還應評估:

  1. 急單可以帶來多少營收與毛利。
  2. 需要中斷哪些既有工單。
  3. 會增加多少換線、換模及等待時間。
  4. 哪些訂單的交期會受到影響。
  5. 是否需要加班、委外或緊急採購。
  6. 插單後的整體產能與交期是否仍可控。

透過 MES 或 APS 系統整合工單優先順序、設備產能、物料狀況、模具使用、人員配置及交期資訊,企業可以在接受插單前進行情境模擬,預先了解急單會影響哪些工單、增加多少換線時間,以及可能產生多少交期風險。

插單本身並不是問題,缺乏評估與管控的插單才是問題。當企業能夠量化插單成本,便可由過去依賴經驗或客戶聲量做決定,轉變為依據產能、成本、毛利與交期風險進行評估,在滿足重要客戶需求的同時,降低對整體生產營運造成的衝擊。

建立彈性排程的五大原則

彈性排程並不是頻繁修改生產計畫,而是在排程建立之初,就將訂單優先順序、設備負荷、現場進度、產能緩衝與異常處理機制納入考量。當急單、缺料、設備故障或品質異常發生時,企業才能快速判斷影響範圍,並以較低的成本完成調整。

若排程只依賴生管人員的經驗,缺乏明確規則與即時數據,每次異常都需要重新詢問現場、人工計算與逐一通知,容易造成決策速度慢、排程版本混亂及交期失控。企業可依循以下五項原則,逐步建立兼具穩定性與應變能力的生產排程制度。

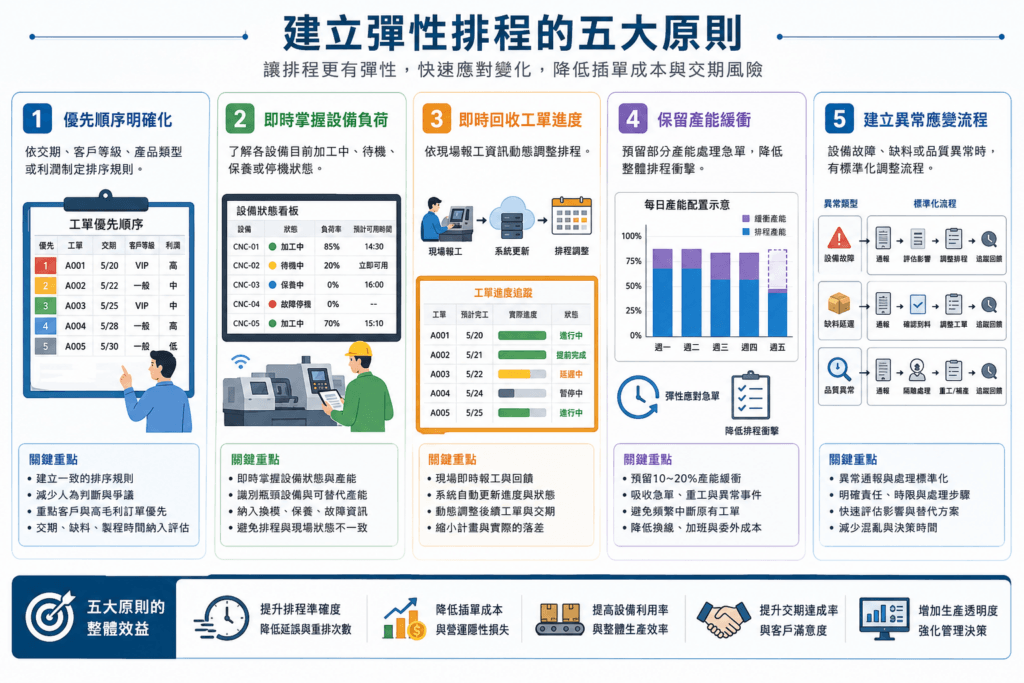

五大原則打造彈性排程
五大原則打造彈性排程

優先順序明確化

企業應事先建立工單排序規則,而不是等急單進來後,才由業務、生管或主管臨時決定哪些訂單優先生產。

工單優先順序可依據預計交期、客戶等級、產品類型、訂單利潤、缺料狀況、製程時間及逾期風險等條件綜合評估。例如交期即將到期的訂單優先、VIP 客戶訂單提高權重,或高毛利且物料已備齊的產品優先生產。

企業也應避免只以客戶聲量或業務催單次數作為插單依據,否則容易造成排程反覆變動。較完整的做法是建立可量化的工單優先分數,讓每張工單依照相同規則排序。

當不同部門對優先順序有一致標準後,即使發生急單,也能快速判斷是否需要插單,以及哪些原訂單可以延後,降低人為判斷與部門協調造成的爭議。

即時掌握設備負荷

生產排程不能只確認設備是否存在,還必須了解設備目前的實際狀態與可用產能,包括加工中、待機、換模、保養、故障停機及等待材料等狀況。

如果排程系統顯示設備有空檔,但該設備實際正在保養、維修或等待前一批產品完成,就會形成排程與現場不一致的情況。排程人員可能將新工單安排至無法使用的設備,造成工單再次延後。

企業應將設備狀態、預計完工時間、換線時間、保養計畫及故障紀錄納入排程判斷。同時也要了解不同設備的加工能力與替代關係,例如某項產品是否只能由特定機台生產,或可以轉移至其他設備加工。

即時掌握設備負荷後,管理者才能判斷真正的瓶頸設備、可轉移產能及可插單時段,避免單純依照理論工時進行排程。

即時回收工單進度

排程是否準確,取決於現場進度是否能即時回傳。如果排程系統仍使用預估工時,但現場工單已提前完成、延誤或暫停,後續排程就會逐漸失去參考價值。

企業應透過報工機制持續回收工單的實際開工時間、完工數量、不良數量、停機時間、待料狀態及預計完成時間。當現場進度與原定計畫產生差異時,系統應即時更新工單狀態,並評估是否影響後續製程與交期。

例如原本預計下午完成的工單因設備異常延後四小時,後製程就不應繼續維持原排程,而應同步調整開工時間,或安排其他已具備生產條件的工單遞補。

透過 MES 即時報工與排程系統整合,排程不再只是每日固定更新的靜態表格,而能依據現場實際執行狀況進行滾動式調整。

保留產能緩衝

許多工廠為了提高設備利用率,會將每日或每週產能排到接近百分之百。然而,當設備已完全滿載,只要發生急單、故障、缺料或重工,就沒有可用空間進行調整。

彈性排程應依據產業特性、訂單波動及設備穩定度,保留適當的產能緩衝。例如將部分機台時段保留給急單、重工或異常處理,也可以在瓶頸製程保留比一般製程更多的緩衝時間。

產能緩衝並不代表設備閒置或浪費,而是企業為了降低排程風險所保留的應變能力。若完全沒有緩衝,急單通常只能透過中斷原工單、增加換線、安排加班或委外加工處理,整體成本反而更高。

企業可依照歷史資料分析每月急單比例、平均設備故障時間、重工工時及訂單波動,制定較合理的緩衝比例,避免只依靠主管經驗保留產能。

建立異常應變流程

即使排程規劃完善,製造現場仍可能發生設備故障、原物料延遲、品質異常、人員不足及前製程延誤。因此,企業需要建立標準化的異常應變流程,而不是每次發生問題後才臨時開會決定處理方式。

異常應變流程應明確定義通報對象、責任人員、處理時限、替代方案及排程調整原則。例如設備故障時,應先確認預計修復時間、可替代設備、受影響工單及交期,再決定是否轉機生產、延後工單或安排委外。

發生缺料時,則應確認預計到料時間、替代材料、可先行生產的工單及相關客戶交期;發生品質異常時,應立即判斷隔離數量、重工時間、是否需要補產,以及後續製程是否必須暫停。

標準化流程可避免異常資訊停留在單一部門,也能降低主管不在場時無人決策的風險。若搭配 MES 的異常通知、設備狀態、工單追蹤與排程調整功能,相關人員可以在同一平台取得一致資訊,縮短異常判斷與處理時間。

建立彈性排程的核心,不是要求排程人員更頻繁地重新安排,而是讓企業具備明確規則、即時數據與標準流程。當工單優先順序、設備狀態、現場進度、產能緩衝及異常應變機制都能被透明管理,企業才能在面對急單與突發事件時快速調整,同時控制插單成本、在製品數量與交期風險。

MES 如何協助排程管理?

傳統生產排程通常以 ERP 工單、Excel 表格或人工經驗進行規劃,但 ERP 多半只能提供訂單與預計生產資訊,無法完整反映製造現場正在發生的變化。當工單延誤、設備停機、人員未到位、在製品堆積或品質異常時,排程人員往往需要透過電話、通訊軟體或親自到現場確認,才能重新調整生產順序。

MES(Manufacturing Execution System,製造執行系統)位於企業管理系統與生產現場之間,可以即時蒐集工單、設備、人員、產量、品質及在製品資訊,讓排程不再只依賴預估工時,而是能根據現場實際狀況進行動態調整。

即時工單進度更新

MES 可記錄每張工單的實際開工時間、目前製程、完工數量、未完成數量、不良數量及預計完成時間。操作人員完成進站、報工、暫停或完工操作後,工單進度便可同步更新。

生管人員不需要逐一詢問現場,即可了解哪些工單已完成、哪些正在生產、哪些尚未開工,以及哪些工單已經落後原定進度。

當實際生產進度與排程計畫不一致時,系統可立即更新後續製程的預計開始時間,協助排程人員提早調整機台與工單順序。

設備稼動率監控

MES 可串接設備訊號或由現場人員回報設備狀態,即時顯示設備目前處於加工、待機、換模、保養、故障或停機狀態。

排程人員可透過設備稼動率、停機時間及目前加工工單,判斷設備的實際負荷,而不是只依照排程表上的理論工時安排生產。

當設備發生故障時,系統可立即標示受影響的工單,並協助查找可替代設備。管理者也能透過歷史稼動率資料,了解設備真正可用產能,避免將排程建立在過度理想的產能假設上。

人員報工資料同步

生產能力除了受到設備影響,也與現場人力配置有關。MES 可記錄工單實際參與人員、進站時間、離站時間、作業工時及生產數量,讓排程人員了解各區域與製程的人力狀況。

當操作人員臨時請假、換班或支援其他產線時,系統可以反映實際人力變化。管理者可依據人員技能、目前負荷與工單需求,重新安排作業人員。

透過人員報工資料同步,也能避免設備已排入工單,但現場沒有合適人員可執行的情況,使人力與設備排程更加一致。

在製品(WIP)追蹤

MES 可追蹤原料投入後,各批產品目前位於哪一個製程、機台、工作站或暫存區,並記錄批號、數量、停留時間及品質狀態。

當前製程延誤或某個工作站堆積大量在製品時,排程人員可以立即發現後續製程可能發生的待料或壅塞問題。

透過 WIP 追蹤,管理者也能掌握工單暫停後留下的半成品,避免因頻繁插單造成在製品被遺忘、批次混淆或長時間滯留。排程調整時,可以優先安排已具備物料與半成品條件的工單,縮短設備等待時間。

工單延誤預警

MES 可將工單實際進度與計畫進度進行比對。當工單未依預定時間開工、生產速度低於標準、停機時間過長,或預估完工時間可能超過交期時,系統即可發出預警。

預警內容可包含受影響工單、預計延誤時間、延誤原因、後續製程及可能影響的客戶訂單。相關人員可以在工單真正逾期前採取調整措施,例如更換設備、增加人力、安排加班、調整工單順序或提前通知客戶。

相較於完工後才發現交期延誤,預警機制能讓排程管理從事後處理轉變為事前預防。

生產瓶頸分析

MES 可彙整各製程的等待時間、加工時間、停機時間、在製品數量、設備稼動率及工單延誤次數,協助管理者找出真正限制產能的瓶頸。

例如某一製程長期堆積大量 WIP,可能代表該製程設備不足、換模時間過長、生產速度偏低,或品質異常頻繁。若只增加前製程產量,反而會讓在製品持續累積,無法提高整體產出。

透過瓶頸分析,企業可以將改善資源投入最需要的環節,例如優化換模流程、調整人員配置、增加設備保養、改善品質問題,或將部分工單轉移至其他產線。

即時 Dashboard

MES Dashboard 可將工單進度、設備狀態、人員出勤、WIP 數量、異常事件及交期風險集中呈現,讓生管、製造、品保及管理階層取得一致的現場資訊。

常見的排程管理 Dashboard 可包含:

  • 今日計畫產量與實際產量
  • 工單達成率與延誤工單數
  • 設備稼動率與停機排行
  • 各製程 WIP 數量
  • 瓶頸工作站與等待時間
  • 急單、插單及重工工單狀態
  • 預計逾期訂單與交期風險
  • 人員出勤與工時分布

當資訊透過 Dashboard 即時更新後,各部門不需要反覆整理 Excel 或交換不同版本的排程表。管理者可以從整體產線狀況逐步追查至特定設備、工單或異常原因,提高決策速度。

MES 並不是直接取代生管人員進行所有排程決策,而是提供更即時、完整且可信的現場數據。透過工單進度、設備負荷、人員報工、WIP 追蹤、延誤預警、瓶頸分析及 Dashboard,企業可以讓排程從固定不變的靜態計畫,轉變為依據現場狀況持續修正的動態管理機制。

當 MES 再與 ERP 或 APS 系統整合時,ERP 負責訂單、物料與交期資訊,APS 負責有限產能排程與最佳化運算,MES 則負責回收現場實際執行結果。三者形成完整資訊循環後,企業才能真正提高排程準確度、降低插單衝擊,並提升設備利用率與交期達成率。

排程 Dashboard 應具備哪些資訊?

排程 Dashboard 的主要目的,不只是將生產數據集中顯示,而是讓生管、製造主管與管理階層能在短時間內掌握「今天是否能依計畫完成」、「目前哪裡發生異常」以及「哪些工單可能影響交期」。

因此,Dashboard 不應只呈現單一產量數字,而應同時整合排程達成、產線負荷、設備狀態、工單異常及在製品分布。透過即時更新與異常警示,管理者才能快速找到需要優先處理的問題。

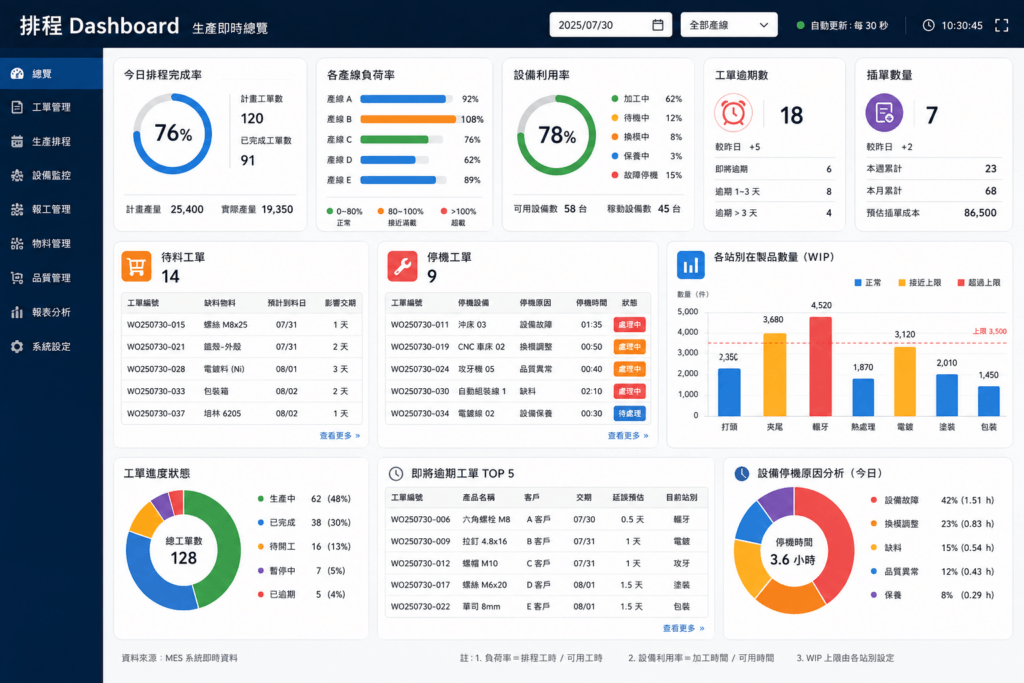

MES 生產排程即時總覽 Dashboard
MES 生產排程即時總覽 Dashboard

今日排程完成率

今日排程完成率是衡量當日實際生產成果與排程計畫差異的重要指標,可依工單數量、完工數量或標準工時進行計算。

例如,今日安排十張工單,已完成七張,表面完成率為 70%。但若已完成的工單都是小批量產品,而尚未完成的是關鍵大型工單,僅以工單張數判斷可能無法反映真實狀況。

因此,Dashboard 可同時呈現計畫工單數、已完成工單數、計畫產量、實際產量及預計延誤工單,讓管理者了解剩餘工作量與當日達成風險。

各產線負荷率

各產線負荷率可顯示每條產線已安排的工作量,占可用生產時間或產能的比例,協助生管人員判斷不同產線之間是否存在負荷不均的情況。

若某條產線負荷率長期超過 100%,代表已排入的工作量超出正常產能,可能需要加班、調整交期或轉移部分工單。若另一條產線負荷偏低,則可評估設備及製程條件是否允許移轉生產。

Dashboard 可使用長條圖、熱度圖或產能時間軸呈現各產線負荷,並以不同狀態標示正常、接近滿載及超載,讓排程人員快速辨識產能風險。

設備利用率

設備利用率反映設備在可用時間內實際投入生產的程度,可協助管理者了解設備是否真正被有效使用。

Dashboard 除了顯示整體利用率,也應區分加工、待機、換模、保養、故障與待料等時間。若設備利用率偏低,不一定表示訂單不足,也可能是換線時間過長、頻繁缺料或設備故障造成。

管理者可以進一步查看設備利用率排行、停機原因及各時段狀態,找出利用率偏低的真正原因,避免只要求現場提高開機時間,卻沒有處理造成設備等待的根本問題。

工單逾期數

工單逾期數可顯示未依原定時間開工、未在預計時間完成,或已超過客戶交期的工單數量。

Dashboard 應將逾期工單依嚴重程度分類,例如即將逾期、逾期一天、逾期三天以上,並呈現工單編號、產品、客戶、目前製程、延誤時間及主要原因。

若只顯示逾期總數,管理者仍需額外查詢才能採取行動。較完整的設計應讓使用者直接從 Dashboard 進入工單明細,確認目前卡在哪一個製程,以及是否需要調整設備、人力或生產順序。

插單數量

插單數量可反映一段期間內臨時加入排程的急單或優先訂單數量。若插單次數持續增加,代表原有排程穩定性不足,也可能反映業務承諾、需求預測或產能規劃存在問題。

Dashboard 可呈現今日、本週及本月插單數,並顯示插單原因、客戶等級、影響工單數、增加換線次數及預估插單成本。

透過長期追蹤,管理者可以判斷哪些客戶、產品或部門最常產生插單,進一步改善接單流程與訂單承諾機制,而不是將所有壓力集中在生管與製造現場。

待料工單

待料工單是指已排入生產計畫,但因原物料、外購件、半成品或包裝材料尚未到位而無法開工的工單。

Dashboard 應顯示待料工單數量、缺少物料、預計到料時間、原定開工時間及可能影響的交期。對於長時間未到料或關鍵物料短缺的工單,可使用紅色或警示圖示標記。

透過待料資訊,生管人員可快速安排其他物料齊備的工單遞補,採購人員也能優先追蹤最可能影響交期的物料,降低設備與人員等待時間。

停機工單

停機工單是指工單已開始生產,但因設備故障、品質異常、換模問題、人員不足或其他原因而暫停。

Dashboard 應呈現停機工單編號、停機設備、停機開始時間、累計停機時間、停機原因及目前處理狀態。若已超過設定的容許停機時間,系統應自動提高警示層級。

管理者也應能查看停機工單影響的後續製程與客戶交期,判斷是否需要轉移設備、調整排程、安排維修或啟動委外生產。

各站別在製品數量

各站別在製品數量可顯示原料投入後,目前停留在各製程、工作站或暫存區的半成品數量,是辨識生產瓶頸的重要資訊。

如果某個站別的 WIP 持續增加,可能代表該站設備產能不足、生產速度偏慢、品質異常頻繁,或前後製程速度不平衡。若後製程沒有足夠能力消化,即使前製程持續提高產量,也只會增加庫存與現場空間壓力。

Dashboard 可使用流程圖、站別長條圖或熱度圖呈現 WIP 分布,並設定合理上限。當在製品數量超過警戒值或停留時間過長時,系統應主動發出異常通知。

一套有效的排程 Dashboard,應讓管理者從整體指標快速看到異常,再逐步追查至特定產線、設備、工單或製程。除了呈現數字,也應提供異常顏色、趨勢變化、警戒值及明細連結。

透過今日排程完成率、產線負荷、設備利用率、工單逾期、插單、待料、停機及 WIP 等資訊,企業可以提早發現生產偏差,快速調整工單順序與資源配置,降低臨時插單、設備等待及交期延誤造成的營運損失。

導入 MES 排程管理後可獲得哪些效益?

導入 MES 排程管理的目的,不只是將原本的紙本或 Excel 排程表電子化,而是透過即時工單進度、設備狀態、人員報工、在製品及異常資訊,建立一套能隨現場狀況動態調整的生產管理機制。

當排程資料與現場實際執行狀況同步後,生管人員可以更早發現延誤風險,製造主管能快速掌握設備與人力負荷,管理階層也能從 Dashboard 了解產能、交期與異常狀況。導入後可獲得以下效益。

提高交期達成率

MES 可以持續比對工單計畫進度與實際執行進度。當工單尚未依預定時間開工、生產速度落後、設備停機或前製程延誤時,系統可提前發出警示。

生管人員不必等到工單逾期後才發現問題,而能事先調整生產順序、增加人力、轉移設備、安排加班或與客戶協調交期。透過事前預警與即時調整,可降低工單延誤累積,提高訂單準時交付的比例。

降低插單影響

當急單或 VIP 訂單需要插入排程時,MES 可提供目前設備負荷、進行中工單、物料狀況、在製品位置及後續製程資訊,協助管理者評估插單可能造成的影響。

排程人員可以事先確認哪些工單需要延後、會增加多少換線時間,以及是否可能造成其他訂單逾期。相較於直接中斷現有工單,透過完整資訊進行插單評估,能降低排程變動、在製品增加及頻繁換模造成的營運損失。

提升設備利用率

MES 可即時蒐集設備加工、待機、換模、保養、故障及待料狀態,讓管理者了解設備沒有生產的真正原因。

當某台設備處於待機時,系統可協助確認是否有物料與人員皆已準備完成的工單可提前安排;當設備發生故障時,也能快速評估替代設備與受影響工單。

透過設備狀態透明化與工單合理配置,可減少不必要的設備空轉與等待,提高可用生產時間及整體設備利用率。

減少待工時間

傳統現場常因等待工單、物料、圖面、模具、品保確認或前製程半成品而停工。若這些資訊沒有即時整合,現場人員只能透過電話或人工詢問確認下一步作業。

MES 可將工單順序、物料狀態、前製程進度、設備狀況與品質檢驗結果同步呈現。當原工單暫時無法生產時,管理者可以快速安排其他具備生產條件的工單遞補,降低人員與設備等待時間。

提高排程透明度

MES 將排程、工單進度與現場執行資訊集中在同一平台,生管、製造、品保、倉庫及管理階層可以取得一致的資料。

使用者可直接查看哪些工單正在生產、哪些尚未開工、哪些處於待料或停機狀態,以及預計何時完成。當排程發生調整時,相關部門可以同步取得最新版本,避免不同部門各自使用不同的 Excel 或紙本排程表。

排程透明度提高後,管理者不只知道工單是否延誤,也能追查延誤原因與責任環節。

強化跨部門協作

生產排程牽涉業務、生管、採購、倉庫、製造、設備與品保等多個部門。任何一個部門的資訊未即時更新,都可能影響後續生產。

MES 可將急單需求、物料短缺、設備故障、品質異常及工單進度集中呈現,並透過通知或異常流程,將問題傳遞給相關負責人。

例如待料工單可以同步通知採購追蹤交期,設備停機可通知維修人員,品質異常可通知品保與生管評估重工排程。各部門以相同資訊進行處理,可減少反覆詢問、責任不清與訊息遺漏。

降低人工排程成本

使用人工或 Excel 進行排程時,生管人員需要投入大量時間整理工單、確認設備、詢問進度、更新表格及通知各單位。每次插單或異常發生後,又必須重新計算與調整。

MES 可自動彙整工單進度、設備負荷、人員報工、待料、停機及 WIP 資訊,減少人工蒐集與重複輸入資料的作業。

系統也可透過排程規則、異常警示與 Dashboard,協助生管人員快速找到需要優先處理的工單。生管人員可將時間從資料整理與追蹤,轉移至產能規劃、異常分析及流程改善等更具價值的工作。

導入 MES 排程管理後,企業獲得的不只是一張即時排程表,而是一套連結計畫與現場執行的管理機制。透過即時資料與異常預警,企業可以提高交期達成率、降低插單衝擊、提升設備利用率,並減少人員等待與人工管理成本。

當排程資訊透明化後,各部門也能依據相同資料共同決策,使生產管理從依賴經驗與人工追蹤,逐步轉變為以數據為基礎的動態排程與持續改善。
