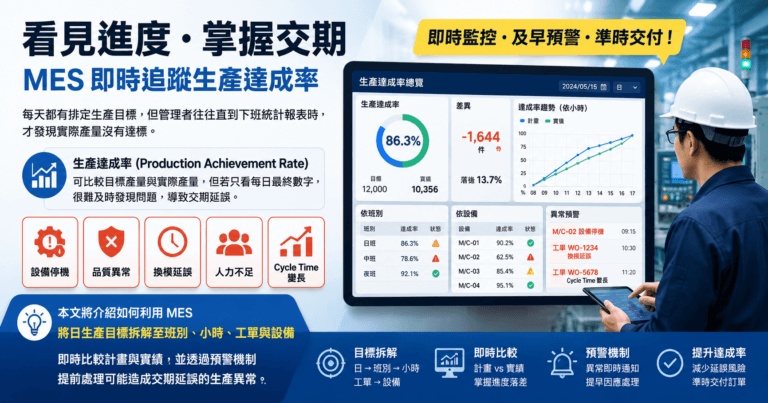

生產達成率怎麼看?用 MES 即時追蹤目標產量與實際產出,提前發現進度落後
每天都有排定生產目標,但管理者往往直到下班統計報表時,才發現實際產量沒有達標。生產達成率(Production Achievement Rate)可比較目標產量與實際產量,但若只看每日最終數字,很難及時發現設備停機、品質異常、換模延誤、人力不足或 Cycle Time 變長造成的進度落後。本文將介紹如何利用 MES 將日生產目標拆解至班別、小時、工單與設備,即時比較計畫與實績,並透過預警機制提前處理可能造成交期延誤的生產異常。
生產達成率是什麼?
生產達成率主要用來衡量「實際生產結果」與「原訂生產目標」之間的差異。
基本計算方式為:
生產達成率 = 實際產量 ÷ 目標產量 × 100%
例如某產線今天目標生產 20,000 件,截至下班實際完成 18,000 件:
18,000 ÷ 20,000 × 100% = 90%
代表當日生產達成率為 90%。
但只知道「今天達成率 90%」還不夠,真正重要的是找出從什麼時間開始落後,以及為什麼落後。
為什麼等到下班才看生產達成率已經太晚?
傳統日報通常在班別結束後才統計。
例如:
08:00 正常
10:00 設備異常
11:30 恢復生產
14:00 產量開始明顯落後
17:00 確認今日達成率只有 86%
問題在於,管理者 17:00 才知道沒有達標,已經失去當天大部分可改善的時間。
因此 MES 管理的重點應從「結果統計」進一步轉變成「過程預警」。
生產達成率低有哪些常見原因?
可從現場資料進一步拆解:
- 設備非計畫停機
- Cycle Time 高於標準
- 換模/換線時間超時
- 品質異常停線
- 重工占用設備產能
- 缺料等待
- 人員不足
- 前製程供料不足
- 插單影響原工單
- 生產瓶頸造成 WIP 堆積
因此「達成率不足」只是結果,MES 真正需要回答的是:
少掉的產量到底發生在哪裡?
日產量達標,不代表生產過程沒有問題
這是本篇可強化的差異化內容。
假設每日目標為 20,000 件,最後也確實完成 20,000 件,看起來達成率為 100%。
但實際過程可能是:
原訂正常工時可完成
→ 上午設備停機 2 小時
→ 下午進度落後
→ 晚上臨時加班 2.5 小時
→ 最終完成 20,000 件
若只看最終達成率,仍然是漂亮的 100%,卻掩蓋設備異常與額外加班成本。
因此建議同時觀察:
生產達成率+加班工時+停機時間+標準工時達成狀況
才能判斷真正的生產效率。
MES 如何即時計算生產達成率?
MES 可整合:
- 生產排程
- 工單計畫數量
- 標準 Cycle Time
- 實際報工數量
- 設備生產數量
- 良品數量
- 不良數量
- 設備停機時間
- 工單開始/結束時間
系統即可持續比較:
應完成數量 vs 實際完成數量
而不是等到工單結束後才計算結果。
如何把每日目標拆成每小時生產目標?
假設:
每日目標:16,000 件
有效生產時間:8 小時
平均每小時應完成:
16,000 ÷ 8 = 2,000 件
MES 即可建立:
| 時間 | 累計目標 | 實際累計 |
|---|---|---|
| 09:00 | 2,000 | 2,050 |
| 10:00 | 4,000 | 3,920 |
| 11:00 | 6,000 | 5,650 |
| 12:00 | 8,000 | 7,200 |
如此到了 12:00,就能知道已經落後 800 件,而不是下午下班才發現。
MES 如何預測今天是否能完成生產目標?
比「目前達成率」更進階的做法,是建立 Projected Output(預估最終產量)。
例如:
目前時間:14:00
目標進度:12,000 件
實際完成:10,500 件
依目前平均產出速度推估:
今日預估最終產量:18,200 件
每日目標為 20,000 件。
MES 即可提前顯示:
預估短缺:1,800 件
管理者便能提早評估是否需要調整人員、處理瓶頸、延長設備運轉時間或重新安排工單。
生產達成率 Dashboard 應具備哪些資訊?
建議包含:
- 今日目標產量
- 目前應達產量
- 實際產量
- 生產達成率
- 預估最終產量
- 預估短缺數量
- 每小時目標 vs 實際
- 各產線達成率
- 各設備達成率
- 各工單完成進度
- 落後工單排行
- 停機損失數量
- 品質損失數量
核心圖表建議採用:
「累計目標產量線 vs 累計實際產量線」
兩條線開始拉開時,就代表生產進度正在偏離計畫。
生產進度落後時應如何改善?
- 確認落後發生的時間點
- 找出設備停機或速度損失
- 檢查品質異常與重工
- 確認前製程是否供料不足
- 評估瓶頸設備剩餘產能
- 調整工單與人員配置
- 評估是否需要適當加班
- 持續追蹤調整後的達成率
導入即時生產達成率管理有哪些效益?
- 提前發現生產進度落後
- 降低月底或交期前趕工
- 減少不必要加班
- 快速找出產量損失原因
- 提升工單進度透明度
- 提高生產計畫可靠度
- 改善跨部門溝通效率
- 提升訂單交期達成率
