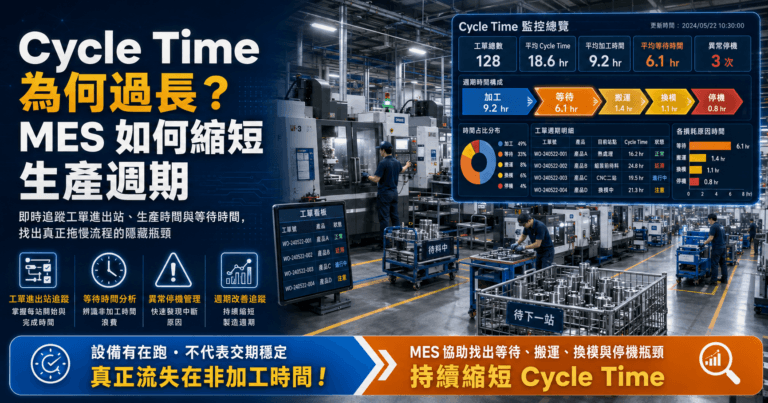

生產週期 Cycle Time 太長怎麼改善?用 MES 找出製程等待與生產瓶頸
訂單準時開工,設備也持續運轉,為什麼產品仍然無法準時完成?問題可能不在單一設備的加工速度,而是大量時間消耗在等待、搬運、換模、停機與製程銜接。Cycle Time(生產週期)是衡量製造流程效率的重要指標,透過 MES 即時記錄工單進出站、生產時間、等待時間與異常停機,可找出真正拖慢生產流程的瓶頸。本文將說明 Cycle Time 的管理觀念、常見影響因素,以及如何利用數據持續縮短製造週期。
Cycle Time 是什麼?為什麼製造主管需要關注?
在製造現場,管理者經常會看到一張工單從投料到完工花了三天,直覺上可能認為:
「這個產品的生產週期就是三天。」
但實際深入拆解後,可能發現真正的設備加工時間只有幾個小時,其餘大部分時間都花在等待設備、等待換模、等待檢驗、等待搬運或等待下一道製程。
因此,製造主管不能只看工單「用了多久完成」,還需要區分 Cycle Time、Lead Time、Takt Time、Processing Time 與 Waiting Time。
這些時間指標代表完全不同的管理意義。
Cycle Time:完成一個生產循環需要多久?
Cycle Time 通常可理解為完成一個產品、一批產品,或某一道製程循環所需要的時間。
例如一台輾牙機:
每 10 秒完成 20 件產品。
平均 Cycle Time 就可以換算成:
10 秒 ÷ 20 件 = 0.5 秒/件
Cycle Time 可以用來觀察:
- 設備實際生產速度
- 製程是否變慢
- 實際產能是否符合標準
- 不同機台之間的效率差異
- 改善前後是否有效
假設某台設備標準 Cycle Time 為 0.5 秒/件,但最近逐漸變成 0.6 秒/件,看起來只慢了 0.1 秒,但在大量生產環境中,累積影響可能非常明顯。
如果一天需要生產數十萬件,微小的 Cycle Time 差異就可能造成產出下降,甚至讓後續排程受到影響。
因此,Cycle Time 是判斷設備產能與製程效率的重要指標。
Lead Time:從需求開始到完成總共經過多久?
Lead Time(前置時間)看的不是單一設備加工速度,而是產品從某個起點到最終完成所經過的「總時間」。
例如某張工單:
星期一上午開始投產。
星期四上午完成。
整體 Lead Time 就約為三天。
但這三天並不代表設備連續加工三天。
產品可能實際經歷:
加工:3 小時
等待下一站:8 小時
等待換模:4 小時
等待檢驗:6 小時
等待排程:15 小時
等待委外或搬運:其他時間
因此:
Lead Time 通常包含 Processing Time 與各種 Waiting Time。
這也是製造管理非常重要的一個觀念:
產品在工廠待了三天,不代表真正加工了三天。
如果只想透過提高機台速度來縮短 Lead Time,效果可能非常有限。
有時真正應該改善的,是大量存在於製程之間的等待時間。
Processing Time:設備真正加工產品的時間
Processing Time 是產品實際接受加工、組裝、檢驗或其他有價值作業的時間。
例如:
打頭:40 分鐘
夾尾:30 分鐘
輾牙:50 分鐘
熱處理:2 小時
包裝:30 分鐘
實際 Processing Time 合計可能只有:
4 小時 30 分鐘
但這張工單從第一站開始到最後完成,實際卻經過 72 小時。
這表示真正加工時間只占整體 Lead Time 的一小部分。
剩餘時間很可能都消耗在等待與停滯。
因此,管理者若只研究如何讓原本 50 分鐘的製程縮短成 45 分鐘,可能只改善 5 分鐘。
但如果可以把某一道製程前方原本 12 小時的等待時間降低到 3 小時,一次就能縮短 9 小時。
這就是為什麼精實生產不只關注「機器跑多快」,更重視產品是否能持續流動。
Waiting Time:產品沒有被加工的等待時間
Waiting Time 是產品處於製造流程中,但沒有真正進行加工的時間。
常見情況包括:
- 等待下一台設備
- 等待換模
- 等待人員
- 等待物料
- 等待品質檢驗
- 等待主管放行
- 等待搬運
- 等待委外加工
- 等待前方工單完成
例如某批產品 10:00 完成打頭,但直到隔天 08:00 才開始輾牙。
中間約 22 小時,就是典型的製程等待時間。
當工廠 WIP 越高,通常代表排隊等待的產品越多,Waiting Time 也容易跟著增加。
因此,大量 WIP、Waiting Time 與 Lead Time 往往彼此高度相關。
Takt Time:為了滿足客戶需求,應該多久完成一件?
Takt Time(節拍時間)與 Cycle Time 的角度不同。
Cycle Time 關心的是:
「目前實際多久做完一件?」
Takt Time 關心的則是:
「為了滿足市場需求,平均多久必須完成一件?」
例如每天可用生產時間為 420 分鐘,客戶每天需求 840 件。
代表平均需要:
420 分鐘 ÷ 840 件 = 0.5 分鐘/件
也就是每 30 秒必須產出一件產品,才能符合客戶需求。
因此管理者可以比較:
Cycle Time ≤ Takt Time
通常表示目前生產速度有機會滿足需求。
如果:
Cycle Time > Takt Time
就代表實際生產速度可能追不上需求,需要進一步改善製程、設備或產能配置。
不過,Takt Time 並不是要求每台機器都一定完全按照相同速度運作,而是提供一個以客戶需求為基準的生產節奏。
Cycle Time、Lead Time、Takt Time 有什麼差別?
可以用一個簡單情境理解。
假設客戶每天需要 10,000 件產品。
依每天可用生產時間計算,工廠平均每 2 秒需要完成一件產品才能滿足需求。
這個「2 秒」可以視為 Takt Time。
實際上,某設備平均每 1.8 秒完成一件產品。
這個「1.8 秒」是設備實際 Cycle Time。
但一批產品從打頭一路經過輾牙、熱處理、電鍍到包裝,總共花了三天。
這個「三天」就是整體 Lead Time。
而在這三天中,產品真正被設備加工的時間可能只有 6 小時。
這 6 小時屬於 Processing Time。
剩下的大量時間,則可能是 Waiting Time。
因此可以簡單理解為:
Takt Time:客戶要求我們多快。
Cycle Time:我們實際做多快。
Processing Time:產品真正被加工多久。
Waiting Time:產品什麼都沒做、只是在等待多久。
Lead Time:從開始到完成總共經過多久。
為什麼製造主管不能只看 Cycle Time?
Cycle Time 很重要,但如果只改善 Cycle Time,很容易陷入「局部最佳化」。
例如:
打頭 Cycle Time 改善 10%,每天產量從 100,000 件提升到 110,000 件。
但後續輾牙每天仍然只能處理 70,000 件。
結果並不是成品增加 10,000 件,而可能變成每天多累積 10,000 件 WIP。
因此製造主管需要把 Cycle Time 放進整體生產流程一起分析,搭配:
- WIP
- Waiting Time
- Lead Time
- Throughput
- Takt Time
- 設備負荷率
- 瓶頸製程
才能判斷改善是否真正提高整體產出。
真正值得改善的可能不是加工時間,而是等待時間
假設某產品整體 Lead Time 為 72 小時:
實際 Processing Time:8 小時
Waiting Time:64 小時
此時加工只占總時間的一小部分。
如果努力改善設備,將 Processing Time 從 8 小時降低到 7 小時,整體 Lead Time 可能只減少 1 小時。
但如果透過降低 WIP、改善排程與瓶頸製程,將 Waiting Time 從 64 小時降低到 32 小時,整體 Lead Time 就可能大幅縮短。
因此,製造主管真正要問的不只是:
「設備能不能再跑快一點?」
還應該問:
「產品為什麼有這麼多時間沒有被加工?」
透過 MES 即時記錄工單進站、出站、設備 Cycle Time、製程等待與工單停滯時間,可以進一步把整體 Lead Time 拆解成真正的加工時間與等待時間。
當企業能看清楚「時間到底花在哪裡」,才有機會找到真正值得改善的環節。
產品在工廠待了三天,不代表真正加工了三天;很多時候,縮短生產週期最快的方法,不是讓機器跑得更快,而是讓產品少一點等待。
為什麼生產週期會越來越長?
很多工廠會遇到一種情況:設備每天都在運轉、現場人員也一直在生產,但客戶交期卻沒有明顯縮短,甚至工單從投產到完工所需要的時間越來越長。
問題往往不在「產品真的需要加工這麼久」,而是在整個製造流程中累積了大量等待與停滯時間。
例如一張工單從投產到完成總共花了 72 小時,但真正接受設備加工的時間可能只有 8 小時,其餘 64 小時都可能花在等待設備、換模、檢驗、物料或下一道製程。
因此,要縮短生產 Lead Time,不能只要求設備「跑快一點」,更應找出產品究竟在哪些地方停止流動。
製程間等待時間過長
產品完成一道製程後,如果不能立即進入下一站,就會產生等待時間。
例如:
打頭完成:10:00
開始輾牙:隔日 08:00
雖然真正的輾牙加工可能只需要一個小時,但產品在兩個製程之間已經等待 22 小時。
常見原因包括:
- 下一站設備仍在加工其他工單
- 工單優先順序尚未輪到
- 半成品尚未搬運
- 人員尚未安排
- 後站需要換模
- 等待排程指示
當這種等待發生在多道製程時,即使每一道製程只多等待幾個小時,累積起來仍可能讓整體 Lead Time 增加數天。
因此,製程之間的 Waiting Time 往往是改善生產週期時最值得優先分析的項目。
前後站產能不平衡
當前一道製程速度高於後一道製程,產品就會開始排隊。
例如:
打頭每日產能:100,000 件
輾牙每日產能:70,000 件
只要前段持續滿載生產,每天理論上就可能增加約 30,000 件等待輾牙的 WIP。
當排隊產品越來越多,後續新投入的工單就需要等待更長時間才能進入輾牙。
原本可能只需要等待 2 小時,之後可能變成:
第一週:平均等待 4 小時
第二週:平均等待 8 小時
第三週:平均等待 16 小時
最後真正拉長生產週期的,不是打頭或輾牙本身的加工時間,而是大量產品在瓶頸前方排隊。
因此,產能不平衡往往會同時造成:
WIP 增加、Waiting Time 增加、Lead Time 拉長。
設備頻繁停機
設備故障或非計畫停機,也會直接造成工單等待。
例如某台瓶頸設備每天原本可以運轉 16 小時,但因為:
- 機械故障
- 感測器異常
- 刀具破損
- 模具異常
- 設備調整
- 微停機
實際每天只能有效運轉 12 小時。
這代表設備可用產能可能下降 25%。
如果前段仍按照原本速度供料,WIP 就會快速增加。
尤其瓶頸設備停機的影響通常不只發生在當下,而會延伸到後續數天的排程。
因此,製造主管可以同步觀察:
- 設備停機時間
- 非計畫停機次數
- MTBF
- MTTR
- 停機前後 WIP 變化
- 工單延誤時間
才能判斷設備可靠度是否正在拖長整體生產週期。
換模、換線時間過長
產品切換時,如果需要花大量時間進行換模、換刀、換線與參數設定,就會降低設備真正可以用來加工產品的時間。
例如一台設備一天換模三次,每次需要 90 分鐘:
每天就可能有 4.5 小時無法正常生產。
如果這台設備剛好位於瓶頸製程,前段半成品就會持續累積。
此外,換模時間過長也容易造成另一個問題:
為了減少換模次數,現場開始採用超大批量生產。
結果雖然換模次數下降,卻增加大量 WIP,使其他產品需要等待更久。

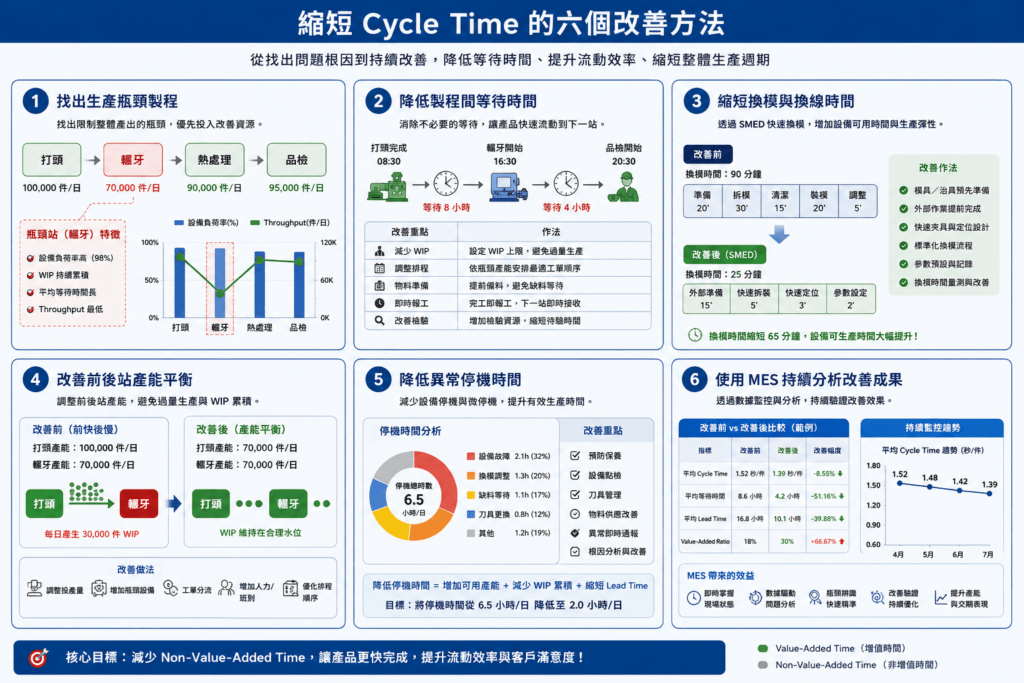

因此可以透過 SMED(快速換模)改善:
- 模具提前準備
- 工具標準化
- 外部作業提前完成
- 快速定位
- 參數預先設定
- 換模流程標準化
縮短換模時間後,企業也更有能力採用小批量、多批次的彈性生產模式。
原料或半成品等待
設備已經有空,也不代表工單一定能開始生產。
如果需要的原料、零件或前站半成品沒有準時到位,設備仍然只能等待。
常見情況包括:
- 原料尚未入庫
- 採購交期延誤
- 前製程尚未完成
- 倉庫尚未備料
- 半成品找不到
- 委外產品尚未回廠
- 搬運作業尚未完成
例如排程顯示某工單 08:00 應該開始加工,但真正的材料到 13:00 才送到機台,就已經增加 5 小時 Lead Time。
因此,生產週期管理不能只看設備狀態,也需要把物料可用性一起納入。
品質檢驗等待
有些產品完成製程後,必須經過品質檢驗才能繼續往下一站流動。
例如:
- 首件檢驗
- 尺寸檢查
- 外觀檢驗
- 硬度測試
- 實驗室檢驗
- 品質主管放行
如果品質檢驗量能不足,產品即使加工完成,也只能停留在待驗區。
例如加工本身只需要 2 小時,但等待檢驗需要 12 小時,那麼真正影響 Lead Time 的主要原因就不是設備,而是品質流程。
因此可以分析:
- 待驗批次數量
- 平均待驗時間
- 最長待驗時間
- 檢驗人員負荷
- 各類檢驗所需時間
避免把所有生產延誤都歸因於設備產能。
工單頻繁插單
製造現場常因急單、客戶要求、補單或特殊訂單而進行插單。
插入一張急單,看似只是增加一張工單,但實際上可能造成整條排程重新排列。
例如原本順序為:
A → B → C → D
急單 X 插入後變成:
A → X → B → C → D
如果 X 需要不同模具或設備設定,還可能額外增加換模時間。
若一天發生多次插單,就容易造成:
- 原工單停止等待
- 半成品停滯
- 換模次數增加
- 排程頻繁重排
- WIP 增加
- 後續工單連續延誤
因此,插單真正造成的影響往往不只是一張訂單,而是整體生產節奏被打亂。
企業應建立清楚的急單優先規則,並評估插單後對其他工單交期造成的連鎖影響。
生產資訊傳遞延遲
另一個容易被忽略的原因,是「現場已經發生變化,但管理系統還不知道」。
例如:
設備 09:00 已經故障。
現場人員 10:00 才通知生管。
生管 11:00 才重新確認排程。
下午才通知後續製程調整。
這段資訊傳遞延遲期間,其他工單可能仍按照原本排程持續投入。
結果造成更多半成品堆積與不必要等待。
類似情況也可能發生在:
- 工單已經完成但尚未報工
- 品質異常沒有即時回報
- 缺料資訊沒有同步
- 設備狀態沒有即時更新
- 前站進度仍靠電話詢問
因此,即使設備本身沒有問題,資訊延遲也可能讓生產週期持續拉長。
生產週期變長通常是「多個等待時間累積」的結果
假設某批產品的實際製程如下:
打頭加工:1 小時
等待輾牙:10 小時
輾牙加工:1 小時
等待熱處理:16 小時
熱處理:4 小時
等待檢驗:8 小時
等待包裝:6 小時
包裝:1 小時
真正 Processing Time 只有:
1 + 1 + 4 + 1 = 7 小時
但 Waiting Time 卻有:
10 + 16 + 8 + 6 = 40 小時
整體 Lead Time 已經達到 47 小時。
由此可以發現,真正加工只占其中一小部分。
因此,製造主管如果只要求設備把加工時間從 7 小時改善到 6 小時,最多只縮短 1 小時。
如果能將 40 小時的等待降到 20 小時,效果反而大得多。
縮短生產週期,先找出產品「為什麼沒有在加工」
要改善 Lead Time,管理者不應只問:
「這台設備為什麼跑得這麼慢?」
更應該問:
「這張工單為什麼在這裡停這麼久?」
因此,可透過 MES 持續監控:
- 各製程 Cycle Time
- Processing Time
- Waiting Time
- WIP Aging
- 工單停滯時間
- 設備停機時間
- 換模時間
- 待驗時間
- Throughput
- 工單實際 Lead Time
把產品從投料到完工的整段時間拆開,才能知道真正浪費時間的位置。
產品在工廠待了三天,不代表真的加工三天。很多工廠生產週期過長的真正原因,是產品花太多時間「等待被加工」。
當企業能減少這些隱藏在製程之間的等待時間,即使設備速度沒有大幅提升,也能有效縮短 Lead Time,提高產能流動效率與交期達成率。
加工時間短,為什麼交期還是很長?
製造現場經常會出現一個看似矛盾的問題:
產品真正加工只需要一個小時,為什麼從投產到完成卻需要一天,甚至好幾天?
原因通常不是設備加工速度太慢,而是產品在不同製程之間花了大量時間「等待」。
這也是為什麼分析生產效率時,不能只看 Cycle Time 或 Processing Time,還必須同時觀察 Waiting Time、WIP 與整體 Lead Time。
很多企業真正需要改善的,不是讓設備再快 5% 或 10%,而是找出那些沒有真正產生加工價值的時間。
理論加工時間只有 60 分鐘
假設某項產品需要經過三個製程:
打頭:30 分鐘
輾牙:20 分鐘
品質檢驗:10 分鐘
如果單純把實際加工時間加總:
30 + 20 + 10 = 60 分鐘
從製程角度來看,產品只需要一個小時就能完成。
因此,如果管理者只看到標準工時,可能會認為:
「這張工單應該很快就能完成。」
但真正進入製造現場後,情況往往完全不同。
真實生產時間可能超過 13 小時
實際生產流程可能變成:
08:00 開始打頭
08:30 打頭完成
↓
等待輾牙 8 小時
↓
16:30 開始輾牙
16:50 輾牙完成
↓
等待品質檢驗 4 小時
↓
20:50 開始檢驗
21:00 檢驗完成
產品真正接受加工的時間仍然只有:
60 分鐘
但是從 08:00 投入,到 21:00 完成,已經經過:
13 小時
換句話說:
實際加工時間:1 小時
等待時間:12 小時
整體生產時間:13 小時
真正加工的時間只占整體時間的一小部分。
這就是許多工廠「設備加工速度很快,但交期仍然很長」的主要原因。
真正拖慢交期的是 Waiting Time
產品完成打頭之後,為什麼需要等待 8 小時才能輾牙?
可能的原因很多:
- 輾牙設備前方已有大量 WIP
- 前一張工單尚未完成
- 等待換模
- 急單臨時插入
- 設備發生故障
- 操作人員不足
- 半成品尚未搬運
- 排程尚未安排
而輾牙完成後,為什麼又需要等待 4 小時才能檢驗?
可能是:
- 待驗批次太多
- 品管人員不足
- 等待首件確認
- 等待量測設備
- 等待品質主管放行
這些時間雖然沒有發生實際加工,卻全部計入產品的整體 Lead Time。
因此,從客戶角度來看,不會區分產品究竟加工了幾分鐘、等待了幾小時。
客戶真正關心的是:
「我什麼時候可以收到產品?」
加工速度改善 10%,對整體交期可能影響很小
以上面的案例來看:
Processing Time:60 分鐘
Waiting Time:720 分鐘
整體 Lead Time:780 分鐘
假設企業投入設備改善、製程參數最佳化,成功讓所有加工速度提升 10%。
原本 60 分鐘的加工時間,可能降低到約 54 分鐘。
看起來設備效率提高了,但整體生產時間只從:
780 分鐘降到約 774 分鐘
也就是只縮短約 6 分鐘。
對原本超過 13 小時的生產週期而言,改善幅度非常有限。
這就是單純追求設備速度容易遇到的問題:
設備效率變好了,但客戶仍然沒有更早拿到產品。
減少等待時間,改善幅度可能更大
如果設備加工速度完全不改變,仍然維持 60 分鐘,但是將:
等待輾牙:8 小時 → 3 小時
等待品檢:4 小時 → 1 小時
Waiting Time 就能從原本:
12 小時降低到 4 小時
整體生產時間則從:
13 小時降低到約 5 小時
設備 Cycle Time 完全沒有變快,但產品卻可以提早約 8 小時完成。
這代表對某些工廠而言:
縮短等待時間,比提高設備速度更能改善交期。
WIP 越多,產品通常等得越久
等待時間與 WIP 通常具有高度關係。
假設輾牙設備前方只有一張工單,新的產品很快就可以進站。
但如果輾牙前方已經排了:
20 張工單
50,000 件半成品
甚至一天以上的待加工量
新完成打頭的產品就只能排隊等待。
因此:
WIP 增加 → 排隊增加 → Waiting Time 增加 → Lead Time 增加
這也是為什麼降低 WIP 往往能同步改善生產週期。
如果企業只持續提高前段產量,卻沒有改善瓶頸站,反而可能讓產品等待得更久。
大批量生產也可能讓其他工單等待更久
另一個容易被忽略的因素是生產批量。
例如輾牙設備正在加工一張 500,000 件的大工單。
即使設備 Cycle Time 非常快,後面其他小工單仍然可能需要長時間等待。
如果改成較小批量,例如:
第一批 100,000 件完成後先切換其他急單,再安排後續批次,就可能提高整體排程彈性。
因此,改善 Lead Time 不只是設備速度問題,也與:
- 生產批量
- 排程順序
- WIP 水位
- 換模效率
- 瓶頸產能
密切相關。
資訊延遲也會製造「無形等待」
有些等待甚至不是設備或產能造成,而是資訊沒有及時傳遞。
例如產品 10:00 已完成打頭,但現場直到 12:00 才完成報工。
輾牙人員不知道產品已經可以加工,因此直到下午才安排生產。
這兩個小時沒有設備故障、沒有缺料,純粹只是因為資訊沒有同步。
類似情況還包括:
- 完工沒有即時報工
- 品質檢驗完成卻未立即放行
- 設備故障沒有即時通知生管
- 缺料資訊沒有同步
- 工單優先順序變更未通知現場
這些都會形成不容易被察覺的 Waiting Time。
製造主管真正需要分析的是「時間花到哪裡去了」
如果一張工單花了三天完成,只看到:
Lead Time:3 天
其實很難知道問題在哪裡。
應該進一步拆解,例如:
實際設備加工:6 小時
等待下一製程:18 小時
等待換模:5 小時
等待品檢:9 小時
等待物料:12 小時
其他排程等待:22 小時
當時間被拆解後,改善方向就會非常清楚。
如果設備加工只有 6 小時,卻花 66 小時等待,那麼企業真正應該優先處理的顯然不是設備加工速度。

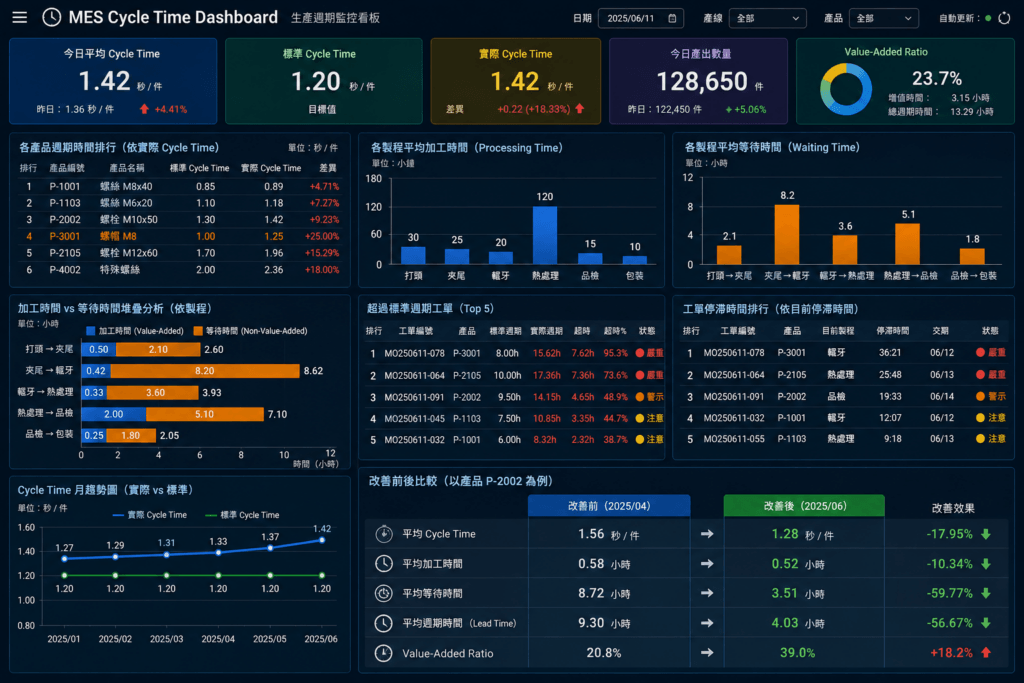

MES 如何找出真正浪費的等待時間?
MES 可以透過工單進站、出站與報工紀錄,自動建立每一道製程的時間軸。
例如:
08:00 打頭進站
08:30 打頭完成
16:30 輾牙進站
16:50 輾牙完成
20:50 品質檢驗開始
21:00 檢驗完成
系統就能自動計算:
打頭 Processing Time:30 分鐘
等待輾牙:8 小時
輾牙 Processing Time:20 分鐘
等待品檢:4 小時
品檢 Processing Time:10 分鐘
進一步統計:
- Processing Time
- Waiting Time
- Cycle Time
- WIP Aging
- 各製程平均等待時間
- 最長停滯工單
- 生產 Lead Time
- 瓶頸站點排行
管理者就能直接看到產品真正把時間花在哪裡。
改善 Cycle Time,不應只讓設備跑得更快
Cycle Time 管理如果只聚焦在設備加工速度,很容易陷入局部最佳化。
例如打頭設備速度提高 10%,每天多生產 10,000 件,但後面的輾牙設備完全沒有增加產能。
結果很可能不是成品增加,而是:
每天多增加 10,000 件 WIP。
因此,改善製造週期真正應該關注的是整體 Flow(流動)。
包括:
- 減少製程間等待
- 降低不必要 WIP
- 改善瓶頸產能
- 縮短換模時間
- 提高品質檢驗效率
- 降低大批量生產
- 即時同步現場資訊
- 重新平衡前後製程
最終目的不是讓某一台設備變得最快,而是讓產品從第一站到最後一站的時間真正縮短。
產品真正加工只有 60 分鐘,卻在工廠停留 13 小時,問題就不是那 60 分鐘加工得不夠快,而是剩下 12 小時為什麼都在等待。
因此,製造主管改善 Cycle Time 與 Lead Time 時,真正值得優先尋找的,往往不是設備還能不能再快 10%,而是那些沒有產生價值、卻大量存在於製程之間的等待時間。
如何找出 Cycle Time 過長的真正原因?
當企業發現某項產品的 Cycle Time 或整體生產週期越來越長時,第一個反應往往是:
「設備是不是跑得太慢?」
但實際上,設備加工速度只是其中一個因素。
一張工單從投產到完成,可能同時包含加工、等待、換模、停機、搬運、檢驗與排程等待等不同時間。如果只看「開始時間」與「完成時間」,很難知道真正浪費發生在哪裡。
因此,要改善 Cycle Time,應該先把整段生產流程拆開分析,回答一個核心問題:
產品真正被加工了多久,又有多少時間只是在等待?
分析各製程平均加工時間
首先要掌握每一道製程真正需要多少加工時間。
例如某項產品:
打頭:30 分鐘
夾尾:25 分鐘
輾牙:20 分鐘
熱處理:120 分鐘
檢驗:15 分鐘
就可以建立各製程的標準或平均加工時間。
除了平均值之外,也應比較:
- 標準加工時間
- 實際加工時間
- 最快加工時間
- 最慢加工時間
- 不同機台加工差異
- 不同班別加工差異
如果某製程原本平均需要 20 分鐘,最近增加到 28 分鐘,就應進一步確認設備、模具、刀具、材料或操作方式是否發生變化。
比較製程等待時間
加工完成並不代表產品立即進入下一站。
例如:
打頭完成:08:30
輾牙開始:16:30
中間有整整 8 小時沒有產生任何加工活動。
這段 Waiting Time 很容易被忽略,但往往才是生產週期過長的主要來源。
MES 可以分析不同製程之間的等待,例如:
- 打頭 → 輾牙平均等待時間
- 輾牙 → 熱處理平均等待時間
- 熱處理 → 檢驗平均等待時間
- 檢驗 → 包裝平均等待時間
如果某兩站之間的等待明顯高於其他製程,就應優先分析該區段。
找出工單停滯時間
平均等待時間可以看整體趨勢,但也可能把特別異常的工單隱藏掉。
例如某製程平均等待 4 小時,但實際上可能存在:
工單 A:1 小時
工單 B:2 小時
工單 C:3 小時
工單 D:26 小時
工單 D 就是需要優先處理的異常案例。
因此,可以建立工單停滯排行,追蹤:
- 目前製程
- 上一站完成時間
- 已停滯時間
- 下一製程
- 工單交期
- 停滯原因
並設定 Aging 管理,例如:
8 小時以上:注意
24 小時以上:警示
48 小時以上:重大異常
如此才能避免少數嚴重停滯工單被平均值掩蓋。
分析換模與換線時間
Cycle Time 過長,有時不是產品加工慢,而是設備花太多時間等待生產切換。
例如:
實際產品加工:40 分鐘
換模:90 分鐘
從設備使用角度來看,真正產生產品的時間反而少於準備時間。
若一天需要多次換模,就可能大量壓縮有效生產時間。
因此,可以統計:
- 平均換模時間
- 最長換模時間
- 不同人員換模差異
- 不同產品換模時間
- 每日換模次數
- 換模造成的停機時間
如果換模是重要時間損失,就可透過 SMED(快速換模)改善,將可提前完成的作業移到設備停機前完成。
設備停機時間分析
設備加工速度正常,不代表實際產出一定正常。
例如設備標準 Cycle Time 為 1 秒/件,但每天頻繁出現:
- 故障停機
- 微停機
- 缺料停機
- 刀具更換
- 模具異常
- 設備調整
- 等待人員
真正可用的生產時間就會下降。
因此,除了 Cycle Time,也要同步分析:
- 設備稼動率
- 停機次數
- 累計停機時間
- MTBF
- MTTR
- 停機原因排行
特別是瓶頸設備,只要停機一小時,都可能讓前站快速累積大量 WIP,進一步拉長後續工單等待時間。
品質等待時間分析
品質檢驗也是常被忽略的時間來源。
例如某批產品:
加工完成:10:00
品質開始檢驗:15:00
檢驗完成:15:15
真正檢驗只需要 15 分鐘,但產品為了等待檢驗人員,已經停留 5 小時。
因此,可另外追蹤:
- 待驗批次數
- 平均待驗時間
- 最長待驗時間
- 首件檢驗時間
- 品質放行時間
- 重驗等待時間
如果大量工單都卡在品質放行,真正需要改善的可能不是生產設備,而是檢驗資源與作業流程。
搬運時間也可能拖慢生產
製程之間通常還存在物料移動。
例如產品完成打頭後,需要:
裝入周轉箱
→ 等待堆高機
→ 搬到另一棟廠房
→ 進入暫存區
→ 再送到下一台設備
真正的搬運時間可能只有 10 分鐘,但等待搬運卻可能需要 2 小時。
因此,也應分析:
- 製程間搬運距離
- 搬運次數
- 等待搬運時間
- 周轉箱等待
- 暫存區停留時間
如果廠內 Layout 不合理,產品可能每天花大量時間在移動與等待搬運。
改善動線,也能有效縮短整體生產時間。
比較不同產品的 Cycle Time 差異
同一台設備生產不同產品時,Cycle Time 可能差異很大。
例如:
產品 A:0.8 秒/件
產品 B:1.1 秒/件
產品 C:1.7 秒/件
這種差異可能來自:
- 產品尺寸
- 材質
- 加工複雜度
- 模具設計
- 設備參數
- 品質要求
- 作業方式
因此,不能只用全廠平均 Cycle Time 判斷效率,而應依產品、設備與製程進一步分類。
MES 可以建立:
產品 × 製程 × 設備
的 Cycle Time 分析,找出同產品在不同設備上的效率差異。
如果同一產品:
設備 A:1.0 秒/件
設備 B:1.4 秒/件
設備 C:0.9 秒/件
就值得進一步分析設備 B 為什麼明顯較慢。
Value-Added Time 是什麼?
Value-Added Time(增值時間)是指真正讓產品產生客戶願意付費之價值的時間。
例如:
- 切削
- 成型
- 打頭
- 輾牙
- 組裝
- 表面處理
這些作業真正改變了產品的形狀、功能或特性,因此通常可以視為增值活動。
假設一張工單在工廠停留 24 小時,但真正的加工時間只有:
打頭:30 分鐘
輾牙:20 分鐘
熱處理:120 分鐘
包裝:10 分鐘
真正增值時間可能只有約 3 小時。
其餘大量時間並沒有真正改變產品。
Non-Value-Added Time 是什麼?
Non-Value-Added Time(非增值時間)則是產品雖然仍位於製造流程中,但沒有真正增加客戶價值的時間。
常見項目包括:
- 等待設備
- 等待下一站
- 等待物料
- 等待檢驗
- 等待搬運
- 重複搬運
- 不必要庫存
- 工單停滯
- 返工
- 排程等待
例如一張產品:
總 Lead Time:24 小時
Value-Added Time:3 小時
Non-Value-Added Time:21 小時
代表產品只有八分之一的時間真正產生加工價值,其餘時間都消耗在各種等待與非增值活動。
這個觀念對改善生產週期非常重要。
改善重點應優先放在 Non-Value-Added Time
假設產品:
Value-Added Time:3 小時
Non-Value-Added Time:21 小時
總 Lead Time:24 小時
如果投入大量設備投資,將真正加工時間改善 10%,Value-Added Time 從 3 小時降為 2.7 小時。
整體 Lead Time 只從:
24 小時 → 23.7 小時
改善幅度非常有限。
但如果透過:
- 降低 WIP
- 改善排程
- 縮短換模
- 減少待驗
- 改善搬運
- 提升瓶頸產能
把 Non-Value-Added Time 從 21 小時降低到 12 小時,整體 Lead Time 就可以降低到約 15 小時。
因此,真正有效的 Cycle Time 改善,不一定是讓設備速度大幅提升。
更重要的是:
減少產品沒有被加工、卻仍然停留在工廠內的時間。
MES 可以建立完整的時間損失分析
如果現場依靠紙本報工,很難準確知道 24 小時到底花在哪些地方。
MES 可以透過工單、設備與報工紀錄建立完整時間軸,例如:
08:00 打頭開始
08:30 打頭完成
16:30 輾牙開始
16:50 輾牙完成
20:50 品質檢驗開始
21:00 檢驗完成
系統便可以自動拆解:
打頭加工:30 分鐘
等待輾牙:8 小時
輾牙加工:20 分鐘
等待品檢:4 小時
品質檢驗:10 分鐘
進一步分類成:
- Value-Added Time
- Non-Value-Added Time
- Waiting Time
- Setup Time
- Downtime
- Transport Time
- Quality Waiting Time
管理者就能快速知道真正的時間損失來源。
不要只問「Cycle Time 多久」,要問「時間浪費在哪裡」
如果只看到:
平均生產週期:18 小時
這個數字本身並不能告訴管理者該怎麼改善。
但如果進一步拆解成:
實際加工:3 小時
等待製程:7 小時
等待品質:3 小時
換模:2 小時
搬運與其他等待:3 小時
改善方向就會非常清楚。
因此,Cycle Time 管理應從單純比較「快或慢」,進一步轉向時間結構分析。
真正值得改善的,不一定是設備正在加工的那幾十分鐘,而是產品在工廠裡等待了多少個小時。
當企業開始用 Value-Added Time 與 Non-Value-Added Time 的角度分析生產流程,就能更精準找出浪費來源,將改善資源投入真正能縮短 Lead Time、提高 Throughput 與交期達成率的環節。
MES 如何協助分析 Cycle Time?
傳統工廠要分析 Cycle Time,常需要人工整理紙本報工、設備紀錄與 Excel,再逐一比對工單開始與完成時間。
最大的問題是:資料通常不夠即時,也很難完整還原產品究竟在哪一個環節浪費時間。
例如一張工單原本預計 8 小時完成,實際卻花了 20 小時。如果只看到「開始時間」與「完工時間」,管理者只能知道生產週期變長,卻很難立即回答:
- 是設備加工速度變慢?
- 還是等待下一製程太久?
- 是否發生設備停機?
- 是否因換模延誤?
- 是否卡在品質檢驗?
- 還是急單插入造成原工單停滯?
MES(Manufacturing Execution System,製造執行系統)可以將工單、設備、人員、製程與時間資料即時串聯,把原本依賴經驗判斷的 Cycle Time 管理,轉變為可量化、可追蹤、可比較的數據管理。
工單進站與出站自動記錄
分析 Cycle Time 最重要的基礎,就是準確記錄每一道製程「什麼時候開始、什麼時候完成」。
現場可透過:
- Barcode
- QR Code
- 平板
- 工業電腦
- 機台連線
進行工單進站與出站。
例如:
08:00 打頭進站
08:30 打頭出站
16:30 輾牙進站
16:50 輾牙出站
MES 就可以明確拆分:
打頭加工時間:30 分鐘
打頭完成至輾牙開始的等待時間:8 小時
輾牙加工時間:20 分鐘
因此管理者看到的不再只是「工單總共花多久」,而能真正知道時間消耗在哪一個環節。
透過人員電子報工掌握實際作業時間
有些製程無法直接從設備自動取得資料,例如:
- 人工作業
- 組裝
- 品質檢查
- 包裝
- 重工
- 人工搬運
此時可以透過電子報工補足資料。
現場人員進站時記錄:
- 工單
- 製程
- 人員
- 設備
- 開始時間
完成時再記錄:
- 完工時間
- 完成數量
- 良品數
- 不良數
- 異常原因
透過電子報工,就能把過去散落在紙本上的作業資訊轉換成結構化資料。
尤其可以進一步分析:
同一產品、同一製程,不同人員的 Cycle Time 是否存在明顯差異?
若差異過大,就可能需要檢討作業標準、教育訓練或人員熟練度。
設備加工時間自動擷取
如果設備可以透過 PLC、IoT Gateway、OPC UA 或設備通訊介面連線,MES 可以直接取得設備生產訊號。
例如:
- Cycle Start
- Cycle End
- 運轉狀態
- 待機狀態
- 停機狀態
- 生產計數
- Alarm
- 設備加工參數
如此可以自動計算設備實際 Cycle Time。
例如某台設備標準 Cycle Time:
1.20 秒/件
最近一週實際平均:
1.38 秒/件
MES 就能進一步分析 Cycle Time 是否逐漸惡化。
造成差異的原因可能包括:
- 模具磨耗
- 刀具磨耗
- 設備老化
- 原材料差異
- 加工參數改變
- 微停機增加
相比人工填寫,設備自動擷取通常能提供更細緻且即時的時間資料。
自動計算製程等待時間
很多工廠真正拖長 Lead Time 的原因,不是 Processing Time,而是 Waiting Time。
MES 可以利用:
上一站出站時間 → 下一站進站時間
自動計算製程等待時間。
例如:
打頭完成:08:30
輾牙開始:16:30
系統自動得到:
等待輾牙:8 小時
如果大量工單都在「打頭 → 輾牙」之間等待 6~10 小時,而其他站平均只等待 1~2 小時,就能快速判斷該區段可能存在瓶頸。
因此可以建立:
- 各製程平均等待時間
- 最長等待時間
- 等待時間排行
- 每日等待時間趨勢
讓原本不容易看見的等待浪費被量化。
工單停滯異常警示
單看平均值仍可能忽略特殊異常。
例如某製程平均等待時間只有 3 小時,但其中一張急單已經停留 26 小時。
MES 可以建立工單 Aging 規則,例如:
停滯 0~4 小時:正常
停滯 4~8 小時:注意
停滯 8~24 小時:警示
停滯超過 24 小時:異常
當工單超過設定門檻,Dashboard 即可主動顯示警示。
管理者不必等業務詢問:
「這張訂單怎麼還沒有完成?」
才開始追查,而能在工單開始異常停滯時就介入處理。
各站 Cycle Time 比較
MES 可以將不同製程的 Cycle Time 集中比較。
例如:
打頭:0.8 秒/件
夾尾:1.1 秒/件
輾牙:1.6 秒/件
包裝:1.2 秒/件
如果輾牙 Cycle Time 明顯較長,就可以進一步判斷是否限制整體 Throughput。
也可以比較同一製程不同設備:
輾牙機 A:1.25 秒/件
輾牙機 B:1.31 秒/件
輾牙機 C:1.68 秒/件
此時 C 機的效率明顯較低,就值得進一步調查。
原因可能來自:
- 設備性能
- 模具
- 產品配置
- 人員操作
- 設備異常
- 加工參數
透過這種比較,就能避免只看全廠平均值而忽略局部異常。
比較標準 Cycle Time 與實際 Cycle Time
如果 ERP 或 MES 已建立產品標準工時,就可以進一步比較:
Standard Cycle Time vs. Actual Cycle Time
例如:
標準:1.20 秒/件
實際:1.45 秒/件
代表實際加工速度比標準慢。
若長期出現偏差,就應進一步分析:
- 標準工時是否不合理
- 設備是否逐漸老化
- 模具或刀具是否磨耗
- 是否頻繁發生微停機
- 是否產品條件改變
也可以建立差異排行,例如:
產品 A:+3%
產品 B:+8%
產品 C:+22%
優先處理差異最大的產品或設備。
歷史生產週期分析
即時監控可以知道「現在發生什麼問題」,歷史分析則可以回答:
問題是不是長期存在?
MES 可以保存每一次工單與設備的 Cycle Time 資料,建立:
- 日趨勢
- 週趨勢
- 月趨勢
- 不同班別比較
- 不同設備比較
- 不同產品比較
例如某產品近六個月平均 Cycle Time:
3 月:1.20 秒
4 月:1.22 秒
5 月:1.26 秒
6 月:1.31 秒
7 月:1.35 秒
8 月:1.41 秒
從趨勢就能發現製程正在逐漸變慢。
若只查看單日數據,這種緩慢惡化往往很難被察覺。
將 Value-Added Time 與 Non-Value-Added Time 分開
MES 還可以進一步將整體生產時間分類成:
Value-Added Time(增值時間)
例如:
- 打頭
- 輾牙
- 成型
- 組裝
- 表面加工
以及:
Non-Value-Added Time(非增值時間)
例如:
- 等待下一製程
- 等待設備
- 等待檢驗
- 等待換模
- 等待搬運
- 工單停滯
例如某張工單總 Lead Time 為 20 小時:
實際加工:3 小時
換模與設定:1 小時
等待下一製程:9 小時
等待品質:4 小時
搬運與其他等待:3 小時
管理者就能直接看到:
真正加工只占少部分時間,真正值得優先改善的是大量 Non-Value-Added Time。
即時辨識瓶頸製程
當 MES 同時取得 Cycle Time、WIP、Waiting Time、Throughput 與設備負荷資料後,就可以更準確判斷瓶頸。
例如輾牙站出現:
平均 Cycle Time:比標準高 18%
設備負荷率:97%
前方 WIP:65,000 件
平均等待:11.5 小時
Throughput:低於前站 25%
就可以合理判斷輾牙可能已經成為限制整體生產流動的站點。
此時管理者應優先評估:
- 降低設備 Cycle Time
- 減少停機
- 縮短換模
- 增加設備
- 重新分配工單
- 調整前段投產量
而不是盲目要求所有製程一起提高速度。
從經驗判斷轉向數據管理
過去發生交期延誤時,主管可能需要詢問:
「到底卡在哪一站?」
現場人員可能依經驗回答:
「應該是輾牙比較塞。」
但導入 MES 後,可以直接看到:
輾牙平均 Cycle Time:1.62 秒/件
標準 Cycle Time:1.30 秒/件
前方 WIP:68,000 件
平均等待時間:12.3 小時
設備負荷率:98%
超時工單:17 張
此時「輾牙是瓶頸」就不再只是經驗判斷,而是有數據可以驗證的結論。
MES 分析 Cycle Time 的真正價值,也不是單純算出「一件產品做多久」,而是進一步回答:
哪一站變慢?
慢了多少?
產品等了多久?
哪些工單停太久?
哪一道製程正在限制整體產出?
當 Cycle Time、Waiting Time、WIP 與 Throughput 能夠被完整串聯,企業才能真正從「設備生產速度管理」提升到「整體生產流動效率管理」。

透過 MES,工單到底卡在哪裡,不必再靠現場經驗猜測,而可以直接從數據找到答案。
Cycle Time Dashboard 應具備哪些資訊?
Cycle Time Dashboard 的目的,不只是顯示「今天平均生產週期是多少」,而是讓製造主管快速回答:
哪一個產品 Cycle Time 異常?哪一道製程變慢?時間究竟花在加工,還是大量等待?
因此,一套完整的 Cycle Time Dashboard,應同時整合標準時間、實際時間、等待時間、工單停滯與歷史趨勢,才能真正協助現場找出生產週期過長的原因。
今日平均 Cycle Time
Dashboard 首頁可先呈現今日平均 Cycle Time,作為整體製程效率的核心 KPI。
例如:
今日平均 Cycle Time:1.42 秒/件
昨日平均:1.36 秒/件
本月平均:1.39 秒/件
如果今日 Cycle Time 明顯高於歷史平均,就應進一步查看是哪一項產品、設備或製程造成異常。
除了全廠平均,也可以拆分:
- 各產線平均 Cycle Time
- 各製程平均 Cycle Time
- 各設備平均 Cycle Time
- 各產品平均 Cycle Time
避免只看一個總平均值,而忽略局部異常。
標準 Cycle Time 與實際 Cycle Time
Dashboard 應將 Standard Cycle Time 與 Actual Cycle Time 放在一起比較。
例如:
標準 Cycle Time:1.20 秒/件
實際 Cycle Time:1.42 秒/件
差異:+18.3%
如果實際值長期高於標準值,就代表製程可能存在效率損失。
原因可能包括:
- 設備性能下降
- 刀具或模具磨耗
- 加工參數異常
- 操作方式不同
- 原材料差異
- 微停機增加
Dashboard 可以利用差異比例快速標示異常,讓主管先處理偏差最大的項目。
各產品 Cycle Time 排行
不同產品因尺寸、材質、製程複雜度與加工條件不同,Cycle Time 本來就可能有所差異。
因此建議建立產品 Cycle Time 排行,例如:
產品 A:0.85 秒/件
產品 B:1.12 秒/件
產品 C:1.56 秒/件
產品 D:2.18 秒/件
除了實際時間,也建議加入「標準差異率」。
例如:
產品 A:+2%
產品 B:+6%
產品 C:+18%
產品 D:+31%
如此管理者就不會單純把 Cycle Time 最長的產品判定為異常,而是能看出哪些產品真正偏離標準。
各製程平均加工時間
Cycle Time Dashboard 應進一步拆解每一道製程實際加工時間。
例如某產品流程:
打頭:30 分鐘
夾尾:25 分鐘
輾牙:20 分鐘
熱處理:120 分鐘
品質檢驗:15 分鐘
如果輾牙原本標準加工時間為 20 分鐘,但近期平均已增加到 28 分鐘,就可以立即進一步分析。
各製程加工時間最好能依:
- 產品
- 設備
- 班別
- 人員
- 日期
進行篩選比較,才能快速找到異常來源。
各製程平均等待時間
除了加工時間,Dashboard 更應呈現 Waiting Time。
例如:
打頭 → 輾牙:平均等待 8.2 小時
輾牙 → 熱處理:平均等待 3.6 小時
熱處理 → 品檢:平均等待 5.1 小時
品檢 → 包裝:平均等待 1.8 小時
如果「打頭 → 輾牙」等待時間遠高於其他站,就可能代表:
- 輾牙產能不足
- WIP 過多
- 換模過久
- 排程不合理
- 設備經常停機
這類資訊往往比單純看設備 Cycle Time 更能解釋為什麼 Lead Time 持續增加。
加工時間 vs 等待時間堆疊分析
這是 Cycle Time Dashboard 非常值得加入的視覺化分析。
可以將一張工單或一項產品的總時間拆分成:
加工時間 + 等待時間
例如工單 A:
打頭加工:30 分鐘
等待輾牙:8 小時
輾牙加工:20 分鐘
等待品檢:4 小時
品檢:10 分鐘
總生產時間約 13 小時。
其中:
實際加工時間:約 1 小時
等待時間:約 12 小時
如果使用堆疊長條圖呈現,就能非常直觀地看到:
真正造成生產週期過長的不是加工,而是等待。
也可以依產品進行比較:
產品 A:加工 20%、等待 80%
產品 B:加工 45%、等待 55%
產品 C:加工 15%、等待 85%
管理者就能優先改善 Non-Value-Added Time 比例最高的產品。
超過標準週期工單
Dashboard 應建立「超過標準 Cycle Time 工單」清單。
例如:
工單 A:標準 8 小時/實際 9.5 小時
工單 B:標準 12 小時/實際 18 小時
工單 C:標準 10 小時/實際 26 小時
除了超時時間,也建議顯示:
- 工單編號
- 產品
- 客戶
- 目前製程
- 標準時間
- 實際時間
- 超時比例
- 預定交期
讓主管可以依異常程度與交期風險決定處理順序。
工單停滯時間排行
有些工單的 Processing Time 完全正常,但卻因為長時間沒有移轉到下一站而造成 Lead Time 過長。
因此應建立「工單停滯排行」。
例如:
第一名:MO202608001 停滯 36 小時
第二名:MO202608052 停滯 25 小時
第三名:MO202608073 停滯 19 小時
可以再搭配 Aging 分級:
0~4 小時:正常
4~8 小時:注意
8~24 小時:警示
超過 24 小時:異常
這能讓主管優先處理真正卡住的工單。
Cycle Time 月趨勢
只看今天的 Cycle Time,很難判斷問題是偶發還是長期惡化。
因此 Dashboard 應提供:
- 日趨勢
- 週趨勢
- 月趨勢
- 季趨勢
例如某產品:
3 月:1.20 秒
4 月:1.23 秒
5 月:1.27 秒
6 月:1.31 秒
7 月:1.36 秒
8 月:1.42 秒
即使每天只增加一點,半年後差異可能已經非常明顯。
這類趨勢可能反映:
- 設備逐漸老化
- 模具磨耗
- 刀具壽命問題
- 製程參數漂移
- 作業方式改變
讓企業能在效率明顯惡化前提前處理。
改善前後比較
Dashboard 最好可以建立改善專案前後比較。
例如改善前:
平均 Cycle Time:1.50 秒/件
平均 Waiting Time:8.2 小時
平均 Lead Time:16.5 小時
改善後:
平均 Cycle Time:1.38 秒/件
平均 Waiting Time:4.6 小時
平均 Lead Time:11.8 小時
如此才能判斷改善措施是否真正產生效果。
改善項目可能包括:
- SMED 快速換模
- 設備保養
- WIP 降低
- 排程最佳化
- 品檢流程改善
- 人員重新配置
尤其要注意:
改善效果不應只看設備快了多少,更應看整體 Lead Time 是否真的縮短。
加入 Value-Added Ratio 管理
若希望 Dashboard 更進一步,可以加入「Value-Added Ratio(增值時間比率)」。
概念上可以比較:
增值加工時間 ÷ 整體生產時間
例如某產品:
總 Lead Time:20 小時
Value-Added Time:3 小時
Non-Value-Added Time:17 小時
代表真正加工產品的時間只占整體流程的一小部分。
Dashboard 可以進一步呈現:
- Value-Added Time
- Non-Value-Added Time
- Waiting Time
- Setup Time
- Downtime
- Transport Time
如此就能從「Cycle Time 快不快」提升到「整體製造流程到底有多少時間真正產生價值」。
Cycle Time Dashboard 應讓主管快速找到時間浪費
一套真正有管理價值的 Cycle Time Dashboard,應該讓製造主管幾秒鐘內回答:
今天 Cycle Time 是否正常?
哪些產品超過標準?
哪一道製程變慢?
哪些工單已經停太久?
時間主要耗在加工還是等待?
改善後 Lead Time 是否真的下降?
透過 MES 將 Standard Cycle Time、Actual Cycle Time、Waiting Time、WIP Aging、設備停機與歷史趨勢整合在同一個 Dashboard 上,可以讓 Cycle Time 從單純的生產速度 KPI,轉變為真正用來改善整體 Flow 的管理工具。
當 Dashboard 能清楚呈現「加工時間 vs 等待時間」,管理者才能真正看見:產品不是做得太慢,而是等得太久。
縮短 Cycle Time 的六個改善方法
縮短 Cycle Time 並不等於單純讓設備轉得更快。
在實際製造現場中,造成生產週期過長的原因,往往來自製程瓶頸、大量 WIP、設備停機、換模時間以及製程之間的等待。
因此,要真正縮短產品從投產到完成的時間,應從整體生產流程著手,分析 Processing Time、Waiting Time、Setup Time 與 Downtime,找出真正影響產品流動的環節。

找出生產瓶頸製程
改善 Cycle Time 的第一步,是找出真正限制整體產出的製程。
例如:
打頭每日產能:100,000 件
輾牙每日產能:70,000 件
熱處理每日產能:90,000 件
即使打頭設備再提高 10% 產能,整體產出仍然會受到輾牙每日 70,000 件的能力限制。
甚至可能造成更多半成品堆積在輾牙前方。
因此,應綜合分析:
- 各製程 WIP 數量
- 設備負荷率
- 平均 Cycle Time
- Throughput
- 平均等待時間
- 設備停機時間
- 工單排隊數量
如果某站同時出現「高負荷、低 Throughput、WIP 持續增加」,通常就是需要優先改善的瓶頸。
改善資源應優先投入瓶頸,而不是平均改善所有設備。
降低製程間等待時間
很多產品真正加工時間並不長,但完成一道製程後,可能需要等待數小時甚至數天才能進入下一站。
例如:
打頭加工:30 分鐘
等待輾牙:8 小時
輾牙加工:20 分鐘
等待品檢:4 小時
品質檢驗:10 分鐘
真正加工時間只有 60 分鐘,但 Waiting Time 卻達到 12 小時。
因此,可以從以下方向改善:
- 降低製程前 WIP
- 調整工單優先順序
- 改善搬運效率
- 提前準備物料
- 即時完成報工
- 降低待驗時間
- 建立超時工單警示
尤其應分析「上一站完成到下一站開始」之間的時間。
如果產品真正加工 1 小時,卻等待 12 小時,將設備速度提高 10% 的效益通常遠低於把等待時間降低一半。
縮短換模與換線時間
換模、換線、換刀與設備參數設定,都會占用設備可生產時間。
例如某台設備一天換模三次,每次需要 90 分鐘:
每天就有:
90 分鐘 × 3 = 270 分鐘
也就是 4.5 小時無法正常生產。
如果該設備又是瓶頸站,就容易造成前方 WIP 快速增加。
企業可以導入 SMED(Single-Minute Exchange of Die,快速換模)概念,例如:
- 模具提前準備
- 工具提前備妥
- 外部換模作業提前進行
- 快速定位機構
- 標準化換模流程
- 設備參數預先設定
- 記錄每次換模實際時間
當換模時間縮短後,不只能增加設備可用時間,也能降低企業對大批量生產的依賴。
如此就能採取較小批量生產,進一步降低 WIP 與工單等待時間。
改善前後站產能平衡
如果前站生產速度遠高於後站,前站即使效率非常好,也只是持續製造更多 WIP。
例如:
打頭:100,000 件/日
輾牙:70,000 件/日
每天理論上可能多產生:
30,000 件 WIP
如果短期無法提高輾牙產能,就可以調整打頭投產節奏,使前後製程更加平衡。
改善方式包括:
- 降低前段投產量
- 增加後段設備
- 將工單分流到其他設備
- 調整班別
- 增加瓶頸站人員
- 優化設備排程
製造管理真正應該追求的不是:
每一道製程都達到最高產量。
而是:
每一道製程能以接近整體需求的節奏順暢銜接。
只有改善 Flow,才能真正縮短產品整體 Lead Time。
降低異常停機時間
Cycle Time 可能正常,但設備如果頻繁停機,實際產出仍然會下降。
常見停機原因包括:
- 設備故障
- 模具異常
- 刀具破損
- 感測器異常
- 缺料
- 等待人員
- 微停機
- 設備調整
例如設備原本每分鐘可以生產 100 件,但每小時都停機 10 分鐘。
設備 Cycle Time 看起來可能完全正常,但每小時真正可以生產的時間只剩 50 分鐘。
因此應同步分析:
- 停機次數
- 累計停機時間
- 停機原因排行
- MTBF
- MTTR
- 微停機次數
- 停機造成的 WIP 變化
如果某台設備是瓶頸設備,降低停機時間的效果通常比提高設備最高加工速度更加重要。
例如原本瓶頸設備每天停機 2 小時,如果透過預防保養與異常改善降低到 30 分鐘,相當於每天增加 1.5 小時可用產能。
這些額外產能可以直接用來消化瓶頸前方的 WIP。
使用 MES 持續分析改善成果
Cycle Time 改善不能只做一次。
因為設備、產品、模具、人員、訂單結構與生產批量都會持續改變。
MES 可以持續蒐集:
- Standard Cycle Time
- Actual Cycle Time
- Processing Time
- Waiting Time
- Setup Time
- Downtime
- WIP
- Throughput
- 工單停滯時間
並建立改善前後比較。
例如改善前:
平均 Cycle Time:1.52 秒/件
平均等待時間:8.6 小時
平均 Lead Time:16.8 小時
Value-Added Ratio:18%
改善後:
平均 Cycle Time:1.39 秒/件
平均等待時間:4.2 小時
平均 Lead Time:10.1 小時
Value-Added Ratio:30%
這時就可以判斷改善是否真正產生效果。
更重要的是,MES 可以持續監控趨勢。
如果三個月後 Cycle Time 或 Waiting Time 又開始上升,系統就能及早發現,而不是等到交期延誤才重新檢討。
Cycle Time 改善應從單機效率轉向整體 Flow
傳統 Cycle Time 改善很容易集中在:
「設備還能不能再快一點?」
但成熟的生產管理,更應該關注:
產品能不能更快流過整個製造流程?
例如:
改善設備速度 10%,可能只能讓 Processing Time 從 60 分鐘降低到 54 分鐘。
但如果把等待時間從 12 小時降低到 5 小時,整體交期改善程度會更明顯。
因此,縮短 Cycle Time 與 Lead Time 的六項改善方向可以歸納為:
- 找出真正限制 Throughput 的瓶頸。
- 消除製程之間不必要的等待。
- 透過 SMED 縮短換模與換線。
- 平衡前後製程產能。
- 降低設備異常與非計畫停機。
- 使用 MES 持續驗證改善成果。
改善 Cycle Time 的最終目的,不是讓每一台設備都跑到最快,而是讓產品用最少的等待時間,持續且順暢地從第一道製程流向成品。
當企業從「設備速度」進一步管理「整體生產流動」,才有機會真正縮短 Lead Time、降低 WIP,並提高 Throughput 與交期達成率。
縮短生產週期可以帶來哪些效益?
縮短生產週期的價值,不只是讓某一道製程快幾分鐘,而是讓產品從投料、加工、檢驗到最終完工的整體流動速度提升。
當企業持續降低 Waiting Time、WIP、換模時間與設備異常停機,產品就能更快速通過各道製程,同一段時間內可以完成更多訂單,也能讓生產排程更加穩定。
因此,Cycle Time 與 Lead Time 改善通常會同時帶來產能、成本與交期等多方面效益。
提高每日產出量
當設備 Cycle Time、換模時間與非計畫停機下降後,相同工作時間內能完成的產品數量就會增加。
例如某瓶頸製程原本:
每日有效生產時間:8 小時
每日產出:70,000 件
透過降低設備停機、改善換模與製程效率後,每日產出提升至 80,000 件,就相當於在沒有增加完整新產線的情況下,提高現有產能利用價值。
不過,真正重要的不是讓所有設備都提高產量,而應優先改善瓶頸製程。
只有瓶頸 Throughput 提升,整條生產流程的有效產出才有機會真正增加。
降低 WIP 在製品
生產週期越長,通常代表產品需要在工廠內停留越久。
如果每天持續投入新工單,但舊工單沒有快速完成,就會形成大量 WIP。
例如原本某產品平均需要 5 天完成,透過改善後縮短到 3 天,在每日需求相近的情況下,現場通常不再需要維持同樣高的在製品水位。
降低 WIP 可以進一步減少:
- 半成品庫存
- 棧板與周轉箱需求
- 暫存空間
- 搬運次數
- 批次管理複雜度
- 資金占用
因此,縮短 Lead Time 與降低 WIP 往往是互相連動的改善結果。
縮短訂單交期
客戶真正關心的不是機台 Cycle Time,而是:
下單後多久可以交貨?
如果產品真正加工只需要數小時,卻因為排隊、等待品檢與大量 WIP,使生產需要 5 天,那麼再快的單機加工速度也無法直接改善客戶體驗。
當企業能夠減少:
- 製程等待
- 排程等待
- 換模等待
- 品質等待
- 搬運等待
就能縮短從工單投產到完成的時間。
例如:
改善前 Lead Time:5 天
改善後 Lead Time:3 天
代表企業可以更接近客戶需求日期才開始投產,同時仍有能力準時完成訂單。
提高設備利用效率
設備利用效率不只是「設備有沒有在轉」。
如果設備大量時間花在:
- 換模
- 等料
- 等人
- 異常停機
- 調機
- 等待排程
即使設備名義產能很高,真正用來生產產品的有效時間仍然有限。
透過改善 Cycle Time,可以進一步分析並降低這些時間損失。
例如設備每日可用 16 小時:
改善前:
實際生產 10 小時
改善後:
實際生產 13 小時
相當於每天增加 3 小時有效生產能力。
比單純購買更多設備,更應先確認既有設備是否仍有可改善空間。
降低製造成本
生產週期過長通常伴隨許多隱藏成本。
包括:
- 大量 WIP 資金占用
- 廠內搬運
- 加班成本
- 設備待機
- 重複換模
- 排程調整
- 急單處理
- 額外倉儲
- 管理溝通
當產品能更快速完成,這些非增值活動通常也能同步下降。
例如降低 WIP 後,可以減少半成品搬運與管理成本;縮短換模後,可以增加設備有效生產時間;減少等待後,也可以降低因趕交期產生的加班費。
因此,Cycle Time 改善不只是「速度改善」,也可以轉化為實際製造成本下降。
提升排程彈性
生產週期越長,排程需要越早安排。
例如一張訂單需要 10 天才能完成,生管可能必須提前兩週甚至更早投產。
但客戶需求、急單、缺料與設備異常可能隨時改變,排得越早,未來需要重新調整的機率就越高。
如果生產週期縮短到 5 天,企業就能更接近實際需求再安排生產。
這代表:
- 排程鎖定時間縮短
- 更容易調整工單順序
- 急單安排空間增加
- 客戶需求變更影響降低
- 設備調度更加彈性
因此,縮短 Lead Time 也是提高生產排程彈性的重要基礎。
提高交期達成率
當生產週期過長,而且中間存在大量不確定等待時,工單預估完成日期就會變得不可靠。
例如標準預估需要 3 天,但實際可能因 WIP、設備故障或品質等待變成 5 天。
久而久之,就容易出現:
「排程看起來會準時,但最後還是延誤。」
透過降低 Waiting Time、WIP 與設備異常,生產時間的波動可以縮小,工單完工日期也會更容易預測。
搭配 MES 即時監控:
- Cycle Time
- 工單進度
- Waiting Time
- WIP Aging
- 瓶頸站點
- 預估完成時間
管理者可以更早發現可能延誤的工單並提前處理。
最終有助於提升整體 On-Time Delivery(OTD)交期達成率。
降低急單與插單影響
急單之所以容易造成整條產線混亂,其中一個重要原因就是原本生產週期太長、WIP 太多。
當所有設備前方都排滿大量工單時,突然插入一張急單通常需要:
停止原工單
→ 換模
→ 生產急單
→ 再次換模
→ 恢復原工單
不只急單本身增加作業,也會讓其他工單延誤。
如果生產週期較短、WIP 水位合理,排程就會擁有更多調整空間。
急單發生時,更容易:
- 利用設備空檔插入
- 找到替代設備
- 調整短期工單順序
- 快速完成急單後恢復原排程
讓急單影響範圍縮小。
縮短生產週期的價值是讓整座工廠反應更快
Cycle Time 改善最終帶來的,不只是某台設備每件產品少加工幾秒鐘。
真正的效益是:
產品流動更快、WIP 更少、資金周轉更快、排程更彈性,而且客戶交期更穩定。
因此企業在改善生產週期時,不應只觀察單機 Cycle Time,而應同時追蹤:
- Processing Time
- Waiting Time
- Lead Time
- WIP
- Throughput
- 設備停機
- 換模時間
- 交期達成率
透過 MES 持續分析改善前後差異,才能確認 Cycle Time 改善是否真正轉化成企業營運效益。
縮短生產週期的真正價值,不是單純「做得更快」,而是讓企業用更少的等待、更低的庫存與更短的反應時間,完成更多客戶訂單。
本著作係採用創用 CC 姓名標示-相同方式分享 3.0 台灣 授權條款授權.
