工廠產能上不去?如何找出生產瓶頸,用 MES 提升整體產出效率

MES 掌握瓶頸製程與產能關鍵

工廠設備持續運轉、員工也忙碌生產,但每日產量卻始終無法提升,問題可能不是人力不足或設備數量不夠,而是整條生產流程受到「瓶頸製程」限制。只改善非瓶頸設備,不但無法有效增加總產出,甚至可能造成更多 WIP 在製品堆積。本文將說明如何辨識生產瓶頸、分析產能限制,並透過 MES 即時掌握各製程產出、設備負荷、等待時間與 WIP,協助企業將改善資源投入真正影響產能的關鍵站點。

什麼是生產瓶頸?

生產瓶頸(Production Bottleneck)是指整體製造流程中,產能最低、處理速度最慢,或最容易形成排隊等待的製程

它的重要性在於:整條生產線最終能完成多少產品,往往不是由最快的設備決定,而是受到瓶頸製程的能力限制。

因此,製造主管在分析產能時,不能只看每一台設備個別的生產效率,而要從整體 Flow(生產流動)角度觀察:

哪一道製程真正限制產品往下一站移動?

整體產能通常由最慢的製程決定

假設某項產品需要依序經過:

打頭 → 夾尾 → 輾牙 → 檢驗

各製程每日最大產能分別為:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

從表面上來看,工廠每天各站都有很高的生產能力。

但如果每一件產品都必須經過以上四道製程,整條流程真正可以持續完成的數量,仍然可能只有約:

65,000 件/日

原因就在於輾牙製程每天最多只能處理 65,000 件。

只要輾牙無法增加產出,前面的打頭與夾尾即使做得更多,產品仍然只能停在輾牙前等待。

因此,輾牙就是這條流程目前的主要生產瓶頸。

前製程做得更快,不一定增加成品產量

這是製造現場非常常見的管理誤區。

假設管理者要求打頭設備進一步改善,將每日產能從:

100,000 件

提升到:

120,000 件

看起來打頭產能提高了 20%。

但是:

夾尾仍然只能處理 90,000 件。

輾牙仍然只能處理 65,000 件。

整體完成量並不會因此直接變成 120,000 件。

如果其他條件不變,真正能持續通過完整製程的數量仍可能只有約:

65,000 件/日

此時多生產出來的產品,主要只是形成更多 WIP(在製品)。

這表示:

局部設備效率提高,不等於整體生產效率提高。

為什麼瓶頸前方容易堆積大量 WIP?

以上述案例來看:

夾尾每天可完成 90,000 件。

輾牙每天只能處理 65,000 件。

如果每天都按照 90,000 件往輾牙投入,理論上每天可能多出:

90,000 − 65,000 = 25,000 件 WIP

第一天可能累積約 25,000 件。

第二天可能累積約 50,000 件。

第三天可能累積約 75,000 件。

如果完全沒有調整投產節奏,五個工作日後甚至可能累積約 125,000 件等待輾牙的半成品。

這就是為什麼瓶頸製程前面通常最容易看到:

  • 大量半成品
  • 棧板堆積
  • 工單排隊
  • 等待時間增加
  • 交期開始延誤

因此,現場大量 WIP 往往不是單純的庫存問題,而是瓶頸正在限制產品流動的訊號。

設備很忙,不代表整體產出高

很多工廠習慣用設備稼動率判斷生產效率。

例如:

打頭設備稼動率:95%
夾尾設備稼動率:92%
輾牙設備稼動率:98%
檢驗設備利用率:85%

看起來所有設備都非常忙。

但如果輾牙每天只能完成 65,000 件,而前站每天持續投入 90,000 件,現場就會出現:

設備很忙,但 WIP 越來越多。

這也是為什麼單純追求每台設備「不要停」可能造成反效果。

對非瓶頸設備而言,過度生產不一定創造更多成品,反而可能產生:

  • 不必要 WIP
  • 資金占用
  • 現場堆料
  • 搬運增加
  • 批次管理複雜
  • Lead Time 拉長

真正應該優先確保高利用率的,通常是限制整體產出的瓶頸資源。

生產瓶頸不一定永遠是同一個製程

瓶頸也不是固定不變的。

今天可能是輾牙,明天可能因為設備故障、急單、產品組合改變或人力不足,變成熱處理或品質檢驗。

例如原本:

輾牙:65,000 件/日
檢驗:85,000 件/日

後來企業增加一台輾牙設備,使輾牙產能提升到:

95,000 件/日

此時原本的瓶頸可能被解除。

但整條流程的新瓶頸就可能變成:

檢驗 85,000 件/日

這表示改善瓶頸後,限制整體 Throughput 的位置可能會轉移。

因此,瓶頸管理不是一次性的改善專案,而是需要持續監控。

瓶頸不一定只是設備速度慢

實際製造現場的瓶頸來源很多。

除了設備加工速度之外,也可能包括:

  • 設備頻繁故障
  • 換模時間過長
  • 作業人員不足
  • 品質檢驗量能不足
  • 搬運效率低
  • 等待物料
  • 委外加工交期過長
  • 特定技術人員不足

例如某製程設備本身加工速度很快,但每次換模需要兩小時,而且每天需要換模四次。

真正限制該製程產出的,可能不是 Cycle Time,而是 Setup Time。

另一種情況是產品加工完成後,必須等待品質部門檢驗 10 小時。

此時真正的瓶頸甚至可能是「品質檢驗流程」。

因此,找瓶頸不能只看機器速度。

如何判斷哪一道製程是瓶頸?

可以綜合觀察以下指標:

  • 製程前方 WIP 是否長期偏高
  • 工單平均等待時間是否特別長
  • 設備負荷率是否接近滿載
  • Throughput 是否低於其他製程
  • Cycle Time 是否偏高
  • 超時工單是否集中在同一站
  • 設備是否頻繁停機
  • WIP 是否持續增加

例如某製程同時出現:

設備負荷率:98%
WIP:65,000 件
平均等待時間:12.5 小時
Throughput:全線最低
超時工單:18 張

就應優先列為瓶頸候選站點。

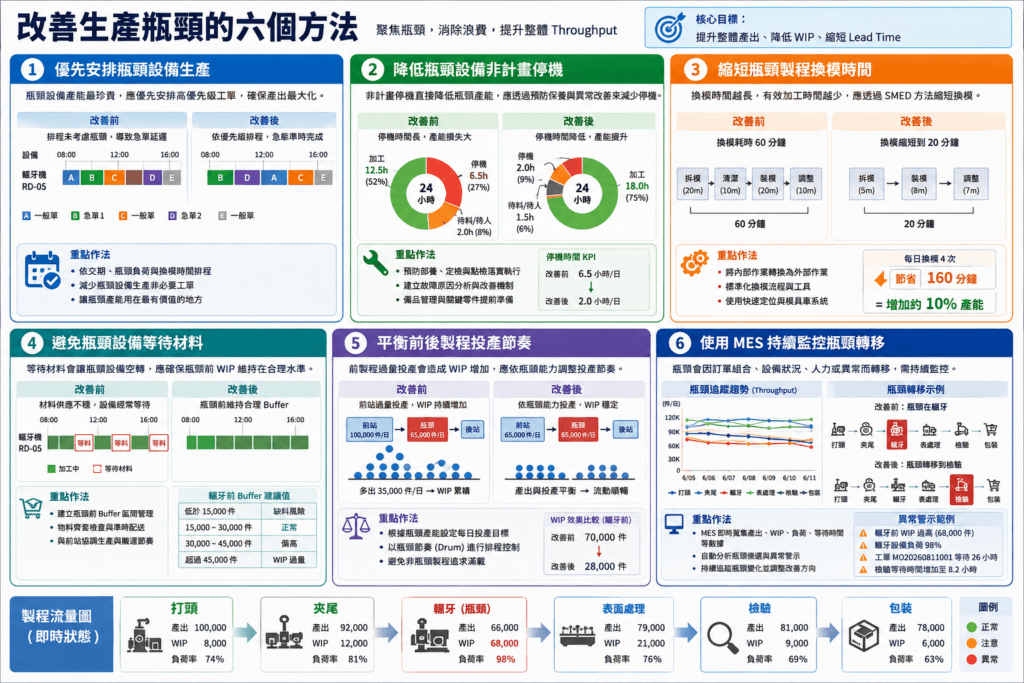

找到瓶頸後,改善資源應優先投入瓶頸

假設目前輾牙是瓶頸。

此時將資源投入打頭設備升級,可能只能讓前站生產更多半成品。

真正比較有價值的改善應放在:

  • 降低輾牙設備停機
  • 改善輾牙 Cycle Time
  • 縮短換模時間
  • 增加可加工設備
  • 改善人員配置
  • 調整工單順序
  • 將部分工單分流
  • 降低前站過量投產

只要瓶頸 Throughput 從:

65,000 件/日

提升到:

75,000 件/日

整條流程的最大產出就有機會同步提高。

這也是瓶頸改善與一般單機效率改善最大的差異。

生產管理應從「設備效率」轉向「整體 Throughput」

傳統管理常問:

「哪一台機器今天沒有開?」

但真正成熟的生產管理更應該問:

「哪一道製程正在限制今天的成品產出?」

因為企業真正可以交給客戶的,不是完成打頭的半成品,也不是堆在輾牙前的 WIP,而是最終完成並可以出貨的產品。

因此,管理者應同步觀察:

  • Cycle Time
  • Throughput
  • WIP
  • Waiting Time
  • 設備負荷
  • Lead Time

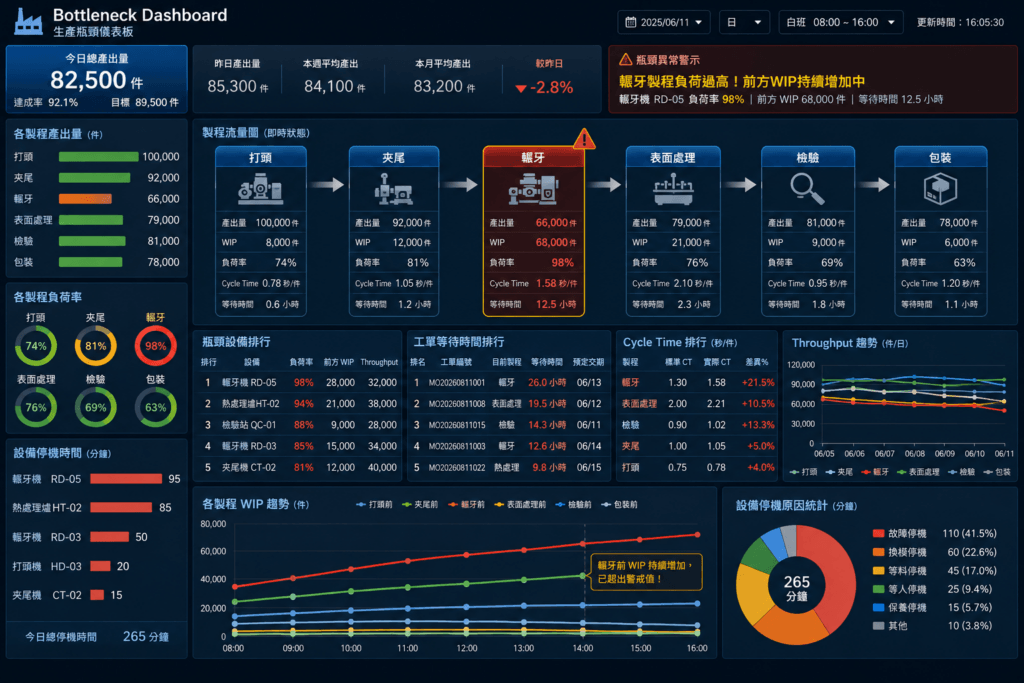

透過 MES 即時整合各製程生產數量、設備狀態與工單進度,就能更快速辨識目前的生產瓶頸。

工廠真正需要改善的,不一定是最慢的機器,而是那個正在限制整條生產流程產出的環節。

當瓶頸被找出並優先改善,才能真正提高 Throughput、降低 WIP、縮短生產週期,並提升整體交期達成率。

生產現場為什麼會形成瓶頸?

生產瓶頸通常不是突然出現,而是當某一道製程的「實際處理能力」低於工單流入速度時,產品便開始在該站前方排隊,逐漸形成 WIP、等待時間與交期壓力。

造成瓶頸的原因也不一定只是設備速度慢。設備、人員、換模、品質、排程甚至產品組合,都可能改變某一道製程的實際產能。

因此,製造主管除了要找到目前的瓶頸,更需要了解:

瓶頸為什麼形成?又是否正在轉移?

設備產能不足

最直接的瓶頸原因,就是設備本身的最大產能低於需求。

例如:

前站每日投入:100,000 件
後站最大產能:70,000 件

如果每天持續按照 100,000 件投入,而後站最多只能消化 70,000 件,理論上每天就可能增加約 30,000 件 WIP。

此時即使設備沒有故障,也會因為結構性產能不足而形成瓶頸。

改善方向可能包括增加設備、設備升級、分流加工、增加班次,或降低前站過度投產。

Cycle Time 過長

設備數量可能足夠,但如果實際 Cycle Time 過長,也會降低每日 Throughput。

例如某設備標準 Cycle Time 為:

1.2 秒/件

實際卻變成:

1.6 秒/件

看似只差 0.4 秒,但在大量生產環境中,累積後可能造成明顯產能差距。

Cycle Time 增加可能來自:

  • 刀具或模具磨耗
  • 設備老化
  • 加工參數不佳
  • 材料差異
  • 操作方式不同
  • 微停機頻繁

因此,瓶頸分析不能只看設備數量,也需要比較 Standard Cycle Time 與 Actual Cycle Time。

換模與換線過於頻繁

如果產品種類多、批量小,而且頻繁切換產品,設備可能有大量時間消耗在 Setup,而不是實際加工。

例如一天換模四次,每次需要 90 分鐘,就代表每天有:

90 × 4 = 360 分鐘

也就是 6 小時無法正常加工。

即使設備加工速度很快,只要換模時間過長,實際可用產能仍可能大幅下降。

此時可以透過 SMED、模具預先準備、參數標準化與排程群組化等方式改善。

設備故障率過高

某台設備理論產能可能很高,但如果經常發生非計畫停機,真正可使用的產能就會下降。

例如設備原本一天可以生產 80,000 件,但因故障、調整與維修,每天實際只能完成 60,000 件。

如果前站仍持續送入 80,000 件,瓶頸就會快速形成。

因此應同步分析:

  • 故障次數
  • 累計停機時間
  • MTBF
  • MTTR
  • 停機原因排行
  • 停機前後 WIP 變化

尤其瓶頸設備的停機時間,通常比非瓶頸設備更值得優先改善。

人員配置不足

設備存在,不代表就一定有完整產能。

許多製程仍需要人員進行:

  • 上下料
  • 換模
  • 機台設定
  • 首件確認
  • 品質檢查
  • 搬運
  • 包裝

如果某班別原本需要 4 名人員,實際只有 2 人,就可能造成設備等待人員。

例如技術員同時負責多台機器,某一台設備發生異常時,其他設備也可能因等待處理而停機。

因此,人員技能與配置也可能形成「人力瓶頸」。

品質異常頻繁

品質問題也會直接降低有效 Throughput。

例如設備每天可以生產 80,000 件,但其中:

10,000 件需要重工
5,000 件需要等待品質判定

真正能順利往下一站流動的數量就會下降。

品質異常還可能造成:

  • 停機確認
  • 全批隔離
  • 重工
  • 重新檢驗
  • 品質主管放行等待

因此,瓶頸不一定只是「做不快」,也可能是「做完之後不能順利往下流」。

前後製程產能不平衡

如果各製程產能差異過大,就容易在較慢的製程前方累積大量 WIP。

例如:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

即使每一道製程各自都正常運作,整條流程仍會受到輾牙 65,000 件/日限制。

如果打頭與夾尾持續追求滿載,反而只會讓輾牙前的半成品越堆越多。

因此真正的產能管理應追求「流程平衡」,而不是所有設備各自最大化。

生產排程不合理

排程本身也可能製造瓶頸。

例如生管一次安排大量需要同一台設備、同一副模具或同一道特殊製程的產品集中生產,可能讓某站突然出現大量負荷。

常見情況包括:

  • 同類產品過度集中
  • 未考慮設備負荷
  • 未考慮換模時間
  • 未考慮人員能力
  • 前站一次大量投產
  • 後站已排滿仍持續供料

因此,一個原本產能足夠的製程,也可能因排程方式不合理而暫時變成瓶頸。

插單造成產能排擠

急單插入也是造成動態瓶頸的重要原因。

原本設備排程可能是:

A → B → C → D

突然插入急單 X:

A → X → B → C → D

如果急單還需要不同模具,就可能多出:

停原工單
→ 換模
→ 生產急單
→ 再換模
→ 恢復原工單

除了占用設備本身的時間,也會讓後面的 B、C、D 工單全部延後。

如果一天頻繁插單,某些設備就可能突然從正常負荷變成瓶頸。

瓶頸會隨產品組合改變

不同產品使用的設備與加工時間不同,因此訂單產品組合改變,也可能讓瓶頸位置改變。

例如平常主要生產產品 A:

打頭負荷高
輾牙負荷普通

但本週大量接到產品 B,而產品 B 的輾牙 Cycle Time 特別長。

即使設備數量完全沒有改變,輾牙站也可能突然成為瓶頸。

因此,不能只用過去經驗認定:

「我們工廠的瓶頸一直都是某一站。」

產品 Mix 改變,瓶頸也可能跟著改變。

設備故障可能讓瓶頸瞬間轉移

假設原本:

打頭:100,000 件/日
輾牙:80,000 件/日
熱處理:90,000 件/日

原本瓶頸可能是輾牙。

但如果熱處理設備突然故障,使當日產能下降到:

50,000 件/日

當天瓶頸就可能立即從輾牙轉移到熱處理。

此時如果管理者仍按照原本方式持續投入工單,熱處理前方 WIP 就會快速增加。

人員請假也可能形成臨時瓶頸

瓶頸不一定來自機器。

例如品質檢驗站平常有 3 名人員,可以正常處理所有待驗批次。

某天其中 2 人請假,只剩 1 人。

設備加工完全正常,但產品全部開始累積在待驗區。

此時真正限制 Throughput 的,就不是設備,而是品質人力。

因此,生產瓶頸更準確的理解應該是:

任何限制產品順利流向下一站的資源,都可能成為瓶頸。

瓶頸管理必須持續監控,而不是一次判定

由於瓶頸會受到設備、人力、排程、訂單組合與品質狀況影響,因此它具有高度動態性。

企業可以透過 MES 持續監控:

  • 各製程 WIP
  • WIP 增加速度
  • Cycle Time
  • Throughput
  • 設備負荷率
  • Waiting Time
  • 停機時間
  • 工單停滯時間
  • 人員負荷
  • 品質待驗量

如果某一道製程開始同時出現:

WIP 上升 + Waiting Time 增加 + 設備負荷接近滿載 + Throughput 下降

就代表新的瓶頸可能正在形成。

生產瓶頸不是一個固定站點,而是一個會隨著現場狀況持續變動的限制因素。

透過 MES 即時掌握這些變化,管理者才能從「問題發生後才發現瓶頸」,轉向「瓶頸形成時就提前介入」,降低 WIP、縮短 Lead Time,並維持整體生產流程穩定。

如何判斷哪個製程是真正的瓶頸?

生產現場發現大量 WIP、工單延誤或設備負荷過高時,管理者常會直覺認為:

「最忙的設備就是瓶頸。」

但實際上並不一定如此。

設備負荷率高,只代表該設備目前工作很多;真正的生產瓶頸,應該是正在限制整體 Throughput,並造成產品無法順利往下一站流動的製程

因此,要判斷真正瓶頸,不能只看單一 KPI,而應同時分析產出量、設備負荷、Cycle Time、WIP、等待時間、停機與 OEE 等多項指標。

比較各製程實際產出量

最直接的方式之一,就是比較各製程在相同期間內真正完成的產出量。

例如:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

如果每一件產品都必須依序經過這些製程,輾牙每日只能完成 65,000 件,就可能限制整條生產流程的最大 Throughput。

此時即使打頭每天做到 120,000 件,也不代表最後能完成 120,000 件成品。

多做出來的數量反而可能停留在中間製程形成 WIP。

因此,產出量最低的站點通常值得優先調查,但仍需要搭配其他指標確認。

觀察設備負荷率

瓶頸設備通常容易長時間維持高負荷。

例如:

打頭負荷率:75%
夾尾負荷率:82%
輾牙負荷率:98%
檢驗負荷率:71%

如果輾牙長期維持接近滿載,而且前方工單持續排隊,就很可能代表該製程已經沒有太多剩餘產能。

但「負荷率 100%」本身不能直接證明它就是瓶頸。

例如某設備負荷率雖然很高,但後續製程仍然正常、WIP 沒有增加,就可能只是正常高負荷。

真正值得注意的是:

高負荷 + 前方排隊增加 + Throughput 無法提高。

分析 Cycle Time 是否過長

Cycle Time 直接影響設備每小時或每日可以完成多少產品。

例如某產品在不同製程:

打頭:0.8 秒/件
夾尾:1.0 秒/件
輾牙:1.6 秒/件
檢驗:1.1 秒/件

如果輾牙 Cycle Time 明顯長於其他製程,就可能限制整體產出。

更重要的是比較:

Standard Cycle Time vs. Actual Cycle Time

例如:

標準 Cycle Time:1.30 秒/件
實際 Cycle Time:1.68 秒/件

表示實際加工效率已經低於原本規劃。

此時應進一步分析設備性能、模具、刀具、材料、操作方式與微停機等問題。

觀察瓶頸前 WIP 是否持續增加

這是判斷瓶頸非常重要的訊號。

假設輾牙前 WIP:

08:00:25,000 件
10:00:32,000 件
12:00:41,000 件
14:00:50,000 件
16:00:62,000 件

代表產品流入輾牙的速度,長時間高於輾牙的流出速度。

也就是:

Input > Output

只要這種情況持續發生,WIP 就會不斷增加。

相比單純看到「目前有 62,000 件 WIP」,持續增加的趨勢更具有判斷價值。

因為某些製程可能短時間出現大量 WIP,但很快可以消化;真正的瓶頸則通常會呈現持續堆積。

同時觀察瓶頸後方是否經常缺料

除了瓶頸前方 WIP 增加,還有另一個非常有價值的判斷方式:

看瓶頸後方是否經常等待產品。

例如:

打頭 → 夾尾 → 輾牙 → 熱處理 → 檢驗

如果輾牙前:

大量半成品長期排隊。

但輾牙後:

熱處理卻經常等待輾牙產品完成。

就形成非常典型的瓶頸特徵:

瓶頸前面堆料,瓶頸後面缺料。

此時可以合理判斷:

輾牙很可能就是目前限制整體 Flow 的關鍵製程。

這個判斷方式往往比只看設備利用率更有效。

分析製程等待時間

瓶頸前的產品通常需要排隊,因此 Waiting Time 也會比較長。

例如:

等待夾尾:平均 1.2 小時
等待輾牙:平均 11.6 小時
等待熱處理:平均 2.7 小時
等待檢驗:平均 1.8 小時

輾牙前等待時間明顯高於其他製程,就代表大量工單正在等待該站消化。

如果等待時間還持續增加,例如:

本週:8 小時
下週:10 小時
第三週:13 小時

就更可能代表產能失衡正在惡化。

分析設備停機時間

某設備理論產能可能足夠,但如果經常停機,實際產能仍可能下降到瓶頸程度。

例如輾牙設備:

理論產能:80,000 件/日

但因為每天平均停機 2.5 小時:

實際 Throughput:62,000 件/日

此時瓶頸形成的真正原因可能不是設備設計速度,而是設備可靠度不足。

因此應分析:

  • 非計畫停機次數
  • 累計停機時間
  • MTBF
  • MTTR
  • 微停機時間
  • 停機原因排行

若改善停機後 Throughput 明顯提高,可能比直接購買新設備更有效。

查看工單排隊時間

另一個瓶頸訊號,是某製程前總是排著大量工單。

例如:

打頭前:3 張工單
夾尾前:5 張工單
輾牙前:22 張工單
熱處理前:4 張工單

如果輾牙長期維持最高排隊數量,而且每張工單平均需要等待十多個小時,就應列為優先分析對象。

除了「有幾張工單」,還可以進一步觀察:

  • 排隊總數量
  • 最長排隊時間
  • 平均排隊時間
  • 超時工單數
  • 急單排隊數

因為一張 500,000 件的大工單與一張 5,000 件的小工單,對產能占用程度並不相同。

搭配設備 OEE 判斷瓶頸原因

OEE(Overall Equipment Effectiveness,整體設備效率)可以進一步協助判斷瓶頸設備為什麼無法提高產出。

OEE 通常包含:

  • Availability(稼動率)
  • Performance(性能效率)
  • Quality(良率)

例如輾牙是瓶頸,而且 OEE 只有 58%。

進一步拆解可能發現:

Availability:72%
Performance:88%
Quality:92%

此時最大的損失可能來自 Availability,也就是設備停機時間過長。

另一台設備可能:

Availability:95%
Performance:65%
Quality:98%

此時問題就可能是設備實際 Cycle Time 過慢。

因此 OEE 不只是用來看設備「好不好」,也可以協助找出瓶頸產能損失的來源。

「瓶頸前堆料、瓶頸後缺料」是非常重要的現場訊號

判斷真正瓶頸時,可以把產品流動想像成道路交通。

如果某個路口通行能力不足,就會出現:

路口前方:大量車輛排隊。

路口後方:道路反而相對空曠。

生產流程也是一樣。

例如輾牙前長期堆滿半成品,但後面的熱處理設備卻經常等待產品,就表示問題很可能不在熱處理,而在中間的輾牙站。

因此現場巡視時,不應只問:

「哪裡產品最多?」

還應同時看:

產品堆積點的下一站是不是也很忙?

如果前方堆積、後方缺料,瓶頸位置通常就在兩者之間。

建立瓶頸判斷的多指標交叉分析

實際管理時,不建議只依單一數字認定瓶頸。

可以建立瓶頸站點排行,例如同時考慮:

  • Throughput 是否偏低
  • 設備負荷是否偏高
  • Cycle Time 是否超標
  • WIP 是否持續上升
  • Waiting Time 是否偏長
  • 停機時間是否偏高
  • 排隊工單是否過多
  • OEE 是否異常

例如 MES 顯示:

輾牙站

設備負荷率:98%
Throughput:全線最低
WIP:68,000 件
WIP 趨勢:持續增加
平均等待:12.6 小時
超時工單:21 張
OEE:61%

相較之下:

熱處理站

設備負荷率:72%
Throughput:正常
WIP:8,000 件
平均等待:1.5 小時
OEE:84%

此時輾牙就是更明顯的瓶頸候選站點。

找瓶頸的目的,是改善整體產出而不是只改善單台設備

找到瓶頸後,真正的改善目標應該是提升整體 Throughput。

例如將非瓶頸打頭設備效率提高 10%,可能只是增加 WIP。

但如果把瓶頸輾牙的每日 Throughput 從:

65,000 件

提升到:

75,000 件

整條流程的有效產出就有機會同步提高。

因此製造主管真正應該關心的不是:

「哪一台設備最快?」

而是:

「哪一道製程正在限制今天可以完成多少成品?」

透過 MES 即時整合各製程 Throughput、Cycle Time、WIP、Waiting Time、停機與 OEE,可以將瓶頸判斷從現場經驗轉變為數據化管理。

如果某製程前方 WIP 長期持續增加,而後方製程卻經常等待產品,那個位於兩者之間的製程,很可能就是目前真正限制整體產能的瓶頸。

為什麼只提高設備速度不一定能增加產量?

許多工廠在產能不足或訂單增加時,第一個改善方向往往是:

「把設備速度再調快一點。」

例如縮短 Cycle Time、提高轉速、增加設備稼動時間,甚至直接採購速度更快的新設備。

這些改善確實可能增加「單一設備」的產能,但不代表工廠最終完成的成品數量一定會同步增加。

原因在於製造流程通常由多個製程串聯而成,而整體 Throughput 往往受到其中最慢的瓶頸製程限制。

如果改善的設備並不是瓶頸,結果很可能只是:

前製程生產更快 → WIP 增加 → 瓶頸來不及消化 → 半成品堆積 → Lead Time 反而增加

單機產能提高,不等於整體產能提高

假設某項產品需要經過:

打頭 → 夾尾 → 輾牙 → 檢驗

目前每日產能分別為:

打頭:100,000 件
夾尾:90,000 件
輾牙:65,000 件
檢驗:85,000 件

在所有產品都必須經過上述製程的情況下,整條流程真正可以持續完成的數量,很可能只能維持在:

約 65,000 件/日

因為輾牙是目前產能最低的製程。

此時企業如果投入設備改善預算,將打頭產能提高 20%:

100,000 件 → 120,000 件

從單機 KPI 來看,改善似乎非常成功。

但輾牙依然只能加工:

65,000 件/日

因此工廠每天真正能通過完整流程的數量,並不會因為打頭變快就直接增加到 120,000 件。

多出來的產能,很可能只會變成 WIP

如果改善後打頭每天生產 120,000 件,而後面的輾牙仍只能處理 65,000 件,就會產生明顯的流量落差。

假設這些產品持續往後流動,理論上的差距可能達到:

120,000 − 65,000 = 55,000 件/日

這些無法即時被瓶頸消化的產品,並不會直接變成可以出貨的成品,而是停留在工廠內成為 WIP。

結果可能變成:

打頭產量增加

前段 WIP 增加

輾牙前排隊時間增加

半成品占用更多空間

工單 Lead Time 延長

交期管理更加困難

也就是說:

設備效率提高了,但整體 Flow 反而可能變差。

為什麼前站越快,瓶頸前反而越塞?

可以把製造流程想像成道路。

假設前面是一條每小時可以通過 1,200 台車的道路,但前方突然縮減成每小時只能通過 650 台車的路段。

即使後方道路再拓寬,車流進入瓶頸的速度仍然受到每小時 650 台限制。

如果車輛持續以更高速度進入,只會造成瓶頸前方排隊越來越長。

製造現場也是相同概念。

前製程的 Input 持續高於瓶頸的 Output:

Input > Output

就會造成 WIP 持續增加。

因此,如果瓶頸是輾牙,持續要求打頭「不要停機、全速生產」,未必是一件好事。

非瓶頸設備過度生產,很多時候只是把問題從「設備閒置」轉變成「庫存堆積」。

設備稼動率高,也不代表工廠效率高

製造現場很常將「設備持續運轉」視為效率良好的象徵。

例如主管看到打頭設備只有 70% 稼動率,可能認為:

「這台機器還有 30% 沒利用,要想辦法把它開滿。」

於是要求設備提高到 95% 稼動率。

但如果後面的瓶頸根本無法消化更多產品,額外產出的半成品仍然只能等待。

這可能造成:

  • WIP 增加
  • 棧板與周轉箱增加
  • 現場空間不足
  • 搬運次數增加
  • 工單追蹤更複雜
  • 批次混料風險提高
  • 品質異常影響範圍擴大

因此,局部設備利用率最大化,不一定等於整體生產效率最大化。

有時候適度降低非瓶頸設備的投產速度,讓前後站保持合理節奏,反而能讓整體生產流程更加穩定。

真正應該優先提高速度的是瓶頸製程

回到前面的案例:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

如果企業有一筆改善預算,比起將打頭從:

100,000 → 120,000 件/日

更值得優先研究的是:

如何讓輾牙從 65,000 提升到 75,000 件/日?

改善方式可能包括:

  • 降低輾牙 Cycle Time
  • 縮短換模時間
  • 降低設備故障
  • 減少微停機
  • 優化加工參數
  • 增加設備
  • 增加班次
  • 工單分流
  • 改善模具壽命
  • 優化人員配置

只要瓶頸 Throughput 真正提高,整條流程可以完成的成品數量才有機會同步增加。

改善瓶頸 10%,可能比改善非瓶頸 20% 更有價值

假設目前整線受輾牙限制,每天只能完成:

65,000 件

方案 A:

改善打頭設備 20%

100,000 → 120,000 件

但輾牙仍為:

65,000 件

因此整線 Throughput 仍可能約為:

65,000 件/日

方案 B:

打頭完全不改善,但將瓶頸輾牙提高約 15%:

65,000 → 約 75,000 件

如果其他製程仍有足夠能力,整線 Throughput 就可能由:

65,000 → 約 75,000 件/日

這就是瓶頸管理非常重要的核心觀念:

改善資源投入在哪裡,比改善幅度有多大更加重要。

瓶頸設備的一小時,比非瓶頸設備的一小時更珍貴

如果瓶頸設備停機一小時,整條產線可能就永久少掉這一小時所能完成的 Throughput。

例如瓶頸輾牙每小時可以處理:

8,000 件

如果停機一小時,而後續沒有額外產能補回,就可能直接少完成約 8,000 件產品。

但如果非瓶頸打頭設備停機一小時,而現場原本已有足夠 WIP 可以供應瓶頸加工,整體成品 Throughput 未必立即受到影響。

因此在設備保養、異常處理與生產優先順序上,瓶頸設備通常應獲得更高優先權。

例如:

  • 優先維修瓶頸設備
  • 優先供應瓶頸所需原料
  • 優先安排瓶頸模具
  • 減少瓶頸等待人員
  • 避免瓶頸設備缺料
  • 優先處理瓶頸品質異常

目標就是:

盡量不要讓瓶頸資源浪費可生產時間。

降低 WIP 有時比提高設備速度更重要

假設設備 Cycle Time 已經相當穩定,但產品仍需等待很長時間。

例如:

真正 Processing Time:2 小時
Waiting Time:18 小時
總 Lead Time:20 小時

此時即使將設備加工速度提高 20%,Processing Time 可能縮短到約 1.6 小時。

總 Lead Time 仍約為:

19.6 小時

改善幅度非常有限。

但如果透過瓶頸管理、WIP 控制與排程改善,讓 Waiting Time 從:

18 小時 → 8 小時

那麼整體 Lead Time 就可能降低至約:

10 小時

因此企業不應只問:

「機器還可以再快多少?」

更應該問:

「產品為什麼要等這麼久?」

產能改善應同時看 Throughput、WIP 與 Lead Time

判斷設備改善是否真正有效,不能只看單機產出增加多少。

建議至少同步觀察:

  • Throughput 是否增加
  • 成品產出是否增加
  • WIP 是否下降
  • Waiting Time 是否縮短
  • Lead Time 是否縮短
  • 瓶頸是否轉移
  • 交期達成率是否改善

例如設備改善後:

單機產量:+20%
WIP:+35%
Lead Time:+12%
成品 Throughput:+1%

這種結果就不能稱為真正有效的產能改善。

相反地,如果改善後:

瓶頸 Throughput:+12%
WIP:−18%
平均 Waiting Time:−25%
Lead Time:−20%
交期達成率:提升

才代表改善真正作用在整體生產流程上。

MES 可以避免「局部最佳化」的管理盲點

MES 可以將設備與製程資料串聯,讓管理者同時看到:

  • 各製程產量
  • Cycle Time
  • 設備負荷率
  • WIP
  • Waiting Time
  • Throughput
  • OEE
  • 停機時間
  • 工單排隊數

例如改善打頭設備之後,如果系統發現:

打頭產量:+20%
輾牙產量:無明顯變化
輾牙前 WIP:持續增加
平均 Waiting Time:由 6 小時增加至 10 小時

管理者就可以快速判斷:

這項改善提高的是局部產能,而不是整體產能。

接下來就應該把改善焦點移到真正限制 Throughput 的輾牙製程。

產能改善的核心不是「所有設備都更快」

製造現場真正需要追求的,不是讓每一台設備都達到最高速度,也不是讓每一台設備永遠保持 100% 忙碌。

真正的目標應該是:

讓整條生產流程以最穩定、最平衡的速度持續產出成品。

因此,改善產能之前應先回答:

目前真正的瓶頸在哪裡?

接著再將有限的設備投資、人力、維修與改善資源,優先投入限制整體 Throughput 的製程。

改善非瓶頸設備,可能只是製造更多 WIP;改善真正的瓶頸,才有機會增加整體成品產出。

這也是為什麼企業在推動智慧製造時,不能只追求單機 Cycle Time、設備速度或稼動率,而必須從 Throughput、WIP 與 Lead Time 的整體角度評估生產效率。

TOC 限制理論如何改善生產瓶頸?

TOC(Theory of Constraints,限制理論)的核心觀念是:

任何一個系統,在某個時間點通常都會存在一個限制整體績效的關鍵因素。

放在製造現場來看,就是整條生產流程的最終 Throughput,往往受到某一道瓶頸製程限制。

因此,TOC 不主張平均改善所有設備,而是優先集中資源處理真正限制整體產出的地方。

例如:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

此時即使企業把打頭提升到 120,000 件/日,整體產出仍然會受到輾牙約 65,000 件/日的能力限制。

TOC 的改善方式,就是先鎖定這個限制,再依序進行改善。

第一步:找出系統限制

TOC 的第一步不是立即購買設備,而是先確認:

目前到底是哪一個環節限制整體 Throughput?

可以分析:

  • 各製程產出量
  • WIP 數量
  • WIP 增加趨勢
  • Cycle Time
  • 製程等待時間
  • 設備負荷率
  • 工單排隊時間
  • 設備停機時間
  • OEE
  • Throughput

例如 MES 發現:

輾牙設備負荷率:98%
輾牙前 WIP:68,000 件
平均等待時間:12.5 小時
輾牙 Throughput:全線最低

而輾牙後方熱處理卻經常等待產品。

這就形成典型特徵:

瓶頸前堆料,瓶頸後缺料。

此時可以合理判斷輾牙就是目前的主要 Constraint。

第二步:充分利用瓶頸資源

找到瓶頸後,不一定要馬上購買新設備。

TOC 第二步強調的是:

先讓現有瓶頸資源發揮最大有效產能。

例如輾牙是瓶頸,就應避免讓輾牙設備浪費時間在:

  • 等待原料
  • 等待人員
  • 等待模具
  • 等待品質確認
  • 不必要停機
  • 過長換模
  • 非瓶頸產品占用
  • 不合理排程

假設輾牙設備每日原本有:

設備故障:60 分鐘
等待模具:45 分鐘
等待物料:30 分鐘
換模:90 分鐘

每天就有:

225 分鐘

沒有產生有效加工。

如果能將這些損失降低一半,即使完全不增加新設備,也可能明顯提高瓶頸 Throughput。

因此,瓶頸設備應享有更高的管理優先級。

例如:

  • 優先維修
  • 優先供料
  • 優先模具準備
  • 優先安排技術人員
  • 優先品質處理
  • 避免瓶頸缺料

TOC 的觀念可以簡單理解為:

不要浪費瓶頸的一分鐘。

第三步:其他製程配合瓶頸節奏

這一步是 TOC 與一般「設備最大化」思維差異最大的地方。

假設:

打頭:100,000 件/日
輾牙:65,000 件/日

如果打頭每天仍然拼命生產 100,000 件,並不會讓最終 Throughput 自動變成 100,000 件。

反而可能每天多出:

35,000 件 WIP

因此非瓶頸設備不需要一直追求滿載。

它們應該配合瓶頸的需求節奏生產。

例如輾牙一天實際只能處理 65,000 件,就不應無限制讓前站投入遠超過瓶頸需求的數量。

否則會造成:

  • WIP 增加
  • Waiting Time 增加
  • 空間占用
  • 搬運增加
  • Lead Time 拉長
  • 工單管理困難

真正的管理目標不是:

讓所有設備都 100% 忙碌。

而是:

讓整條流程以瓶頸可以消化的節奏穩定流動。

Drum-Buffer-Rope:讓整條生產流程跟著瓶頸節奏

TOC 在製造管理中常搭配 Drum-Buffer-Rope(DBR)概念。

可以把它理解成:

Drum:瓶頸決定生產節奏

瓶頸就像鼓聲,決定整條產線真正能跑多快。

例如輾牙每天只能處理 65,000 件,整體投產節奏就不應長期遠高於這個能力。

Buffer:在瓶頸前保留合理緩衝

瓶頸不能沒有料做,因此可以在瓶頸前建立合理 WIP Buffer。

目的不是堆越多越好,而是避免:

設備等料
前站短暫異常
搬運延遲

造成瓶頸停止。

Rope:控制前段投料速度

Rope 就是限制前製程不要過度投產。

當瓶頸前 Buffer 足夠時,前站可以降低投料;當 Buffer 下降時,再補充生產。

這種方式能避免:

前站全速生產 → WIP 無限累積

也是 TOC 與 WIP 管理非常重要的結合點。

第四步:提升瓶頸產能

當現有瓶頸已經被充分利用,但仍不足以滿足市場需求,就進入第四步:

提升瓶頸能力。

改善方式可以包括:

  • 降低 Cycle Time
  • 導入 SMED 縮短換模
  • 降低設備停機
  • 增加設備
  • 增加班次
  • 增加人力
  • 工單分流
  • 製程外包
  • 改善模具
  • 優化加工參數
  • 自動化上下料

例如原本輾牙:

65,000 件/日

經過改善後提升至:

80,000 件/日

如果其他製程仍具有足夠能力,整體 Throughput 就可能同步提高。

這才是真正有價值的產能改善。

第五步:重新尋找下一個瓶頸

瓶頸改善完成後,TOC 並沒有結束。

因為原本的限制被解除後,新的瓶頸通常會出現在其他地方。

例如改善前:

打頭:100,000 件
夾尾:90,000 件
輾牙:65,000 件
檢驗:85,000 件

原本瓶頸是輾牙。

改善後:

打頭:100,000 件
夾尾:90,000 件
輾牙:95,000 件
檢驗:85,000 件

此時瓶頸可能從:

輾牙 → 檢驗

發生轉移。

如果管理者仍然只盯著輾牙改善,就可能錯過真正的新限制。

因此 TOC 是一個循環:

找出限制
→ 利用限制
→ 配合限制
→ 提升限制
→ 再找下一個限制

持續重複。

MES 可以讓 TOC 從管理概念變成即時數據

TOC 的方法並不複雜,但真正困難的是:

如何快速知道目前瓶頸在哪裡?

傳統工廠可能依靠主管巡線、詢問現場或人工整理 Excel。

MES 則可以持續蒐集:

  • 各站實際 Throughput
  • WIP
  • WIP Aging
  • Cycle Time
  • Waiting Time
  • Setup Time
  • Downtime
  • OEE
  • 工單排隊數
  • 設備負荷率

再透過 Dashboard 找出:

  • 哪一站前方 WIP 持續增加
  • 哪一站 Throughput 最低
  • 哪一站 Waiting Time 最長
  • 哪一站設備負荷接近滿載
  • 哪一站超時工單最多

如此就能把 TOC 的第一步「找出限制」從經驗判斷轉變成即時數據判斷。

MES 也可以協助建立瓶頸 Buffer

結合 TOC 的 Buffer Management 概念,MES 可以替瓶頸前 WIP 建立合理控制區間。

例如輾牙前設定:

0~20,000 件:Buffer 過低
20,000~40,000 件:正常
40,000~50,000 件:偏高
超過 50,000 件:WIP 過量警示

如果 Buffer 太低,代表瓶頸可能面臨缺料風險。

如果 Buffer 過高,代表前站投入速度高於瓶頸消化能力。

MES 就可以讓 WIP 從「現場堆多少算多少」,轉變成有管理上下限的生產控制機制。

TOC 與 MES 結合,可以避免錯誤投資

企業遇到產能不足時,常見反應是:

「再買一台設備。」

但如果新增的設備不是瓶頸設備,整體 Throughput 可能幾乎沒有改善。

例如瓶頸在輾牙,企業卻購買新的打頭設備。

結果可能變成:

打頭產能增加
→ 輾牙前 WIP 增加
→ Waiting Time 增加
→ Lead Time 增加

設備投資增加了,但出貨量沒有同比例提升。

透過 TOC 加 MES,可以先利用數據確認真正限制,再決定改善預算應該投入:

設備、人員、模具、排程、品質,還是搬運。

因此可以降低「設備買了,但整體產量沒增加」的投資風險。

TOC 的核心不是讓每台設備更快,而是讓整體 Throughput 更高

傳統效率管理容易追求:

每台設備稼動率提高
每台機器 Cycle Time 下降
每個部門產量增加

但 TOC 更關心的是:

最終可以多完成多少成品?

因為企業真正創造價值的,不是中間製程生產了多少半成品,而是有多少產品真正完成並可以交付給客戶。

因此,TOC 與 MES 結合後,生產管理的重點可以從:

單機效率最佳化

轉向:

整體 Throughput 最大化。

透過 MES 即時找出瓶頸,再依照 TOC 五步驟持續改善:

  1. 找出系統限制。
  2. 充分利用瓶頸資源。
  3. 讓其他製程配合瓶頸節奏。
  4. 提升瓶頸產能。
  5. 重新尋找新的瓶頸。

真正有效的智慧製造,不是讓所有設備都跑得最快,而是持續找到限制整體產出的關鍵環節,集中資源改善,讓整條生產流程持續提升 Throughput。

MES 如何協助找出生產瓶頸?

傳統工廠判斷生產瓶頸,常依賴現場主管、班長或老師傅的經驗。

例如看到某個區域堆了很多半成品,就認為:

「這裡最近很塞,應該就是瓶頸。」

這種經驗非常重要,但如果缺乏完整數據,仍可能出現誤判。

因為某製程目前 WIP 很高,不一定代表它就是瓶頸;可能只是剛好有大批量工單進入。另一個製程表面上沒有大量堆料,卻可能因設備頻繁停機、Cycle Time 變長或人員不足,正在逐漸形成新的瓶頸。

MES(Manufacturing Execution System,製造執行系統)的核心價值,就是持續整合工單、設備、WIP、Cycle Time、Waiting Time 與 Throughput,讓管理者用數據回答:

目前到底是哪一道製程正在限制整體產能?

即時掌握工單進度

要找出瓶頸,第一步就是知道每張工單目前在哪裡。

MES 可以透過電子報工、Barcode、QR Code、平板或設備連線,記錄:

  • 工單目前製程
  • 已完成數量
  • 待生產數量
  • 目前設備
  • 進站時間
  • 出站時間
  • 下一製程
  • 預定交期

例如某張工單:

工單:MO20260811001
數量:100,000 件
打頭:已完成
夾尾:已完成
輾牙:等待中
等待時間:11.5 小時
熱處理:尚未開始

如果大量工單都停留在「等待輾牙」,就代表輾牙站值得優先調查。

相較傳統逐張詢問:

「這張做到哪裡?」

MES 可以讓管理者直接從整體工單流動狀態發現異常。

比較各製程實際產出

MES 可以每天統計不同製程真正完成的數量。

例如:

打頭:102,000 件
夾尾:91,000 件
輾牙:66,000 件
熱處理:84,000 件
檢驗:82,000 件

如果產品必須依序經過這些製程,而輾牙長期維持全線最低 Throughput,就可能正在限制整體成品產出。

更重要的是,不只看一天。

MES 可以持續比較:

  • 今日產出
  • 昨日產出
  • 本週平均
  • 本月平均
  • 標準產能
  • 實際產能

如果某製程持續低於標準,瓶頸就更值得深入分析。

即時監控設備稼動狀態

產能不足不一定是設備速度太慢,也可能是設備根本沒有足夠時間維持生產。

MES 可以整合 PLC、IoT Gateway 或設備資料,自動取得:

  • 運轉
  • 待機
  • 停機
  • 故障
  • 換模
  • 保養
  • 無工單
  • 等料

例如輾牙設備一天的狀態可能是:

實際加工:12 小時
換模:2 小時
故障:1.5 小時
等待材料:30 分鐘

管理者就能看出,真正影響產能的不一定是加工 Cycle Time,而可能是每天損失大量可生產時間。

即時掌握各站 WIP 數量

WIP 是判斷瓶頸非常重要的訊號。

MES 可以即時統計:

打頭待製:12,000 件
夾尾待製:18,000 件
輾牙待製:67,000 件
熱處理待製:9,000 件
檢驗待製:7,000 件

單看這個畫面,輾牙已經非常值得注意。

但更重要的不是「現在有多少」,而是:

WIP 是否持續增加。

例如輾牙前:

08:00:28,000 件
10:00:36,000 件
12:00:44,000 件
14:00:55,000 件
16:00:67,000 件

代表工單流入速度持續高於流出速度。

也就是:

Input > Output

這通常是瓶頸正在形成的重要證據。

分析各製程 Cycle Time

MES 可以自動比較 Standard Cycle Time 與 Actual Cycle Time。

例如輾牙:

標準 Cycle Time:1.30 秒/件
今日平均:1.38 秒/件
本週平均:1.46 秒/件
本月平均:1.55 秒/件

如果實際 Cycle Time 持續惡化,單位時間能完成的產品數量就會下降。

系統還可以進一步比較:

  • 不同產品
  • 不同設備
  • 不同模具
  • 不同班別
  • 不同人員

找出到底是哪一個條件造成 Cycle Time 上升。

如此就能避免看到瓶頸後,只知道「產量不足」,卻不知道真正原因。

計算製程等待時間

真正的瓶頸前方,通常會出現長時間排隊。

MES 可以利用:

上一站出站時間 → 下一站進站時間

計算 Waiting Time。

例如:

打頭 → 夾尾:1.2 小時
夾尾 → 輾牙:12.6 小時
輾牙 → 熱處理:1.8 小時
熱處理 → 檢驗:2.3 小時

如果夾尾完成後,平均需要等待 12.6 小時才能進入輾牙,而其他站只有 1~2 小時,就代表大量產品正在輾牙前方排隊。

這種「時間型瓶頸」有時比看現場堆料更加準確。

分析設備停機是否造成瓶頸

某道製程理論產能可能足夠,但因設備可靠度差,實際產能下降,也可能變成瓶頸。

MES 可以統計:

  • 今日停機時間
  • 停機次數
  • 停機原因
  • MTBF
  • MTTR
  • 微停機次數
  • 各設備停機排行

例如:

輾牙理論產能:80,000 件/日
實際產出:64,000 件/日
每日平均停機:2.2 小時

此時瓶頸真正的改善方向可能不是購買更快的設備,而是降低故障與維修時間。

如果停機改善後就能恢復到 75,000~80,000 件,通常比增加新設備更具成本效益。

建立工單停滯異常警示

除了製程平均資料,MES 還可以監控單張工單。

例如設定:

停滯 4 小時:注意
停滯 8 小時:警示
停滯 24 小時:重大異常

當某張工單完成夾尾後,12 小時仍沒有進入輾牙,系統就可以主動標示。

Dashboard 可以建立「停滯工單排行」:

MO001:輾牙前等待 26 小時
MO018:輾牙前等待 21 小時
MO023:熱處理前等待 14 小時

如果前幾名都集中在相同製程,通常就是非常值得分析的瓶頸訊號。

比較各製程負荷

瓶頸資源通常會長期接近滿載。

MES 可以比較:

打頭負荷率:72%
夾尾負荷率:81%
輾牙負荷率:98%
熱處理負荷率:76%
檢驗負荷率:69%

如果輾牙同時出現:

負荷率高
WIP 高
Waiting Time 高
Throughput 低

那麼瓶頸判斷的可信度就非常高。

反之,如果某台設備負荷率 98%,但:

前方沒有排隊
Throughput 正常
後站供料穩定

就不能只因為「設備很忙」直接判定為瓶頸。

透過 Throughput 趨勢發現瓶頸轉移

瓶頸不是固定的。

MES 可以持續分析各站 Throughput 趨勢,例如:

輾牙改善前:65,000 件/日
輾牙改善後:88,000 件/日

此時原本的瓶頸可能被解除。

但系統接著發現:

檢驗 Throughput:78,000 件/日
檢驗前 WIP:持續增加
待驗時間:由 2 小時增加到 7 小時

這表示瓶頸可能已經從:

輾牙 → 品質檢驗

發生轉移。

這也非常符合 TOC「改善限制後,重新尋找下一個限制」的管理邏輯。

建立瓶頸製程排行

如果資料足夠,MES 可以建立 Bottleneck Ranking,不再只看單一 KPI。

例如綜合:

  • WIP 數量
  • WIP 成長率
  • Throughput
  • Cycle Time 偏差
  • Waiting Time
  • 設備負荷率
  • Downtime
  • 超時工單數

系統可以產生:

第一名:輾牙
第二名:熱處理
第三名:檢驗
第四名:夾尾

甚至建立「瓶頸風險指數」。

如此管理者每天打開 Dashboard,就能快速知道:

今天最需要處理的是哪一道製程。

特別注意「瓶頸前堆料、瓶頸後缺料」

MES 找瓶頸時,非常值得建立前後站聯動分析。

例如:

夾尾 → 輾牙 → 熱處理

系統發現:

輾牙前 WIP:68,000 件
輾牙設備負荷率:98%
輾牙平均等待:12.5 小時
輾牙 Throughput:全線最低

同時:

熱處理設備負荷率:61%
熱處理頻繁出現等待產品

這形成非常典型的:

瓶頸前堆料,瓶頸後缺料。

這比單純看到「輾牙前很多產品」更具有判斷力。

因為它證明產品確實無法順利穿過這一道製程。

MES 讓瓶頸管理從經驗轉向數據

沒有 MES 時,主管可能問:

「今天是哪裡最塞?」

現場回答:

「感覺應該是輾牙。」

導入 MES 後,系統可以直接顯示:

輾牙設備負荷率:98%
今日 WIP:68,000 件
WIP 趨勢:持續增加
平均 Waiting Time:12.5 小時
實際 Cycle Time:比標準慢 19%
今日 Throughput:全線最低
超時工單:21 張

此時「輾牙是瓶頸」不再只是現場經驗,而是由多個數據交叉驗證。

管理者接著就能進一步判斷,真正原因究竟是:

  • 設備產能不足
  • Cycle Time 過長
  • 換模過久
  • 故障太多
  • 人力不足
  • 排程不合理
  • 品質異常

再選擇真正有效的改善措施。

MES 的核心價值,不只是告訴管理者哪裡很忙,而是透過 Throughput、WIP、Cycle Time、Waiting Time、設備負荷與停機資料,找出目前真正限制整體產能的製程。

如此就能把「老師傅覺得哪裡塞車」,轉變成「數據證明哪一道製程正在限制產能」,讓瓶頸改善更精準,也讓 TOC 從管理理論真正落實到每日生產管理。

Bottleneck Dashboard 應具備哪些資訊?

製造瓶頸儀表板即時監控
製造瓶頸儀表板即時監控

Bottleneck Dashboard 的目的,不只是顯示某幾台設備目前有多忙,而是讓管理者快速判斷:

今天整體產出是否正常?哪一道製程正在限制 Throughput?哪裡的 WIP 正在增加?哪些設備負荷過高?哪些工單已經排隊過久?

因此,一套真正有管理價值的 Bottleneck Dashboard,應同時整合產出、負荷、WIP、等待時間、Cycle Time、停機與趨勢,讓管理者不必依賴現場經驗猜測,而能直接用數據辨識瓶頸。

今日總產出量

Dashboard 首頁應先呈現全廠當日總產出量,作為整體生產績效的核心指標。

例如:

  • 今日總產出:82,500 件
  • 昨日總產出:85,300 件
  • 本週平均:84,100 件
  • 達成率:92%

這個數字可以讓主管先判斷今天整體產出是否異常下降。

如果總產出下降,就要進一步往下追查是哪一道製程或哪一台設備造成影響。

各製程產出量

總產出只能看整體結果,真正要找瓶頸,必須拆分到各製程。

例如:

  • 打頭:100,000 件
  • 夾尾:92,000 件
  • 輾牙:66,000 件
  • 表面處理:79,000 件
  • 檢驗:81,000 件
  • 包裝:78,000 件

若輾牙長期明顯低於其他製程,就很可能是目前限制整體產能的站點。

因此,各製程產出量應支援:

  • 今日產出
  • 班別產出
  • 本週平均
  • 本月平均
  • 標準產能對比
  • 達成率比較

這樣才能判斷是短期波動,還是結構性產能不足。

各製程負荷率

負荷率可協助判斷哪些製程正在接近滿載。

例如:

  • 打頭:74%
  • 夾尾:81%
  • 輾牙:98%
  • 表面處理:76%
  • 檢驗:69%
  • 包裝:63%

如果某製程長期高負荷,同時 Throughput 又無法提升,就很可能正在形成瓶頸。

不過要注意,高負荷不等於一定是瓶頸,仍需搭配 WIP、等待時間與產出量一起判斷。

真正要關注的是:

高負荷 + WIP 增加 + Waiting Time 拉長 + Throughput 偏低

各製程 WIP

WIP 是判斷瓶頸最直觀的指標之一。

例如:

  • 打頭前:8,000 件
  • 夾尾前:12,000 件
  • 輾牙前:68,000 件
  • 表面處理前:21,000 件
  • 檢驗前:9,000 件
  • 包裝前:6,000 件

若某站前方 WIP 明顯高於其他製程,就應立即列為重點觀察區。

更重要的是顯示 WIP 趨勢,例如:

  • 08:00:32,000 件
  • 10:00:41,000 件
  • 12:00:49,000 件
  • 14:00:58,000 件
  • 16:00:68,000 件

如果 WIP 持續增加,代表流入量長期高於流出量,這通常就是瓶頸正在惡化的訊號。

瓶頸設備排行

Dashboard 可建立「瓶頸設備排行」,協助主管快速排序改善優先順序。

排行依據可綜合:

  • 設備負荷率
  • 前方 WIP
  • Throughput
  • Cycle Time 偏差
  • Waiting Time
  • 停機時間
  • 超時工單數

例如:

  1. 輾牙機 RD-05
    • 負荷率:98%
    • 前方 WIP:28,000 件
    • Throughput:全站最低
  2. 熱處理爐 HT-02
    • 負荷率:94%
    • 停機時間:85 分鐘
    • 待處理批次:11 批
  3. 檢驗站 QC-01
    • 待驗時間:7.5 小時
    • 超時工單:9 張

如此,主管可以立即知道最需要優先處理哪一台設備或哪一站。

工單等待時間排行

真正的瓶頸前方,工單通常會排隊等待很久。

因此 Dashboard 應顯示等待最久的工單,例如:

  • MO20260811001:等待輾牙 26 小時
  • MO20260811008:等待表面處理 19 小時
  • MO20260811015:等待檢驗 14 小時

並搭配:

  • 工單編號
  • 產品名稱
  • 客戶
  • 目前製程
  • 已停留時間
  • 預定交期
  • 異常原因

這個清單能協助主管優先處理真正有交期風險的工單,而不是只看平均值。

Cycle Time 排行

Bottleneck Dashboard 也應呈現各製程或各設備的 Cycle Time 排行,尤其要比對標準與實際差異。

例如:

  • 輾牙:標準 1.30 秒/件,實際 1.58 秒/件
  • 檢驗:標準 0.90 秒/件,實際 1.02 秒/件
  • 打頭:標準 0.75 秒/件,實際 0.78 秒/件

如果某製程實際 Cycle Time 長期高於標準,就可能導致 Throughput 下降,進一步形成瓶頸。

此區塊建議提供:

  • 各製程平均 Cycle Time
  • 各設備平均 Cycle Time
  • 與標準差異 %
  • 歷史趨勢比較

設備停機時間

設備停機是形成瓶頸的重要原因之一,因此 Dashboard 應獨立呈現停機資訊。

例如:

  • 輾牙機 RD-05:停機 95 分鐘
  • 熱處理爐 HT-02:停機 85 分鐘
  • 打頭機 HD-03:停機 20 分鐘

並可再拆分停機原因:

  • 故障停機
  • 換模停機
  • 等料停機
  • 等人停機
  • 品質確認停機
  • 保養停機

如果某台瓶頸設備每天都有大量停機時間,就代表改善重點可能不是設備速度,而是設備可用率。

Throughput 趨勢

單一時間點的 Throughput 不足以判斷問題是否長期存在,因此 Dashboard 應顯示趨勢。

例如輾牙製程近五日 Throughput:

  • 週一:70,000 件
  • 週二:68,500 件
  • 週三:67,200 件
  • 週四:66,100 件
  • 週五:65,300 件

如果 Throughput 持續下降,就應進一步追查是否來自:

  • Cycle Time 惡化
  • 停機增加
  • 換模變多
  • 品質異常
  • 人力不足

Throughput 趨勢能幫助主管更早發現瓶頸逐漸形成,而不是等到交期延誤才注意到。

瓶頸異常警示

Bottleneck Dashboard 不應只是靜態看板,而要具有主動提醒功能。

可設定警示條件,例如:

  • 某製程 WIP 超過上限
  • 某設備負荷率超過 95%
  • 某工單等待超過 8 小時
  • 某瓶頸設備停機超過 30 分鐘
  • Cycle Time 高於標準 15%
  • Throughput 低於標準 10%

警示可分層級,例如:

  • 注意
  • 警示
  • 異常
  • 嚴重異常

這能讓主管第一時間知道哪個瓶頸風險正在升高,而不是事後再回頭分析。

製程流量圖是 Bottleneck Dashboard 的核心視覺

你提到的「製程流量圖」非常適合放在 Dashboard 核心區塊。

例如以:

打頭 → 夾尾 → 輾牙 → 表面處理 → 檢驗 → 包裝

作為主流程,在每一站顯示:

  • 今日產出量
  • 目前 WIP
  • 設備負荷率
  • 平均 Cycle Time
  • 平均等待時間

例如:

  • 打頭:產出 100,000/WIP 8,000/負荷 74%
  • 夾尾:產出 92,000/WIP 12,000/負荷 81%
  • 輾牙:產出 66,000/WIP 68,000/負荷 98%
  • 表面處理:產出 79,000/WIP 21,000/負荷 76%
  • 檢驗:產出 81,000/WIP 9,000/負荷 69%
  • 包裝:產出 78,000/WIP 6,000/負荷 63%

這種流量圖的價值在於,主管可以一眼看到:

哪一站前方 WIP 特別高、哪一站產出明顯偏低、哪一站負荷異常偏高。

也就是快速看出「塞車位置」。

Bottleneck Dashboard 應回答的核心問題

一套真正有效的 Bottleneck Dashboard,應該讓管理者在幾秒內回答以下問題:

  • 今天整體產出是否正常?
  • 哪一道製程產出最低?
  • 哪一道製程負荷最高?
  • 哪一站前方 WIP 正在增加?
  • 哪些工單已經等待過久?
  • 哪台設備停機最久?
  • 瓶頸是否有轉移跡象?
  • 哪個異常最需要優先處理?

當 MES 能把產出、WIP、Cycle Time、Waiting Time、負荷與停機整合在同一個 Dashboard 上,管理者就能從「現場感覺哪裡塞車」進一步轉變成:

「數據明確顯示哪一道製程正在限制整體 Throughput。」

這才是 Bottleneck Dashboard 真正的管理價值。

改善生產瓶頸的六個方法

改善生產瓶頸六大方法 Infographics
改善生產瓶頸六大方法 Infographics

找出生產瓶頸只是第一步,更重要的是要把有限的設備、人力、維修與改善資源優先投入真正限制 Throughput 的製程。

如果瓶頸在輾牙,卻持續改善打頭設備,不但未必增加成品產量,反而可能讓更多半成品堆積在輾牙前方。

因此,瓶頸改善的核心原則是:

保護瓶頸、充分利用瓶頸,並讓其他製程配合瓶頸節奏。

優先安排瓶頸設備生產

瓶頸設備決定整體產線可以完成多少成品,因此排程時應給予最高優先級。

例如輾牙是目前瓶頸,就應避免瓶頸設備花大量時間加工低優先度、非急迫或不必要提前生產的工單。

可以依據:

  • 客戶交期
  • 工單優先順序
  • 瓶頸前 WIP
  • 換模需求
  • 產品相似性
  • 後續製程能力

安排瓶頸設備生產順序。

例如原本排程:

A → B → C → D → E

若 B、D 屬於近期急需出貨的產品,就可以重新安排成:

B → D → A → C → E

讓瓶頸產能優先用在真正影響交期與整體 Throughput 的工單。

尤其應避免瓶頸設備因排程不合理出現:

有設備、有工單、有需求,卻因為等待排程決策而停機。

降低瓶頸設備非計畫停機

瓶頸設備每停一分鐘,都可能直接降低整條產線最終 Throughput。

例如瓶頸設備每小時可以完成:

8,000 件

如果因故障停機兩小時,就可能少掉約:

16,000 件產能

這些損失通常無法靠前站加速補回。

因此,瓶頸設備應優先執行:

  • 預防保養
  • 關鍵零件備品管理
  • 模具壽命管理
  • 刀具壽命管理
  • 異常即時通知
  • 故障原因分析
  • MTBF 改善
  • MTTR 改善

MES 可以持續記錄瓶頸設備的停機原因與時間,建立:

  • 停機排行
  • 故障頻率排行
  • 累計停機時間
  • MTBF
  • MTTR
  • 異常趨勢

讓維修資源集中處理真正影響產出的問題。

縮短瓶頸製程換模時間

如果瓶頸設備需要頻繁換模,Setup Time 就可能吃掉大量有效產能。

例如輾牙每天換模四次,每次需要 60 分鐘:

每天就有:

4 × 60 = 240 分鐘

也就是 4 小時無法進行正常加工。

此時即使 Cycle Time 非常快,整體 Throughput 仍可能被換模時間限制。

可透過 SMED 改善:

  • 模具提前準備
  • 工具提前備妥
  • 外部準備作業前置化
  • 快速定位機構
  • 標準化換模流程
  • 參數預先設定
  • 換模步驟錄影分析

例如將平均換模時間從:

60 分鐘 → 25 分鐘

一天換模四次,就可以節省:

140 分鐘

這些時間可以直接轉換成瓶頸設備的額外產能。

避免瓶頸設備等待材料

瓶頸設備最不能發生的事情之一,就是:

設備有能力生產,但沒有材料可以加工。

常見原因包括:

  • 前站未完成
  • 搬運不及
  • 原料不足
  • 工單未釋放
  • 品質未放行
  • 批次資訊不完整

因此,可以在瓶頸前建立合理 Buffer。

例如輾牙每日需求約 70,000 件,可以設定瓶頸前 WIP:

低於 15,000 件:缺料風險

15,000~30,000 件:正常 Buffer

30,000~45,000 件:偏高

超過 45,000 件:WIP 過量

Buffer 的目的不是堆越多越好,而是確保瓶頸不會因短期供料波動而停機。

這也符合 TOC 的 Buffer Management 概念。

平衡前後製程投產節奏

非瓶頸設備不應無限制追求最大產出。

例如:

打頭:100,000 件/日
輾牙:65,000 件/日

如果打頭每天仍持續全速生產,輾牙前 WIP 就會不斷累積。

此時更合理的方式是依瓶頸能力調整前站節奏。

例如:

瓶頸每天可消化:65,000 件

再加上合理 Buffer,就可以控制前站投入量,避免過度生產。

管理重點應從:

每台設備是否滿載

轉變成:

整條流程是否順暢。

因為如果非瓶頸設備多生產 30,000 件,卻無法通過瓶頸,這些產品只是增加:

  • WIP
  • 搬運
  • 空間占用
  • 資金占用
  • 等待時間
  • Lead Time

對最終出貨沒有直接幫助。

使用 MES 持續監控瓶頸轉移

瓶頸並不是永久固定。

例如原本:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

改善輾牙後:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:95,000 件/日
檢驗:85,000 件/日

此時瓶頸可能已經從:

輾牙 → 檢驗

如果管理者仍然只關注輾牙,就會錯過新的限制。

MES 可以持續分析:

  • 各站 Throughput
  • WIP
  • WIP 成長率
  • Cycle Time
  • Waiting Time
  • 設備負荷率
  • OEE
  • 停機時間
  • 超時工單數

當某一道製程開始出現:

WIP 上升 + Waiting Time 增加 + 負荷率升高 + Throughput 偏低

系統就可以重新標示新的 Bottleneck Candidate。

這與 TOC 第五步「重新尋找下一個限制」完全一致。

瓶頸改善應優先保護最稀缺的產能

改善瓶頸時,可以把瓶頸設備視為整條生產流程中最稀缺的資源。

因此,所有會浪費瓶頸時間的事情都應優先消除。

例如:

  • 不讓瓶頸等料
  • 不讓瓶頸等人
  • 不讓瓶頸等模具
  • 不讓瓶頸等待品質判定
  • 優先處理瓶頸設備故障
  • 優先安排瓶頸工單

如果瓶頸每小時可以創造 8,000 件 Throughput,那麼節省一小時瓶頸時間,通常比節省一小時非瓶頸設備時間更有價值。

改善瓶頸的最終目標是提升整體 Throughput

瓶頸改善不能只看:

Cycle Time 有沒有下降?

設備 OEE 有沒有提高?

更應該觀察:

  • 整體 Throughput 是否提高
  • WIP 是否下降
  • Waiting Time 是否縮短
  • Lead Time 是否降低
  • 交期達成率是否改善
  • 新瓶頸是否出現

例如改善前:

瓶頸 Throughput:65,000 件/日
瓶頸前 WIP:68,000 件
平均等待:12.5 小時

改善後:

瓶頸 Throughput:78,000 件/日
瓶頸前 WIP:32,000 件
平均等待:5.2 小時

這樣才代表改善真正作用在整體生產流程。

因此,改善生產瓶頸可以歸納為六個方向:

  1. 優先安排瓶頸設備生產。
  2. 降低瓶頸設備非計畫停機。
  3. 縮短瓶頸製程換模時間。
  4. 避免瓶頸設備等待材料。
  5. 平衡前後製程投產節奏。
  6. 使用 MES 持續監控瓶頸轉移。

瓶頸改善的核心,不是讓所有設備都跑得更快,而是讓限制整體 Throughput 的資源少等待、少停機、少浪費,持續產生有效產出。

改善瓶頸可以帶來哪些效益?

生產瓶頸改善的價值,不只是讓某一台設備跑得更快,而是解除限制整體產出的關鍵因素,讓產品能更順暢地通過整個製造流程。

當企業能正確找到瓶頸,並優先降低瓶頸設備停機、縮短換模時間、控制前站投產節奏,就可能同時改善 Throughput、WIP、Waiting Time、Lead Time 與交期達成率。

因此,瓶頸管理真正追求的是:

用現有資源創造更高的整體有效產出。

提升整體 Throughput

瓶頸決定整條生產流程能夠持續完成多少產品,因此瓶頸能力提升,通常最有機會直接帶動整體 Throughput。

例如:

打頭:100,000 件/日
夾尾:90,000 件/日
輾牙:65,000 件/日
檢驗:85,000 件/日

原本整體產出受到輾牙約 65,000 件/日限制。

如果透過降低停機、縮短換模與改善 Cycle Time,讓輾牙提高到:

75,000 件/日

在其他製程仍有足夠剩餘產能的情況下,整體 Throughput 就有機會同步提高。

這與改善非瓶頸設備最大的差別在於:

瓶頸多產一件,才真正有機會讓整體多完成一件。

增加每日產出

Throughput 提升後,最直接的效果就是每日完成數量增加。

例如瓶頸改善前:

每日完成:65,000 件

改善後:

每日完成:75,000 件

每天增加:

10,000 件

若每月生產 22 天,理論上就可能增加約:

220,000 件的生產能力

而且這項改善不一定要靠增加完整新產線。

很多時候只要找出:

  • 故障停機
  • 換模損失
  • 等料
  • 等人
  • 微停機
  • Cycle Time 異常

就可能釋放原本已經存在、但沒有被有效利用的產能。

降低 WIP 在製品

瓶頸沒有改善前,前站通常會持續把產品送進瓶頸前方。

例如:

夾尾每日產出:90,000 件
輾牙每日產出:65,000 件

如果長期維持這種差距,WIP 就可能持續增加。

瓶頸改善後,如果輾牙提升到 80,000 件,同時搭配前站投料控制,流入與流出差距就會縮小。

WIP 也能逐步下降。

例如:

改善前瓶頸前 WIP:68,000 件

改善後:

32,000 件

降低 WIP 可以進一步帶來:

  • 減少半成品占用空間
  • 降低周轉箱需求
  • 減少搬運
  • 降低批次混料風險
  • 降低資金占用
  • 提高現場透明度

因此,瓶頸改善通常也是 WIP 管理的重要手段。

縮短 Cycle Time 與整體生產週期

瓶頸前方大量排隊時,產品真正加工的時間可能很短,但需要花大量時間等待瓶頸設備。

例如某張工單:

真正加工時間:3 小時
等待瓶頸:12 小時
其他等待:5 小時

總 Lead Time:

20 小時

如果改善瓶頸後,等待瓶頸從 12 小時降低到 4 小時,即使其他加工時間完全沒有變化,整體生產週期也可以大幅縮短。

因此,瓶頸改善的重要價值並不只是降低某台設備的 Cycle Time,更包含:

降低產品通過瓶頸所需要的排隊時間。

減少製程等待時間

瓶頸前 WIP 越高,工單通常就需要排隊越久。

例如改善前:

瓶頸前 WIP:70,000 件
平均等待:13.2 小時

經過瓶頸改善與投產節奏控制後:

瓶頸前 WIP:30,000 件
平均等待:5.6 小時

產品就能更快速進入下一製程。

等待時間下降還會產生連鎖效益:

Waiting Time 降低
→ Lead Time 縮短
→ WIP 降低
→ 排程更容易控制
→ 交期更容易預測

因此,瓶頸管理其實也是改善整體 Flow 的核心方法。

提升設備投資效益

許多企業遇到產能不足時,第一個想法是:

「是不是要再買設備?」

但如果沒有先找出瓶頸,很容易投資到錯誤的地方。

例如真正瓶頸在輾牙,企業卻購入新的打頭設備。

結果:

打頭產能增加
→ 輾牙 WIP 增加
→ 成品 Throughput 幾乎沒有增加

這代表設備投資沒有真正改善整體產能。

如果透過 MES 與 TOC 先找到瓶頸,再決定設備投資方向,就能將預算優先用於真正限制 Throughput 的位置。

例如:

  • 增加瓶頸設備
  • 改善瓶頸自動化
  • 增加瓶頸模具
  • 強化瓶頸保養
  • 增加瓶頸班次

設備投資的產出效益通常會更加明確。

提高交期達成率

工單之所以延誤,很多時候不是因為實際加工時間太長,而是長時間排隊等待瓶頸。

例如業務看到:

預計加工時間:8 小時

但實際上:

加工:8 小時
瓶頸等待:18 小時
品質等待:4 小時

整體已經需要 30 小時。

如果瓶頸位置與 Waiting Time 無法被掌握,生管就很難準確預估工單完成日期。

當瓶頸被改善後:

  • 工單排隊時間下降
  • WIP 降低
  • 生產時間波動縮小
  • 完工日期更容易預測

交期達成率自然就有機會提升。

搭配 MES 即時監控超時工單,還可以在真正延誤前提前處理。

降低不必要的設備擴充

這是瓶頸管理非常重要、但容易被忽略的效益。

產能不足並不代表所有製程都需要增加設備。

例如:

打頭負荷率:72%
夾尾負荷率:80%
輾牙負荷率:98%
檢驗負荷率:70%

此時如果整廠全面擴充設備,可能造成大量閒置投資。

更合理的方式是:

先改善輾牙。

如果透過:

  • 降低停機
  • SMED
  • Cycle Time 改善
  • 排程優化

就能把產出由 65,000 件提升到 78,000 件,企業可能根本不需要立即購買新的完整生產線。

也就是:

先把現有瓶頸能力用到最好,再評估是否真的需要增加資本設備。

這能降低:

  • 設備採購成本
  • 廠房空間需求
  • 維修成本
  • 人力需求
  • 折舊成本

讓設備投資更加精準。

瓶頸改善還能提高排程穩定性

當瓶頸前總是排滿大量工單時,只要突然出現急單,排程就很容易被打亂。

例如原本已經排了:

A → B → C → D

突然加入急單 X,就可能造成:

換模
→ 生產 X
→ 再換模
→ B、C、D 全部延後

瓶頸改善後,若 WIP 與排隊時間下降,排程就會擁有更多緩衝空間。

因此也有助於:

  • 提高急單處理能力
  • 降低插單衝擊
  • 提升生產彈性
  • 降低頻繁重排

不要只看瓶頸設備 KPI,要看整體改善成果

評估瓶頸改善時,如果只看:

「輾牙 Cycle Time 降低 10%。」

其實還不夠。

真正應同步觀察:

  • Throughput 是否提高
  • 每日成品數是否增加
  • 瓶頸前 WIP 是否降低
  • Waiting Time 是否下降
  • Lead Time 是否縮短
  • OTD 是否提升
  • 下一個瓶頸是否形成

例如:

改善前:

Throughput:65,000 件/日
WIP:68,000 件
等待時間:12.5 小時
Lead Time:20 小時

改善後:

Throughput:78,000 件/日
WIP:32,000 件
等待時間:5.2 小時
Lead Time:12 小時

這才能證明改善確實影響整體生產流程,而不是只有單機數字變漂亮。

改善瓶頸的真正價值,是用更少資源完成更多產品

瓶頸改善最終不是追求:

每一台設備都 100% 忙碌。

而是追求:

有限資源能產生最大的整體 Throughput。

當企業能透過 MES 找到真正限制產能的位置,再搭配 TOC 持續改善,就可能同時獲得:

  • Throughput 提升
  • 每日產出增加
  • WIP 降低
  • 生產週期縮短
  • Waiting Time 降低
  • 設備投資效益提高
  • 交期達成率提升
  • 不必要設備擴充減少

真正有效的瓶頸改善,不是讓工廠多開幾台機器,而是讓現有設備、人力與資源集中在真正限制產出的地方,讓更多產品能順利完成並交付給客戶。
