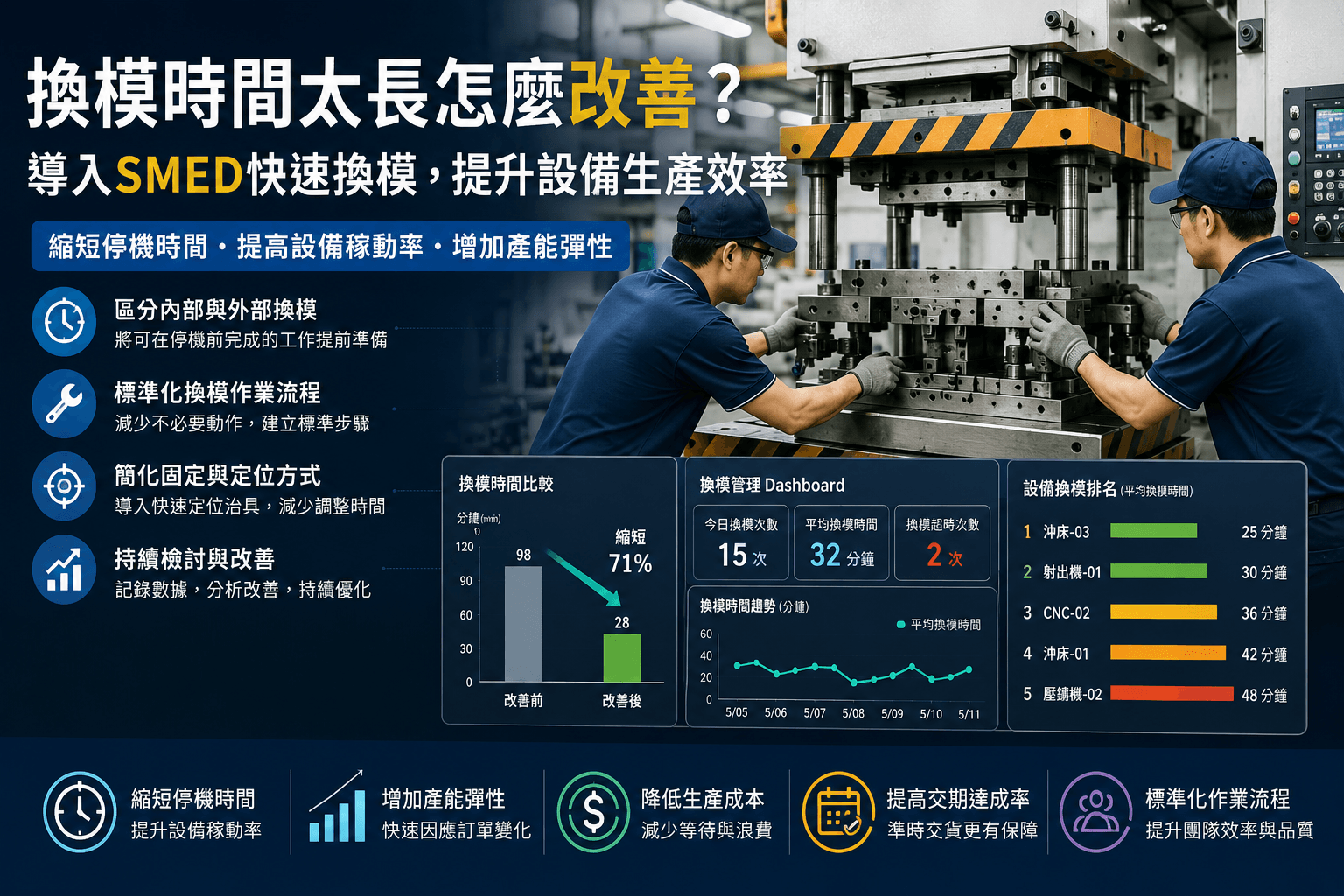

換模時間太長怎麼改善?導入 SMED 快速換模,提升設備生產效率
在少量多樣、客製化生產逐漸成為主流的製造環境中,換模與換線已成為影響生產效率的重要因素。若每次更換產品都需要長時間停機,不僅降低設備稼動率,也會影響交期與生產成本。本文將介紹 SMED(Single-Minute Exchange of Die,快速換模)的核心概念、常見改善方法,以及如何結合 MES 即時記錄換模時間與分析改善成果,協助企業縮短停機時間、提高設備利用率。
為什麼換模時間會影響工廠競爭力?
換模是製造現場從一種產品切換至另一種產品時,進行模具、治具、刀具、原料、設備參數與檢驗條件調整的過程。換模期間設備通常無法持續生產,因此換模時間不只是現場作業效率問題,也會直接影響設備產能、交期、成本與接單彈性。
在大量生產模式下,單次換模時間可能不容易被察覺;但當市場轉向少量多樣、交期縮短與訂單頻繁變動後,工廠每天可能需要進行多次換模。若每次換模都花費大量時間,累積下來將占用可觀的設備產能,進而降低企業面對市場變化的能力。
少量多樣生產已成為趨勢
過去許多工廠以大量、單一規格及長時間連續生產為主,同一台設備可能數天或數週都生產相同產品,因此換模次數較少,換模時間對整體產能的影響相對有限。
現在客戶需求逐漸轉向少量、多樣、客製化與多批次交貨。工廠需要在同一條產線上生產不同規格、尺寸、材質與包裝方式的產品,產品切換次數也隨之增加。
例如,某設備每天需要換模四次,每次換模需要 60 分鐘,代表每天有四小時無法進行正常生產。若將每次換模時間縮短至 20 分鐘,每天即可增加約 160 分鐘的可生產時間。
因此,在少量多樣的生產環境中,企業不能只關注設備加工速度,也必須管理產品切換效率。換模時間越短,工廠越能承接小批量訂單,而不會因頻繁切換產品造成過高的生產損失。
客戶交期要求持續縮短
市場競爭加劇後,客戶除了要求產品品質與價格,也更加重視交貨速度。許多訂單從原本以月為單位的交期,逐漸縮短為數週甚至數日。
當設備換模時間過長,生管人員為了降低切換損失,通常會將相同產品集中排程並增加批量。但這種方式可能使其他工單長時間等待,造成生產週期延長與交期風險增加。
若工廠具備快速換模能力,就能更靈活地安排小批次生產,依照客戶交期與訂單優先順序調整排程,不需要為了節省換模時間而累積大量產品後才一次生產。
縮短換模時間可以協助企業:
- 提前完成急單與重要客戶訂單
- 降低工單等待時間
- 縮短整體生產週期
- 減少因插單造成的排程衝擊
- 提高準時交貨率
- 降低訂單延誤與客戶抱怨
因此,換模效率已逐漸成為企業交期管理的重要基礎。
換模時間直接影響設備稼動率
設備在換模期間雖然可能仍有操作人員進行作業,但設備並未生產合格產品,因此通常會被計入計畫停機或換線損失。
設備可用生產時間有限,換模時間越長,真正投入生產的時間就越少。若設備原本每天可安排 480 分鐘生產,其中換模占用 120 分鐘,實際可用生產時間只剩下 360 分鐘。
即使設備沒有發生故障,換模時間過長仍會造成設備稼動率與 OEE 的可動率下降。若換模後還需要多次試機、調整參數及重新檢驗,損失時間會更加明顯。
管理者應將換模時間獨立分類,不宜全部歸入一般停機。如此才能區分設備故障、待料、換模與排程空檔等不同原因,並制定相對應的改善方式。
停機越久,生產成本越高
換模期間設備沒有產出合格產品,但許多成本仍持續發生,包括:
- 換模人員與技術人員工資
- 設備折舊與廠房費用
- 水電、壓縮空氣及暖機能源
- 模具、治具與工具使用成本
- 試機材料及首件檢驗成本
- 等待設備的相關人員工時
- 因產量不足產生的加班費用
換模後若設備參數未正確設定,還可能出現試產不良、材料浪費、重工與報廢,使實際損失高於單純的停機時間。
例如,一台設備每小時可生產 1,000 件產品,若換模多花一小時,除了損失 1,000 件產能,還可能造成後續工單延誤、加班及額外能源支出。
因此,換模成本不應只計算換模人員的作業時間,而應同時考量產能損失、設備占用、試產不良與交期風險。
快速換模可提升產能彈性
快速換模的目的,不只是要求現場人員加快動作,而是透過流程分析、事前準備、工具標準化及設備改善,降低設備停止生產的時間。
常見改善方式包括:
- 提前準備下一批模具、治具及材料
- 將設備停止前可完成的作業移至外部執行
- 建立標準換模作業流程
- 使用快速夾持與定位裝置
- 統一工具、螺栓與連接規格
- 建立設備參數與產品配方
- 明確分配多人換模作業
- 透過影像或系統分析換模步驟
- 建立首件檢驗與試機標準
當換模時間縮短後,工廠可以增加每天可執行的產品切換次數,降低最小經濟生產批量,並提升排程調整能力。
企業不必再為了避免換模而大量生產單一產品,也能降低在製品與成品庫存,使設備產能更貼近實際訂單需求。
換模時間影響的不只是設備
換模時間雖然發生在設備現場,但實際影響會延伸至多個管理面向:
- **生產管理:**可生產時間減少,生產達成率下降。
- **排程管理:**產品切換彈性降低,插單更容易影響原有工單。
- **交期管理:**後續工單等待時間增加,準時交貨率下降。
- **成本管理:**設備、人員與能源持續投入,但沒有產出合格品。
- **品質管理:**換模後試機與參數不穩定,可能增加首件不良。
- **庫存管理:**為減少換模而增加批量,造成 WIP 與成品庫存上升。
- **客戶服務:**急單與客製化訂單的承接能力降低。
因此,換模改善不應只由現場操作人員負責,還需要生產、設備、品保、生管、模具與資訊部門共同參與。
建立換模 KPI 管理機制
工廠可透過 MES 記錄前一張工單結束、開始換模、完成安裝、開始試機、首件合格及正式生產等時間點,將換模過程拆解為不同階段。
建議追蹤的換模 KPI 包括:
- 平均換模時間
- 最長與最短換模時間
- 換模時間達成率
- 各設備換模時間排名
- 各產品或模具換模時間
- 試機次數
- 首件合格率
- 換模造成的停機總時間
- 換模後不良數量
- 換模改善前後節省時間
透過數據比較,可以找出不同設備、產品、班別及人員之間的差異,並確認改善措施是否真正有效。
換模能力已成為接單能力的一部分
在少量多樣與快速交貨的市場環境中,工廠競爭力不再只取決於設備加工速度。即使設備每分鐘產量很高,若每次切換產品都需要長時間停機,仍無法有效應對小批量、急單與頻繁變更的需求。
縮短換模時間,可以增加有效生產時間、降低單位成本、縮短生產週期、減少庫存並提高排程彈性。當企業能更快地切換產品,就能以較低成本承接更多元的訂單,並對客戶需求做出更迅速的反應。
因此,快速換模不只是現場效率改善工具,也是工廠提升交期能力、接單彈性與市場競爭力的重要策略。
哪些因素會造成換模時間過長?
換模時間過長,通常不是單一人員動作太慢,而是模具準備、工具管理、設備調整、作業標準及品質確認等多個環節同時存在問題。若工廠只要求現場人員加快速度,卻沒有改善前置準備與流程設計,不僅難以持續縮短時間,也可能增加操作錯誤、設備損壞及首件不良的風險。
因此,企業應將整個換模過程拆解,從前一批產品停止生產開始,一直到下一批產品首件確認合格並恢復穩定生產,逐步分析每個環節實際花費的時間。
模具準備不足
理想的換模作業,應在設備停止前,就完成下一批模具的確認、清潔、預熱、組裝及搬運準備。但許多工廠是在前一張工單結束後,才開始尋找下一套模具或確認模具狀態,使設備在等待期間無法生產。
常見問題包括:
- 不確定下一張工單需要使用哪一套模具
- 模具仍存放在倉庫或其他設備旁
- 模具尚未完成清潔與保養
- 模具零件缺少或需要臨時維修
- 模具履歷與實際狀態不一致
- 吊車、台車或搬運設備尚未準備
- 模具使用前才發現規格不符
若模具沒有事先完成確認,即使設備與人員都已準備就緒,仍必須等待模具到位,造成不必要的停機。
改善時可建立模具預備清單,依生產排程提前確認模具編號、存放位置、保養狀態、配件及搬運工具,並將模具移至設備附近的待換區。
工具分散、尋找耗時
換模過程通常需要使用扳手、螺栓、量具、吊具、清潔用品、定位塊及各種調整工具。若工具沒有固定位置,作業人員必須在換模期間四處尋找或向其他設備借用,會大幅延長設備停止時間。
常見情況包括:
- 工具由不同人員各自保管
- 同一種工具存放在不同位置
- 專用工具使用後未歸位
- 工具損壞或規格不符
- 螺栓、墊片與接頭規格不一致
- 量具需要臨時借用
- 換模開始後才發現缺少工具
這些等待時間單次可能只有數分鐘,但若換模步驟多、工具使用頻繁,累積後會形成明顯損失。
工廠可建立換模專用工具車,依設備或產品準備完整工具組,並透過定位管理、工具輪廓板及點檢表,確保工具在換模開始前已準備完成。
缺乏標準作業流程
若換模作業沒有標準流程,不同人員可能採用不同順序與方法。有些人先拆模具,有些人先清潔設備;有些參數在換模前準備,有些則等安裝完成後才查找,容易造成重複動作與等待。
缺乏標準化可能產生以下問題:
- 作業順序因人而異
- 部分步驟重複執行
- 關鍵檢查項目被遺漏
- 拆卸與安裝方法不一致
- 無法明確分配多人作業
- 發生問題時難以追查原因
- 換模時間無法穩定預估
建立標準換模作業流程時,應清楚記錄每個步驟的操作方法、標準時間、使用工具、負責人員及安全注意事項。
企業也可以錄製換模過程,將作業拆解為準備、拆卸、清潔、安裝、定位、參數設定、試機及首件確認等階段,找出移動、等待與重複操作等不具價值的時間。
人員經驗差異大
換模作業經常依賴資深師傅的個人經驗。熟練人員可能知道如何快速定位、調整參數及排除問題,但新進或不熟悉該產品的人員,可能需要反覆嘗試,造成換模時間差異過大。
經驗差異可能表現在:
- 不熟悉模具拆裝順序
- 無法快速完成設備定位
- 不知道產品適用的設備參數
- 試機後無法判斷異常原因
- 需要等待資深人員協助
- 相同問題反覆發生
- 不同班別換模時間差距明顯
若換模能力只掌握在少數人手中,當資深人員請假、調職或離職時,工廠便可能出現管理斷層。
企業應將換模經驗轉換成標準文件、參數配方、操作影片及異常排除指引,並建立人員技能矩陣與教育訓練制度,使換模品質不再完全依賴個人經驗。
設備調整時間過長
模具安裝完成後,通常還需要進行位置、壓力、速度、溫度、行程、間隙及其他製程參數調整。若設備缺乏定位基準或參數紀錄,操作人員只能透過反覆試機尋找適合條件,使調整時間成為換模過程中最大的損失。
常見原因包括:
- 模具缺乏快速定位裝置
- 每次安裝後都需要重新校正
- 設備參數依靠人工記憶
- 不同人員設定方式不一致
- 舊參數沒有保留或版本錯誤
- 感測器與限位位置需要反覆調整
- 設備精度下降造成定位困難
工廠可透過定位銷、快速夾具、刻度標示、標準墊塊及數位參數配方,縮短設備校正與試機時間。
MES 也可依產品、模具與設備,自動帶出歷史生產參數,並記錄上次合格生產時的設定值,降低人員從零開始調整的時間。
首件確認流程繁瑣
換模完成後,通常必須進行首件生產與品質確認,確保尺寸、外觀、功能及製程條件符合標準。首件檢驗是必要的品質管制,但若流程安排不合理,也可能造成設備長時間等待。
常見問題包括:
- 品保人員無法即時到場
- 首件需要搬運至較遠的檢驗室
- 檢驗設備正在被其他人員使用
- 檢驗標準與圖面查找耗時
- 紙本表單需要重複填寫
- 檢驗結果需要多層簽核
- 不合格後無法快速回饋調整參數
有些工廠在等待首件確認期間完全停止設備,若品保人員處理其他工作,便可能造成數十分鐘甚至更長的停機。
改善方式並不是取消首件檢驗,而是簡化資訊查詢、提前通知品保、建立現場量測能力,並透過電子檢驗表單加快資料回傳。
MES 可在換模完成後自動通知品保人員,並顯示產品圖面、檢驗項目、公差範圍及歷史紀錄。檢驗完成後,系統可立即回傳合格或不合格結果,縮短設備等待時間。
其他容易被忽略的換模損失
除了上述因素,換模時間也可能受到生產排程與跨部門協調影響,例如:
- 下一張工單尚未正式下達
- 原料或半成品尚未到位
- 作業指導書與產品圖面版本不一致
- 模具維修尚未完成
- 吊車或堆高機被其他單位占用
- 多名作業人員未能同時到位
- 設備清潔範圍與標準不明確
- 換模過程發現前批產品尚未完成報工
這些問題表面上發生在換模期間,實際上可能來自生管、倉庫、模具、設備、品保及資訊傳遞不完整。因此,換模改善必須由跨部門共同參與,而不能只要求機台操作人員負責。
如何找出真正耗時的換模環節?
工廠可將換模過程拆分為以下階段,分別記錄開始與完成時間:
- 前一批產品結束
- 模具與工具準備
- 舊模具拆卸
- 設備及工作區清潔
- 新模具搬運與安裝
- 模具定位與設備調整
- 參數設定與試機
- 首件生產
- 首件檢驗與確認
- 正式恢復生產
透過時間紀錄,可以確認真正的瓶頸是在等待模具、尋找工具、設備調整,還是首件檢驗,而不是依照印象判斷。
MES 可自動記錄前一張工單結束、換模開始、試機、首件合格及下一張工單正式生產的時間,並依設備、產品、模具、班別與人員產生換模時間排名。
換模改善應先消除等待與重複作業
造成換模時間過長的主要原因,往往不是拆裝模具本身,而是準備不足、工具尋找、資訊確認、設備反覆調整及等待檢驗。
企業應優先將設備停止後才執行的準備工作,移至設備仍在生產時提前完成,再透過工具定位、作業標準化、參數保存及首件流程電子化,逐步降低換模期間的非必要停機。
當每個換模步驟都有明確時間與責任人後,企業才能持續找出改善機會,使換模時間從依賴個人經驗的現場作業,轉變為可量化、可追蹤及可持續改善的標準流程。
SMED 快速換模的核心概念
SMED 是 Single-Minute Exchange of Die 的縮寫,常譯為「快速換模」或「單分鐘換模」。其目標不是要求所有換模作業都必須在一分鐘內完成,而是透過系統化分析,將換模時間縮短至十位數分鐘以內,並持續降低設備停止生產的時間。
SMED 的重點也不是單純要求操作人員加快速度,而是重新檢視整個換模流程,區分哪些工作必須在停機狀態下完成,哪些工作可以提前準備,並透過標準化、平行作業、快速固定與精準定位,消除等待、尋找、搬運及反覆調整等浪費。
區分內部換模與外部換模
導入 SMED 的第一步,是將換模作業分為「內部換模」與「外部換模」。
內部換模是指只有在設備停止運轉時才能進行的工作,例如:
- 拆卸舊模具
- 安裝新模具
- 固定模具與連接管線
- 設備內部清潔
- 安全防護裝置調整
- 必須停機才能完成的定位與校正
外部換模則是設備仍在生產前一批產品時,就能預先完成的工作,例如:
- 確認下一張工單與產品規格
- 準備模具、治具及工具
- 清潔及檢查下一套模具
- 搬運模具至設備旁待換區
- 準備原料與包裝材料
- 查詢設備參數與作業指導書
- 安排換模人員及首件檢驗
- 確認吊車、台車與量具可用
許多工廠換模時間過長,是因為大量外部作業直到設備停機後才開始執行。若能事先完成模具、工具、原料及文件準備,設備停止後便可立即進入拆卸與安裝作業。
將可提前完成的工作移至停機前
完成內部與外部作業分類後,下一步是將原本在停機期間進行、但實際上可以提前完成的工作,轉移到設備停止前。
例如,傳統換模可能在設備停機後才開始尋找模具、確認規格、準備工具及通知品保。SMED 則要求在前一批產品仍持續生產時,便完成這些準備工作。
可提前執行的項目包括:
- 將下一套模具送至設備旁
- 完成模具清潔、保養及預熱
- 核對模具編號與產品規格
- 將工具依使用順序排列
- 預先載入設備參數或產品配方
- 準備首件檢驗標準與量具
- 確認下一批原料已送達
- 安排相關人員於指定時間到位
企業可建立換模前置檢查表,要求在前一張工單完成前,確認所有外部作業已完成。若尚未準備就緒,系統可提前發出提醒,避免設備停機後才發現缺料、缺模具或缺工具。
標準化換模步驟
若每位操作人員使用不同方法與順序換模,換模時間將難以穩定,也無法判斷何種作業方式最有效率。
SMED 強調將最佳換模方法轉換為標準作業流程,明確定義:
- 每一個作業步驟
- 作業執行順序
- 標準完成時間
- 使用工具與材料
- 負責人員
- 安全注意事項
- 品質確認項目
- 異常處理方式
標準流程可搭配照片、影片、位置示意圖及操作重點,讓新進人員也能依照一致方式執行。
若換模需要多人共同作業,還應進行工作分配。例如,一人負責拆卸與固定,一人準備管線及工具,另一人負責設備參數與首件資料,使原本依序進行的工作改為平行處理。
標準化並不代表流程永遠不變,而是先建立目前最佳方法,再根據實際數據持續修正。
簡化固定與定位方式
傳統換模經常使用大量螺栓、螺帽及墊片固定模具。作業人員必須反覆旋緊與拆卸,不僅花費時間,也可能因不同人員施力不一致而影響模具定位。
SMED 會重新檢討固定方式,降低拆裝所需的動作與工具,例如:
- 減少不必要的固定點
- 統一螺栓與工具規格
- 使用快速夾鉗或偏心夾具
- 將多圈螺紋改為單圈鎖定
- 使用 U 型槽或開口墊片
- 將螺栓完全拆除改為鬆開即可
- 使用快拆接頭連接水、氣、油管路
- 將不同規格接頭進行防錯設計
改善時必須同時考慮安全、夾持力與設備規範,不能只為縮短時間而任意減少固定點。適當的快速固定裝置,可以在維持安全與穩定的前提下,大幅減少拆裝動作。
導入治具快速定位
模具安裝完成後,若每次都要重新量測、校正及試誤,設備調整時間通常會成為換模流程中最大的損失。
工廠可透過治具與定位設計,使模具安裝後快速回到正確位置,例如:
- 定位銷與定位孔
- 固定基準面
- 導向槽與限位塊
- 標準高度墊塊
- 模具中心線標記
- 數位位置顯示器
- 專用安裝治具
- 防呆結構與方向識別
理想的定位設計應讓模具只能以正確方式安裝,減少操作人員依靠目視或經驗反覆調整。
此外,設備參數也應與產品、模具及設備進行綁定。透過 MES 或設備配方管理,換模時可以自動載入上次合格生產所使用的壓力、速度、溫度、位置與行程設定,減少人工輸入及版本錯誤。
縮短試機與首件確認時間
快速換模不應只計算模具安裝完成的時間,而應持續計算至設備能夠穩定生產合格品為止。
若模具雖已快速安裝,但後續仍需長時間試機與多次調整,整體換模時間並沒有真正縮短。因此,SMED 也應改善:
- 設備參數載入方式
- 試機數量與調整順序
- 首件檢驗項目
- 品保人員通知機制
- 現場量測能力
- 檢驗結果回傳方式
- 不合格原因與參數調整紀錄
工廠可在換模開始時自動通知品保,並預先準備圖面、檢驗規格與量具。首件完成後,由現場或品保快速完成關鍵尺寸確認,避免設備長時間等待檢驗結果。
將依序作業改為平行作業
換模時間較長時,常見原因是所有工作由同一人依序完成。例如,一個人先拆模具,再去搬新模具,接著準備工具、連接管線及設定參數。
SMED 會分析哪些工作可以同時進行,並合理安排人員分工。例如:
- 一人拆卸舊模具
- 一人準備新模具與吊具
- 一人清潔設備及工作區
- 一人確認參數與生產文件
- 品保人員同步準備首件檢驗
平行作業可以有效縮短總換模時間,但必須建立清楚的責任分工與安全規範,避免多人同時作業造成相互干擾或操作風險。
持續檢討與改善流程
SMED 不是執行一次就結束的改善活動,而是持續觀察、分析及優化換模流程。
企業可使用錄影、動作分析或 MES 時間紀錄,將換模拆分為多個階段:
- 前一批生產結束
- 舊模具拆卸
- 設備清潔
- 新模具搬運
- 模具安裝與固定
- 管線與治具連接
- 參數載入與設備調整
- 試機生產
- 首件檢驗
- 正式恢復量產
針對每個階段,檢查是否存在以下浪費:
- 人員等待
- 工具尋找
- 不必要移動
- 重複確認
- 過度鎖固
- 反覆調整
- 資訊缺少
- 部門等待
- 作業順序不合理
每次改善後,都應比較換模時間、首件合格率、試機次數及換模後不良率,確認縮短時間是否造成品質或安全問題。
SMED 改善可分階段推動
工廠可依以下順序逐步導入 SMED:
第一階段:記錄現況
完整記錄換模步驟、時間、人員、工具及等待原因,建立改善前的基準數據。
第二階段:區分內外部作業
確認哪些工作必須停機執行,哪些工作可以在設備運轉時提前完成。
第三階段:外部作業前移
將模具準備、工具準備、文件查詢、材料搬運及品保通知移至停機前。
第四階段:改善內部作業
透過快速固定、治具定位、平行作業及參數配方,縮短設備必須停止的時間。
第五階段:標準化與持續改善
將有效方法納入標準作業流程,持續追蹤不同設備、產品與班別的換模績效。
SMED 的核心不是速度,而是消除浪費
SMED 並非要求人員以更快、更急的方式作業。單純加快動作可能提高安全風險,也可能造成模具安裝錯誤、設備損壞與首件不良。
真正的快速換模,是透過事前準備、流程重組、工具標準化、快速固定、精準定位及資訊整合,減少設備停機期間沒有價值的等待與重複作業。
當換模時間能夠穩定縮短後,工廠便可提高設備稼動率、減少生產批量、降低在製品庫存、縮短交期,並提升面對少量多樣、急單與插單需求的生產彈性。
如何利用 MES 管理換模作業?
傳統換模管理多半依賴紙本紀錄、人工計時或現場人員口頭回報。管理者通常只知道設備停機了一段時間,卻無法準確掌握換模從何時開始、在哪個步驟發生等待,以及換模完成後為何遲遲無法恢復正常生產。
透過 MES 管理換模作業,可以將工單、設備、模具、人員、產品參數及首件檢驗資料整合在同一套系統中,完整記錄每一次換模過程。管理者不只能查看最終換模時間,也能進一步分析不同設備、產品、模具與班別之間的效率差異,找出真正需要改善的環節。

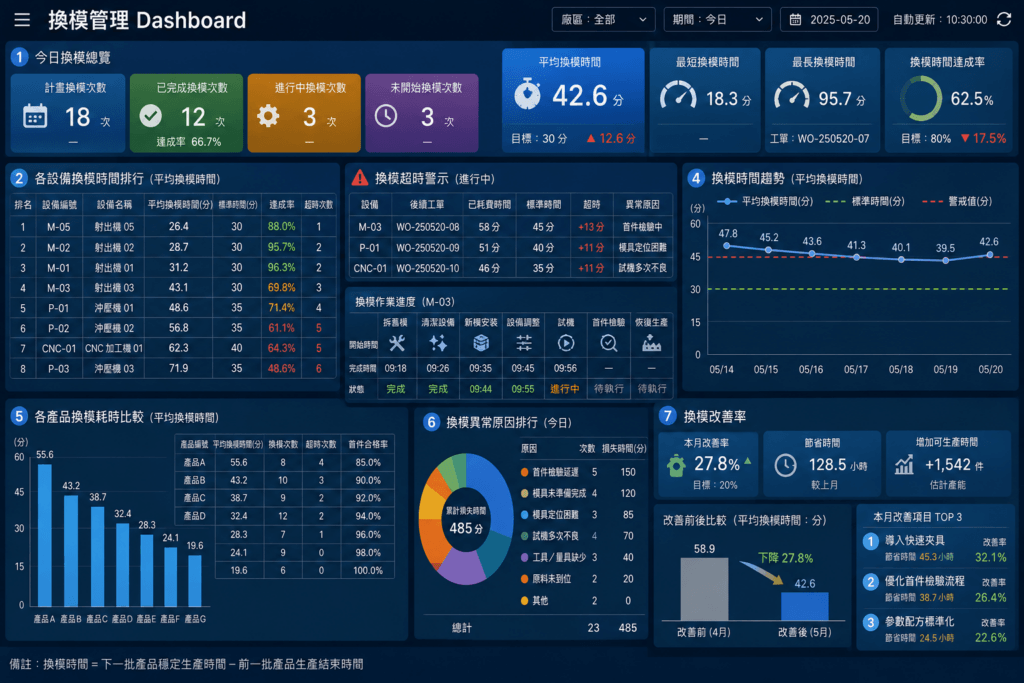

記錄每次換模開始與結束時間
換模管理的第一步,是建立一致且明確的時間定義。若每位人員對換模開始與結束的認定不同,統計結果便無法比較。
一般可將換模時間定義為:
換模時間=下一批產品穩定生產時間-前一批產品生產結束時間
換模開始時間可設定為前一張工單停止生產,或操作人員在 MES 點選「開始換模」的時間;換模結束則不應只以模具安裝完成為準,而應計算至下一張工單完成試機、首件確認合格並正式恢復生產。
MES 可記錄以下關鍵時間點:
- 前一張工單最後一件產品完成時間
- 換模作業開始時間
- 舊模具拆卸完成時間
- 新模具安裝完成時間
- 設備參數設定完成時間
- 試機開始時間
- 首件送檢時間
- 首件確認合格時間
- 下一張工單正式生產時間
若設備已連接 PLC 或 IoT,系統也可依設備狀態自動判斷生產、停機、換模及試機狀態,降低人員漏報或事後補登造成的誤差。
統計平均換模時間
MES 累積換模紀錄後,可以自動計算指定期間的平均換模時間。
計算方式為:
平均換模時間=換模總時間 ÷ 換模次數
除了平均值,Dashboard 也應呈現:
- 最短換模時間
- 最長換模時間
- 換模時間中位數
- 標準換模時間
- 超時換模次數
- 換模時間達成率
- 每日、每週及每月換模趨勢
- 與前期相比的改善幅度
平均值容易受到單次重大異常影響,因此不應只看平均換模時間。例如,多數換模在 30 分鐘內完成,但其中一次因模具故障耗時 4 小時,平均值可能明顯上升。此時應同時查看最長時間、超時次數及個別異常紀錄。
企業也可為不同產品、模具與設備設定合理的標準時間,避免所有換模都使用相同目標。大型模具與小型治具的換模條件不同,若標準設定不合理,KPI 就難以公平反映現場績效。
分析各設備換模效率
不同設備的結構、固定方式、模具尺寸及自動化程度不同,換模效率也會存在差異。MES 可依設備彙整歷史資料,建立換模效率排名。
可分析的項目包括:
- 各設備平均換模時間
- 各設備換模時間達成率
- 各設備超時換模次數
- 各設備試機次數
- 各設備首件合格率
- 各設備換模後不良率
- 各設備換模造成的停機總時間
- 各設備換模時間趨勢
若同類型設備的平均換模時間差異很大,可能代表部分設備缺乏快速定位裝置、固定方式較複雜、零件老化,或操作人員對設備不熟悉。
管理者可以從排名中找出表現較好的設備及班別,分析其作業方法,再將有效方式複製至其他設備,而不是只針對效率較差的人員進行考核。
建立換模作業履歷
MES 可為每一次換模建立完整履歷,將相關資料集中保存,避免紀錄分散在紙本、Excel及不同部門。
換模履歷可包含:
- 換模日期與班別
- 設備與產線
- 前一張與下一張工單
- 前後產品編號與規格
- 舊模具與新模具編號
- 作業人員及協助人員
- 各階段開始與結束時間
- 實際換模時間與標準時間
- 設備參數及產品配方
- 試機次數與試產數量
- 首件檢驗結果
- 異常原因與處理方式
- 換模前後照片或附件
當未來生產相同產品時,現場人員可以查詢上次合格換模紀錄、設備參數、注意事項及發生過的異常,降低重複摸索與試誤時間。
換模履歷也能支援品質追溯。若產品在換模後出現品質異常,可以確認當時使用的模具、設備參數、作業人員與首件檢驗資料,協助快速鎖定問題來源。
換模異常原因紀錄
換模時間超過標準時,系統應要求現場選擇或填寫異常原因,而不能只記錄總時間。
建議建立標準化的換模異常原因代碼,例如:
- 模具未準備完成
- 模具搬運延遲
- 模具損壞或需要維修
- 工具或量具缺少
- 原料尚未到位
- 人員未到齊
- 作業文件或圖面缺少
- 設備定位困難
- 設備參數異常
- 試機多次未達標
- 等待品保首件確認
- 首件檢驗不合格
- 安全或設備故障問題
使用標準原因代碼,可以避免人員輸入「其他」、「等待」或「現場問題」等過於籠統的說明。
MES 可依異常原因統計發生次數與累計時間,建立換模損失柏拉圖。例如,若「等待首件確認」次數不多,但累計時間最長,企業就應優先改善品保通知與檢驗流程。
即時通知生產管理人員
MES 可根據換模標準時間與實際進度設定自動警示。當換模時間接近或超過標準時,系統可立即通知現場主管、生管、設備或品保人員。
常見通知條件包括:
- 換模尚未依排程開始
- 模具或材料未在指定時間完成準備
- 換模時間接近標準上限
- 實際換模時間已超過標準
- 試機次數超過設定值
- 等待首件檢驗時間過長
- 首件檢驗不合格
- 換模完成後設備尚未恢復生產
- 換模後不良率高於警戒值
通知內容應包含設備、工單、產品、換模開始時間、目前已耗費時間、標準時間及異常狀態,讓管理人員可以立即判斷是否需要支援。
系統可透過現場看板、電子郵件、LINE、Teams 或企業內部通訊工具發出通知,減少人員必須持續查看畫面或等待口頭回報的情況。
管理換模前置準備
MES 不只用來記錄已經發生的換模,也可以在換模前協助確認準備工作。
系統可依生產排程,自動產生下一張工單的換模準備清單,包括:
- 下一張工單與預計換模時間
- 所需模具、治具與工具
- 模具目前存放位置
- 模具保養與維修狀態
- 原料及半成品備料狀態
- 作業指導書與圖面版本
- 設備參數與產品配方
- 首件檢驗項目與量具
- 換模負責人員
- 吊車、台車及搬運工具
各負責單位可在系統中確認準備完成狀態。若換模前仍有未完成項目,MES 可提前通知生產管理人員,避免設備停止後才發現模具、原料或文件尚未到位。
追蹤換模各階段耗時
若只記錄換模開始與結束時間,雖然可以知道總時間,卻無法確認時間浪費在哪個環節。因此,MES 可進一步將換模拆分為不同階段:
- 模具與工具準備
- 舊模具拆卸
- 設備及工作區清潔
- 新模具搬運
- 新模具安裝與固定
- 管線與治具連接
- 設備參數設定
- 試機與調整
- 首件檢驗
- 正式恢復生產
透過各階段時間比較,可以確認主要損失是來自拆裝、搬運、設備調整,還是等待品保確認。
例如,設備安裝只花費 20 分鐘,但等待首件檢驗耗費 40 分鐘,代表真正應改善的重點並非操作人員的拆裝速度,而是品質確認與跨部門協作流程。
建立換模 Dashboard
MES 換模管理 Dashboard 可呈現:
- 今日換模次數
- 今日平均換模時間
- 換模時間達成率
- 正在換模的設備
- 超時換模警示
- 各設備換模效率排名
- 各班別換模效率排名
- 換模異常原因排行
- 換模時間趨勢
- 首件合格率
- 試機次數
- 換模改善前後比較
管理者可以從全廠總覽逐層查看產線、設備、模具與單次換模履歷,快速定位異常來源。
將換模數據轉化為改善行動
MES 的目的不只是自動計時,而是協助企業建立可以持續改善的換模管理機制。
企業可定期檢討以下問題:
- 哪些設備的換模時間最長?
- 哪些產品或模具最容易超時?
- 哪些異常原因造成最多停機損失?
- 不同班別的換模時間為何差異明顯?
- 哪些前置準備經常未按時完成?
- 試機與首件檢驗占用多少時間?
- 改善措施是否真正縮短換模時間?
- 換模時間縮短後,首件合格率是否維持穩定?
透過 MES 將換模時間、異常原因、首件品質與設備狀態整合分析,企業可以逐步降低等待與重複作業,並把成功的改善方法納入標準作業流程。
當換模作業從人工經驗轉變為可記錄、可比較、可預警及可追溯的數位管理流程後,工廠便能有效提升設備稼動率、縮短生產週期,並提高面對少量多樣與急單需求的生產彈性。
換模 Dashboard 應具備哪些資訊?
換模 Dashboard 的目的,不只是顯示設備今天換了幾次模具,而是讓管理者即時掌握換模進度、耗時差異、超時原因與改善成果。透過 MES 整合工單、設備、模具、產品、作業人員及首件檢驗資料,可以將原本分散在紙本與人工紀錄中的資訊集中呈現。
一套完整的換模 Dashboard,應同時具備即時監控、歷史分析、異常預警與改善追蹤功能。管理者不只要知道換模花了多久,也要能進一步判斷時間消耗在哪個環節,以及是否已影響設備稼動率與後續工單交期。

今日換模次數
Dashboard 首頁應顯示全廠、各產線及各設備當日已完成、進行中與預計執行的換模次數。
建議呈現內容包括:
- 今日計畫換模次數
- 今日已完成換模次數
- 目前進行中的換模數量
- 尚未開始的換模數量
- 已超過預定開始時間的換模
- 臨時插單造成的額外換模次數
- 與昨日或前期相比的變化
今日換模次數可協助管理者了解設備切換頻率。若換模次數突然增加,可能代表插單增加、排程過度切割,或相同產品未進行合理併單。
換模次數不能單獨判斷好壞。少量多樣的工廠本來就可能需要頻繁換模,真正應關注的是每次換模是否能在標準時間內完成,以及頻繁切換是否造成過多停機損失。
平均換模時間
平均換模時間是 Dashboard 最重要的核心指標之一,可用來觀察整體換模效率與改善趨勢。
計算方式為:
平均換模時間=換模總時間 ÷ 已完成換模次數
Dashboard 除了顯示平均值,也應同時呈現:
- 今日平均換模時間
- 本週及本月平均換模時間
- 標準換模時間
- 最短換模時間
- 最長換模時間
- 換模時間中位數
- 超過標準的換模比例
- 與上期平均時間的差異
平均值容易受到單次重大異常影響。例如,多數換模在 30 分鐘內完成,但某次因模具損壞花費 3 小時,當日平均值可能明顯上升。因此,Dashboard 應允許點選最長或異常紀錄,查看實際原因與處理過程。
各設備換模排行
各設備換模排行可以協助管理者快速找出換模效率最佳及最需要改善的設備。
可依不同指標進行排名:
- 平均換模時間
- 換模時間達成率
- 超時換模次數
- 換模停機總時間
- 試機次數
- 首件合格率
- 換模後不良率
- 每月改善幅度
對於平均換模時間、超時次數及停機總時間等指標,通常數值越低越好;對於達成率、首件合格率及改善幅度,則數值越高越好。Dashboard 應清楚標示排名邏輯,避免產生誤解。
不同設備的模具重量、結構、固定方式及產品難度可能不同,因此不宜直接比較所有設備。較合理的做法是依設備類型、噸數、製程或模具規格分組後再進行排名。
點選設備名稱後,應可查看該設備的換模履歷、異常原因、標準時間、相關工單與歷史趨勢,讓排名成為改善分析的入口。
換模超時警示
當換模時間接近或超過標準時,Dashboard 應主動產生警示,而不是等換模完成後才出現在報表中。
換模超時警示可分為不同階段:
- 尚未超時,但已達標準時間的 80%
- 已超過標準換模時間
- 超時時間持續增加
- 等待模具、材料或人員
- 試機次數超過設定值
- 等待首件檢驗過久
- 首件檢驗不合格
- 換模完成後設備仍未正式生產
警示內容應包含:
- 設備與產線
- 前後工單與產品
- 使用模具
- 換模開始時間
- 目前已耗費時間
- 標準換模時間
- 超時分鐘數
- 目前所在階段
- 異常原因
- 負責人員與支援單位
系統可依異常類型通知不同人員。例如,模具尚未到位可通知模具或倉儲單位;設備調整異常可通知設備人員;等待首件檢驗則通知品保人員。
換模時間趨勢
換模時間趨勢圖可用來判斷換模效率是否持續改善,或近期是否出現惡化。
建議提供以下分析區間:
- 每日趨勢
- 每週趨勢
- 每月趨勢
- 各班別趨勢
- 各設備趨勢
- 各產品或模具趨勢
- 改善前後比較
趨勢圖應同時顯示實際平均時間、標準時間與警戒線。若換模時間連續上升,即使尚未超過警戒值,也應提前分析原因。
趨勢圖也可以加入換模次數,避免因樣本數不同造成誤判。例如,某月平均換模時間下降,但實際只執行兩次簡單換模,未必代表整體換模能力真正改善。
各產品換模耗時比較
相同設備切換不同產品時,換模時間可能有很大差異。原因可能包括模具結構、原料更換、設備清潔、參數調整及首件檢驗複雜度不同。
Dashboard 可依產品顯示:
- 產品平均換模時間
- 標準換模時間
- 最長與最短換模時間
- 換模次數
- 超時次數
- 平均試機次數
- 首件合格率
- 換模後不良數量
- 主要異常原因
若某產品在多台設備上換模時間都偏長,代表問題可能來自模具設計、產品參數或檢驗流程;若只有特定設備耗時較長,則應優先檢查設備固定、定位與調整方式。
除了比較單一產品,也可分析產品切換組合。例如,由產品 A 切換至產品 B,可能只需要更換部分治具;由產品 C 切換至產品 D,則可能需要完整清潔與大幅調整參數。建立產品切換矩陣,可協助生管安排較有效率的生產順序。
換模改善率
換模改善率用來衡量導入 SMED、快速夾具、參數配方或流程標準化後,換模時間實際縮短的幅度。
常見計算方式為:
換模改善率=(改善前平均換模時間-改善後平均換模時間)÷ 改善前平均換模時間 × 100%
例如,改善前平均換模時間為 60 分鐘,改善後下降至 36 分鐘,換模改善率為 40%。
Dashboard 可呈現:
- 本月換模改善率
- 累計節省時間
- 增加的可生產時間
- 減少的換模停機成本
- 改善前後試機次數
- 改善前後首件合格率
- 已完成與進行中的改善項目
- 各設備改善成果排名
換模時間縮短後,也必須確認品質與安全沒有受到影響。若換模改善率提高,但首件合格率下降或換模後不良率增加,代表改善方式可能只縮短表面時間,並未真正提升整體效率。
換模異常原因排行
除了建議的核心項目,Dashboard 也應加入換模異常原因排行,才能了解超時的主要來源。
常見異常原因包括:
- 模具未準備完成
- 模具搬運延遲
- 工具或量具缺少
- 原料尚未到位
- 作業人員未到齊
- 設備定位困難
- 參數設定錯誤
- 試機多次未達標
- 等待首件檢驗
- 首件檢驗不合格
異常原因可分別統計發生次數與累計損失時間。發生次數最多的原因不一定造成最大損失,因此建議同時建立「次數排行」與「累計時間排行」。
顯示目前換模中的設備
即時 Dashboard 應清楚顯示目前正在換模的設備及作業進度,例如:
- 目前換模階段
- 已完成步驟
- 尚未完成步驟
- 已耗費時間
- 預計完成時間
- 與標準時間差距
- 作業負責人
- 是否有異常等待
管理者可從全廠平面圖或設備清單快速查看哪些設備正在換模、哪些已超時,以及哪些設備即將恢復生產。
支援多層級查詢與篩選
換模 Dashboard 應允許依不同條件查詢,避免所有數據混在一起而難以分析。
建議篩選條件包括:
- 日期與班別
- 廠區與產線
- 設備
- 產品
- 工單
- 模具
- 操作人員
- 換模狀態
- 是否超時
- 異常原因
畫面可依以下層級逐步展開:
全廠換模總覽 → 產線 → 設備 → 產品或模具 → 單次換模履歷
管理者從換模總覽發現某設備平均時間偏高後,可以進一步查看該設備的產品比較,再展開單次換模紀錄及各階段耗時。
Dashboard 應從呈現數據走向改善管理
一套有效的換模 Dashboard,不應只顯示平均時間與排行榜,而應協助企業回答以下問題:
- 哪些設備換模時間最長?
- 哪些產品最容易換模超時?
- 超時主要發生在哪個階段?
- 哪些異常造成最多停機損失?
- 換模次數增加是否影響設備稼動率?
- 改善措施是否真正縮短換模時間?
- 換模速度提升後,首件品質是否維持穩定?
- 哪些最佳作業方式可以複製至其他產線?
透過 MES 整合換模時間、設備狀態、產品資料、異常原因與首件品質結果,企業可以讓換模管理從人工紀錄轉為即時監控與數據改善,持續提升設備稼動率與少量多樣生產的排程彈性。
導入快速換模的實際效益
快速換模的目的,不只是縮短模具拆卸與安裝時間,而是減少設備停止生產期間的等待、搬運、尋找、調整與重複確認。當換模流程經過 SMED 方法重新設計,並搭配 MES 記錄與分析,工廠可以將節省下來的時間轉化為有效產能。
快速換模的效益會同時反映在設備、生產、人力、排程、成本與交期等面向。企業應在改善前建立基準數據,再比較改善後的換模時間、設備稼動率、產量、人工工時、單位成本與交期達成率,才能確認改善所產生的實際價值。
縮短設備停機時間
換模期間設備通常無法生產合格產品,因此換模時間越長,設備可用於正式生產的時間就越少。
導入快速換模後,可將模具準備、工具整理、文件確認、原料搬運及品保通知等工作移至設備停機前完成。設備停止後,現場人員即可直接進行拆卸、安裝、定位與試機,減少不必要的等待。
例如,一台設備每天換模四次,改善前每次需要 60 分鐘,每天共產生 240 分鐘停機;改善後每次縮短至 30 分鐘,每天即可減少 120 分鐘停機。
節省下來的時間可以用於正式生產,也能降低因換模延誤造成的加班與工單順延。
提高設備稼動率
設備稼動率反映設備在可用時間內實際投入生產的程度。換模雖然屬於計畫性作業,但只要設備停止產出,就會占用可生產時間。
當換模時間縮短後,設備實際運轉時間增加,設備稼動率與 OEE 的可動率也會隨之改善。
例如,一個班別的排定生產時間為 480 分鐘,原本換模占用 120 分鐘,實際可生產時間為 360 分鐘;若換模時間縮短至60分鐘,實際可生產時間便增加至420分鐘。
不過,稼動率提升不應只看設備是否運轉,也應同步確認生產速度與良率。若換模後設備雖然快速啟動,卻需要多次試機或產生大量不良品,整體 OEE 未必真正提高。
增加每日可生產數量
縮短換模時間最直接的效益,就是增加設備每日可用於加工的時間。新增產量可依設備每小時標準產能估算:
增加產量=每日節省換模時間 × 設備單位時間產能
例如,設備每小時可生產 1,200 件產品,快速換模每天節省兩小時,理論上每天可以增加約 2,400 件產能。
實際增加產量仍會受到設備速度、產品規格、不良率及訂單需求影響,但這項估算可以協助企業將換模改善轉換為具體的產能效益。
若目前產能不足,快速換模可能延後或降低購買新設備的需求;若訂單量不固定,額外產能則可作為急單、插單及設備異常時的緩衝。
降低人工等待時間
換模時間過長時,不只有換模人員受到影響,其他相關人員也可能同時處於等待狀態,例如:
- 操作人員等待模具與工具
- 後段人員等待前段產品
- 品保人員等待首件送檢
- 搬運人員等待設備完成調整
- 生產管理人員等待確認完工時間
- 維修人員臨時支援設備調整
透過換模前置準備、標準作業與多人平行作業,可以減少人員空等、重複移動及臨時尋找工具所消耗的工時。
人工等待時間降低後,人員可以將時間投入正常生產、設備點檢、品質確認或其他具有價值的工作,也可減少因換模延誤而產生的加班。
企業可透過 MES 記錄換模參與人數與作業時間,估算改善前後節省的人工工時:
節省人工工時=縮短時間 × 參與人數 × 換模次數
這能進一步轉換為人工成本節省金額。
提升生產排程彈性
當每次換模都需要很長時間時,生管人員通常傾向將相同產品集中生產,並增加單次生產批量,以降低換模次數。
這種排程方式雖然減少切換,卻可能造成:
- 其他工單長時間等待
- 在製品與成品庫存增加
- 急單難以插入
- 生產週期延長
- 排程調整空間縮小
- 部分產品提早生產後占用庫存
換模時間縮短後,工廠可以使用較小批量安排生產,不必為了避免換模而一次生產過多數量。
當急單或客戶需求變更時,設備也能較快切換至其他產品,再返回原有工單,降低插單對整體排程的衝擊。
快速換模因此能提升少量多樣、客製化與多批次交貨環境下的生產彈性。
降低生產成本
換模期間雖然沒有合格產品產出,但設備折舊、人工、廠房、能源及管理成本仍持續發生。若換模後需要多次試機,還會增加原料、檢驗、重工與報廢成本。
快速換模可降低的成本包括:
- 設備停機造成的產能損失
- 換模與支援人員的人工工時
- 因工單延誤產生的加班費
- 試機材料與首件不良損失
- 設備空轉與暖機能源
- 大批量生產造成的庫存成本
- 工單等待與半成品搬運成本
- 交貨延誤產生的額外物流成本
換模改善後,設備可在相同固定成本下生產更多合格產品,因此單位產品分攤的設備與製造費用也可能下降。
但企業不應只計算節省的換模工時,也應將增加產能、減少報廢、降低庫存與減少加班等效益納入評估。
提高交期達成率
換模時間過長會使後續工單開始時間延後。當一天內有多次換模時,每次延誤會逐步累積,最後可能造成工單無法依計畫完工,甚至影響客戶出貨。
導入快速換模後,可以縮短工單之間的切換時間,讓下一張工單更快開始生產,進而:
- 降低工單逾期率
- 提高排程達成率
- 縮短生產週期
- 減少交貨延誤
- 提高準時交貨率
- 提升急單處理能力
若 MES 能根據即時換模進度重新計算預計完工時間,生管人員也能提早發現交期風險,必要時調整設備、班別或工單優先順序。
降低在製品與庫存
換模時間過長時,工廠為了攤提切換成本,常會增加每批生產數量。雖然單次換模次數降低,但可能製造超過近期需求的產品,形成大量在製品或成品庫存。
快速換模能降低設備切換的時間成本,使工廠可以採用較小批量、較高頻率的生產方式,依照實際訂單與後段需求安排數量。
因此,可進一步降低:
- 在製品數量
- 成品庫存
- 儲位占用
- 庫存搬運
- 呆滯與過期風險
- 產品變更造成的庫存損失
庫存降低後,異常也能更快被發現,避免大量產品完成後才確認製程或品質問題。
提升換模品質與作業安全
快速換模並不是要求人員用更快、更急的方式拆裝模具。正確導入 SMED 後,換模步驟、工具、固定方式與人員分工會更加標準化。
標準化可降低:
- 模具安裝方向錯誤
- 螺栓或管線遺漏
- 參數輸入錯誤
- 安全防護未復原
- 首件檢查項目遺漏
- 人員因趕工造成的操作風險
透過快速夾具、定位治具、防錯接頭與標準作業,也能減少高風險搬運及不必要的重複動作。
因此,企業在追求換模時間縮短時,應同步監控首件合格率、換模後不良率與安全異常,避免用犧牲品質與安全的方式換取表面速度。
建立可量化的改善成果
快速換模導入後,建議至少追蹤以下指標:
- 平均換模時間
- 換模時間改善率
- 每月節省停機時間
- 設備稼動率與 OEE
- 每日增加產量
- 節省人工工時
- 換模時間達成率
- 試機次數
- 首件合格率
- 換模後不良率
- 工單逾期率
- 準時交貨率
例如,改善前平均換模時間為 60 分鐘,改善後為 35 分鐘,每月執行 80 次換模,則每月可節省:
(60-35)分鐘 × 80次=2,000分鐘
相當於約33.3小時的設備可生產時間。若設備每小時可生產1,000件,理論上可增加約33,300件產能。
這類量化結果能讓管理者清楚了解改善所帶來的實際效益,也能作為後續治具、自動化與設備改造投資的評估依據。
快速換模應與 MES 持續改善結合
快速換模不是一次性的改善專案。產品、模具、設備與人員條件持續變化,換模流程仍可能出現新的等待與瓶頸。
透過 MES 持續記錄每次換模時間、各階段耗時、異常原因、試機次數與首件品質,企業可以定期比較不同設備、產品、模具及班別的差異。
當系統發現換模時間再次上升,或某類異常反覆發生時,可立即啟動改善。透過「記錄現況、分析原因、執行改善、驗證成果、更新標準」的循環,將快速換模逐步轉化為工廠的日常管理能力。
導入快速換模後,工廠不只能縮短設備停機時間,也能提升產能、降低成本、改善交期,並建立更適合少量多樣與快速交貨需求的彈性生產模式。
哪些產業適合導入 SMED?
SMED 適合任何需要頻繁切換產品、模具、治具、刀具、原料或設備參數的製造業。只要產品切換期間設備必須停機,且換模時間會影響產能、交期與成本,就具備導入快速換模的改善空間。
尤其在少量多樣、客製化、急單頻繁及交期縮短的生產環境中,企業若仍依賴長時間換模與大量生產,不僅會降低設備稼動率,也容易造成在製品與成品庫存增加。
SMED 並不只適用於傳統模具製造業。除了更換大型模具,也可應用於刀具更換、治具切換、設備清潔、包裝規格調整及生產配方切換。
螺絲扣件製造
螺絲與扣件產業通常具有產品規格多、訂單批量差異大及製程切換頻繁等特性。不同產品可能需要更換模具、牙板、夾具、線材與設備參數。
常見需要換模的製程包括:
- 打頭
- 夾尾
- 輾牙
- 割邊
- 割尾
- 沖孔
- 輾溝
- 光學篩選
例如,打頭機更換產品時,可能需要更換主模、沖模、剪模及調整線材進料位置;輾牙機則需要更換牙板並調整間隙、壓力與送料速度。
若模具、牙板及量具沒有提前準備,設備停機後才開始尋找與確認,就會大幅延長換模時間。
螺絲扣件工廠導入 SMED,可透過以下方式改善:
- 提前準備下一張工單的模具與牙板
- 建立模具與產品對應資料
- 使用專用換模工具車
- 保存設備歷史參數
- 建立首件檢驗標準
- 追蹤各設備及產品換模時間
- 分析試機次數與首件不良
換模時間縮短後,工廠可提高少量訂單及特殊規格產品的承接能力,並降低為減少換模而大量生產造成的庫存。
沖壓加工
沖壓加工需要依產品更換沖壓模具、送料裝置、材料與設備參數。大型模具可能需要使用吊車或模具台車搬運,安裝後還要調整模具高度、送料距離與沖床行程。
常見換模損失包括:
- 等待模具搬運
- 吊車或堆高機被占用
- 模具固定螺栓拆裝耗時
- 模具定位與中心校正
- 材料送料裝置調整
- 試沖與尺寸確認
- 等待品保首件檢驗
沖壓產業可導入快速模具台車、定位銷、快速夾模裝置、標準墊塊與自動參數載入,減少搬運、固定與反覆校正時間。
若能將模具清潔、潤滑、零件確認及材料準備提前完成,設備停機後便可立即進行模具切換。
射出成型
射出成型產業在切換產品時,通常需要更換模具、原料、機械手治具、水路、油路及射出成型參數。
部分產品還需要進行清料、洗料、模具預熱、冷卻系統調整及多次試模,因此換模時間可能相當長。
常見改善方向包括:
- 提前進行模具預熱
- 預先準備下一批塑膠原料
- 使用快速接頭連接水路與油路
- 導入快速夾模裝置
- 建立模具定位基準
- 自動載入射出成型參數
- 建立原料切換與清料標準
- 提前安排首件檢驗
透過 SMED,可將部分模具準備、預熱與原料作業移至設備運轉期間完成,縮短射出機停止生產的時間。
同時,MES 可保存不同產品與模具的溫度、壓力、速度及冷卻時間等配方,降低換模後重新試誤的時間。
CNC 加工
CNC 加工雖然不一定更換傳統模具,但在切換工件時,通常需要更換刀具、夾具、治具、程式、原料與量測方式。
常見換線作業包括:
- 拆卸前一批工件治具
- 安裝新治具與夾具
- 更換刀具
- 載入加工程式
- 設定工件座標
- 刀具補正
- 首件加工
- 尺寸量測與程式修正
若每次換線都需要重新尋找刀具、設定座標或調整程式,設備會長時間無法加工。
CNC 加工可透過以下方式導入 SMED:
- 建立預調刀具制度
- 使用標準化刀把與刀具組
- 建立零點定位系統
- 使用快速更換治具
- 預先載入加工程式
- 保存刀具補正與加工參數
- 將首件量測設備設置於機台附近
- 建立刀具壽命與備刀管理
對於高單價或精密加工設備,縮短換線時間所增加的有效加工時數,通常能產生明顯經濟效益。
壓鑄製造
壓鑄製造需要更換壓鑄模具、噴塗設備、取件治具、冷卻管路及相關參數。模具通常重量大、溫度高,且安裝與定位要求嚴格。
換模時可能包含:
- 模具冷卻或預熱
- 舊模具拆卸
- 大型模具搬運
- 新模具定位與固定
- 水路及油管連接
- 噴塗位置調整
- 取件機械手設定
- 壓射參數載入
- 試模與品質確認
壓鑄產業導入 SMED 時,應特別重視搬運安全、管路快速連接、模具預熱及定位精度。
透過模具台車、快速夾模、標準化管路接頭與設備配方管理,可減少大型模具切換所需時間,並降低錯誤連接與人員操作風險。
食品包裝
食品包裝產線在切換產品、包裝尺寸、包材或口味時,也會產生類似換模的停機損失。
可能需要執行的作業包括:
- 更換包裝膜
- 調整包裝尺寸
- 更換封口模具
- 調整標籤與日期列印
- 清洗設備與管路
- 更換產品原料
- 設定重量與速度
- 檢查包裝密封與標示
食品產業除了換線效率,也必須符合衛生、過敏原與食品安全要求,因此設備清潔與產品隔離通常占用大量時間。
可透過以下方式改善:
- 提前準備包材與標籤
- 建立不同產品的清洗標準
- 使用快速拆裝零件
- 導入免工具拆卸設計
- 將包裝參數配方化
- 依產品特性安排切換順序
- 建立清洗確認與檢查清單
例如,可先安排相同原料或相近口味產品連續生產,降低深度清洗次數;但排程優化不應取代換線改善,仍需持續縮短必要的清潔與調整時間。
電子零件製造
電子零件產業常見產品種類多、生命週期短及訂單批量小等特性。即使單次生產速度快,若換線頻繁且準備時間過長,仍會影響整體產能。
常見切換內容包括:
- 更換治具與載具
- 更換吸嘴與送料器
- 更換料盤與電子元件
- 載入生產程式
- 調整機器視覺參數
- 更換測試程式
- 調整焊接或點膠參數
- 首件檢查與功能測試
例如,SMT 產線切換產品時,需要準備送料器、料盤、鋼板、程式與元件。若物料與送料器沒有離線準備完成,產線停止後才開始上料,就會產生大量停機時間。
電子產業可採取:
- 離線準備送料器
- 建立料站配置表
- 使用標準治具與載具
- 自動載入機台程式
- 建立條碼防錯機制
- 提前完成物料核對
- 簡化首件檢查與簽核
- 記錄各產品換線時間
快速換線可提高產線對多機種、小批量與急單需求的應變能力。
其他適合導入 SMED 的產業
除了上述產業,以下製造業也具有明顯的快速換模需求:
- 橡膠成型
- 金屬鍛造
- 塑膠押出
- 印刷與印刷後加工
- 紡織染整
- 藥品與化妝品包裝
- 飲料充填
- 線材與電纜製造
- 木工與家具加工
- 汽車零件製造
- 醫療器材製造
這些產業可能不一定使用「模具」,但都需要在產品切換時更換設備設定、材料、工具、治具或清潔條件,因此同樣可以運用 SMED 的概念。
哪些工廠最需要優先導入?
具有以下情況的工廠,通常應優先評估 SMED:
- 每天換模或換線次數多
- 平均換模時間長
- 換模時間因人而異
- 小批量訂單持續增加
- 急單與插單頻繁
- 設備稼動率偏低
- 工單常因換模延誤
- 為降低換模次數而大量生產
- 在製品與成品庫存偏高
- 換模後經常需要多次試機
- 首件不良或參數錯誤頻繁
- 設備昂貴且產能不足
企業可先選擇換模次數最多、平均時間最長,或對交期影響最大的設備作為示範線,建立改善方法後再逐步推廣。
SMED 適用性不取決於產業名稱
判斷是否適合導入 SMED,重點不在產業名稱,而在產品切換是否造成設備停止,以及停機期間是否存在可消除的等待與非必要動作。
只要換線過程中存在以下情況,就具備改善機會:
- 停機後才開始準備
- 人員需要尋找工具
- 材料與模具尚未到位
- 作業步驟沒有標準
- 固定與定位方式複雜
- 設備參數需要重新試誤
- 首件檢驗等待時間過長
- 跨部門協作資訊不完整
透過 SMED 與 MES 結合,企業可以完整記錄切換時間、分析損失原因、建立標準流程及驗證改善成果。無論是更換大型模具,還是切換治具、刀具、包材或程式,都能逐步縮短設備停止時間,提升少量多樣生產的效率與彈性。
本著作係採用創用 CC 姓名標示-相同方式分享 3.0 台灣 授權條款授權.
