檢驗合格了,產品為什麼還不能往下做?用 MES 分析 Inspection Delay 檢驗等待時間

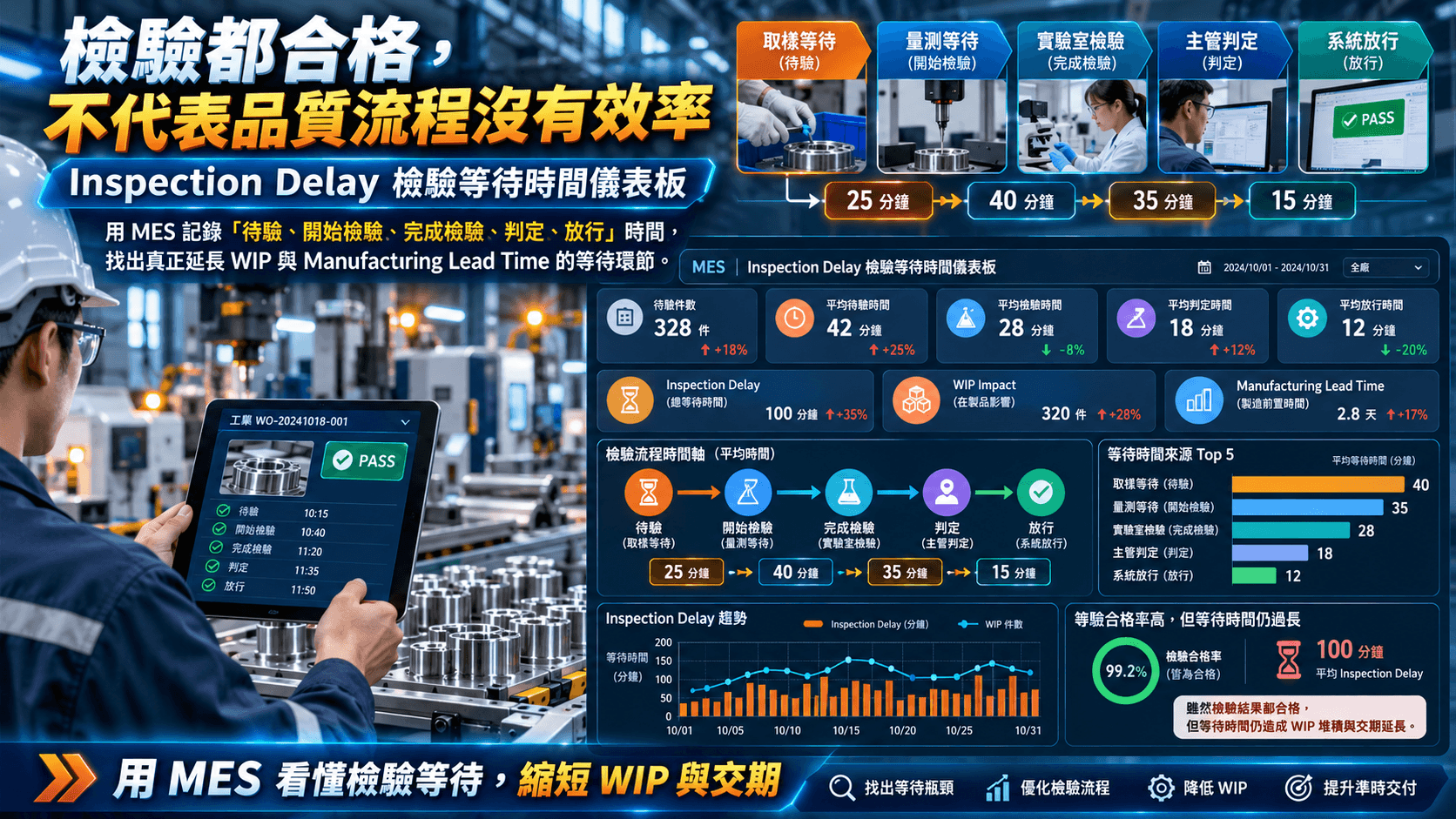

MES 檢驗等待時間儀表板

品質檢驗結果全部合格,不代表檢驗流程沒有效率。產品完成加工後,可能等待品保人員取樣、量測、實驗室檢驗、主管判定或系統放行數十分鐘甚至數小時,而這些時間通常不會被計入加工 Cycle Time。當工廠只追蹤檢驗合格率,就容易忽略品質流程造成的生產等待。本文介紹如何利用 MES 記錄「待驗、開始檢驗、完成檢驗、判定、放行」時間,建立 Inspection Delay 分析,找出品質流程中真正拉長 WIP 與 Manufacturing Lead Time 的等待環節。

品質全部合格,為什麼工單還是延遲?

假設某批產品:

加工完成:10:00
品保開始檢驗:11:20
檢驗完成:11:35
系統放行:11:50

實際檢驗只花:

15 分鐘

但產品從完成到可以進入下一站,共等待:

110 分鐘

如果報表只記錄 Inspection Duration,就會認為這次檢驗非常有效率。

真正影響生產流動的,反而是沒有被注意到的:

95 分鐘等待與放行時間。

Inspection Delay 是什麼?

Inspection Delay 是產品完成製程、進入待驗狀態後,到品質判定或正式放行之間所產生的非加工時間。

可以拆成:

Queue Time → Inspection Time → Decision Time → Release Time

例如:

等待取樣:60 分鐘
實際檢驗:15 分鐘
等待判定:20 分鐘
等待放行:15 分鐘

總品質流程時間:

110 分鐘

真正 Value-Added 的檢驗時間只有 15 分鐘。

因此改善重點可能根本不是「檢驗員量得太慢」。

MES 應該記錄哪些時間點?

Ready for Inspection

製程完成並正式進入待驗狀態。

Inspection Start

品保開始取樣或量測。

Inspection Complete

實際檢驗作業完成。

Quality Decision

完成合格、不合格或條件允收判定。

Released

產品正式允許流向下一製程。

有了這些 Timestamp,MES 才能區分:

檢驗花多久

以及:

等檢驗花多久。

為什麼首件檢驗特別值得分析?

首件檢驗與一般抽樣不同。

設備換模後可能完成首件,但在品質確認以前無法大量生產。

例如:

換模完成:08:00
首件完成:08:10
品保開始檢驗:08:45
首件核准:09:00

設備真正等待品質確認:

50 分鐘

如果一天換模 6 次:

50 × 6 = 300 分鐘

等於每天可能有 5 小時產能消耗在等待首件確認。

因此首件等待時間非常適合與 SMED 分開分析。

SMED 解決:

設備換得多快?

Inspection Delay 則回答:

換完之後多久才能真正開始量產?

如何找出等待發生在哪個環節?

MES 可以建立 Inspection Delay Breakdown:

階段時間
等待檢驗55 分鐘
實際檢驗12 分鐘
等待判定18 分鐘
等待放行25 分鐘

總時間:

110 分鐘

此時可以清楚看到真正最大的問題是:

等待檢驗

而不是 Inspection Time。

改善方法可能是重新配置品保人力、建立待驗通知或依生產排程提前準備,而不是要求檢驗員提高量測速度。

MES 如何建立待驗佇列?

當製程完成後,MES 自動建立:

Inspection Queue

並顯示:

工單、產品、批號、製程、待驗時間、等待分鐘數、優先級與交期。

例如:

LOT-A:等待 18 分鐘

LOT-B:等待 47 分鐘

LOT-C:等待 126 分鐘

當超過設定門檻,可自動顯示:

Inspection Overdue

讓品保人員不必等現場打電話才知道有產品等待檢驗。

如何設定檢驗等待 SLA?

不同品質關卡可以設定不同目標。

例如:

首件檢驗:30 分鐘
IPQC:60 分鐘
FQC:120 分鐘
實驗室檢驗:依標準週期

MES 即可計算:

Inspection SLA Achievement Rate

例如本月:

總檢驗批次:1,200
SLA 內完成:1,050

SLA 達成率:

87.5%

品質管理因此除了 Pass Rate,也開始管理:

Response Time。

檢驗等待如何造成 WIP?

如果產品必須:

檢驗合格 → 才能進下一製程

每一批等待檢驗的產品都會形成 WIP。

假設平均每天:

20 批待驗
每批 2,000 件

就可能有:

40,000 件

產品暫時停留在品質關卡。

如果 Inspection Delay 持續增加,即使設備 Cycle Time 沒有變慢,整體 Manufacturing Lead Time 仍然可能惡化。

Inspection Delay Dashboard 應呈現哪些資訊?

建議包含:

  • Average Inspection Delay
  • Queue Time
  • Inspection Time
  • Decision Time
  • Release Time
  • First Article Approval Time
  • Inspection SLA Achievement
  • Overdue Inspection Lots
  • Waiting WIP
  • 製程別等待時間
  • 品質關卡別等待時間
  • 班別等待時間
  • 產品別等待時間
  • 每日待驗 Queue
  • Inspection Delay Trend

其中最值得建立:

Queue Time vs Inspection Time

如果平均數據為:

Queue Time:78 分鐘
Inspection Time:14 分鐘

管理者就能立即知道:

問題不是「檢驗太慢」,而是「太晚開始檢驗」。

如何建立 Inspection Delay 改善閉環?

建議形成:

製程完成 → MES 自動建立待驗 → 記錄 Queue Time → 開始檢驗 → 完成判定 → 自動放行 → 分析 Delay → 找出超時關卡 → 調整人力與通知機制 → 持續追蹤 SLA

品質管理就能從:

「有沒有完成檢驗?」

提升為:

「產品需要等多久才能得到品質決策?」

導入 Inspection Delay 分析有哪些效益?

可協助企業找出品質流程中的隱藏等待時間,降低首件確認造成的設備等待,減少待驗 WIP,縮短 Manufacturing Lead Time,改善品保人力安排,並避免生產與品質部門只看到各自作業時間,卻沒有人管理兩個流程之間的等待。

發表留言
